普通业主私藏装修施工手册:全是踩坑砸出来的干货

去年一年连装两套房子,一套自己的新房,一套爸妈的老房翻新,中间还帮朋友盯了两个月商铺工装。 踩的坑够开一家装修废品站了。 之前总觉得,找个大公司就万事大吉,或者跟着网上的网红攻略走就没问题,真到现场才发现,所有攻略都不如一本写清楚规矩的施工手册有用。 很多坑根本不是材料的问题,就是施工步骤跳了、省了,最后埋雷。

没摸到正经施工规矩前,我踩过的吐血大坑

第一次装老房,找的小区楼下游击队,报价比装修公司便宜八千。我当时贪便宜,直接定了。说好了墙面整改,人家拎着滚筒就来了,说原墙没事,直接刷就行。 三个月后。 墙裂了。一片一片往下掉皮,靠近卫生间那面墙还发黑发霉。砸开看,原墙早就酥了,连防水都没补。 最后砸了重新做,花了两倍的钱。真疼。 还有新房装乳胶漆,工长说阴阳角不用弹线,凭师傅手艺就能找直,我信了。装完定制衣柜,侧边跟墙缝能塞进去一个硬币,漏风还进灰,擦都不好擦。

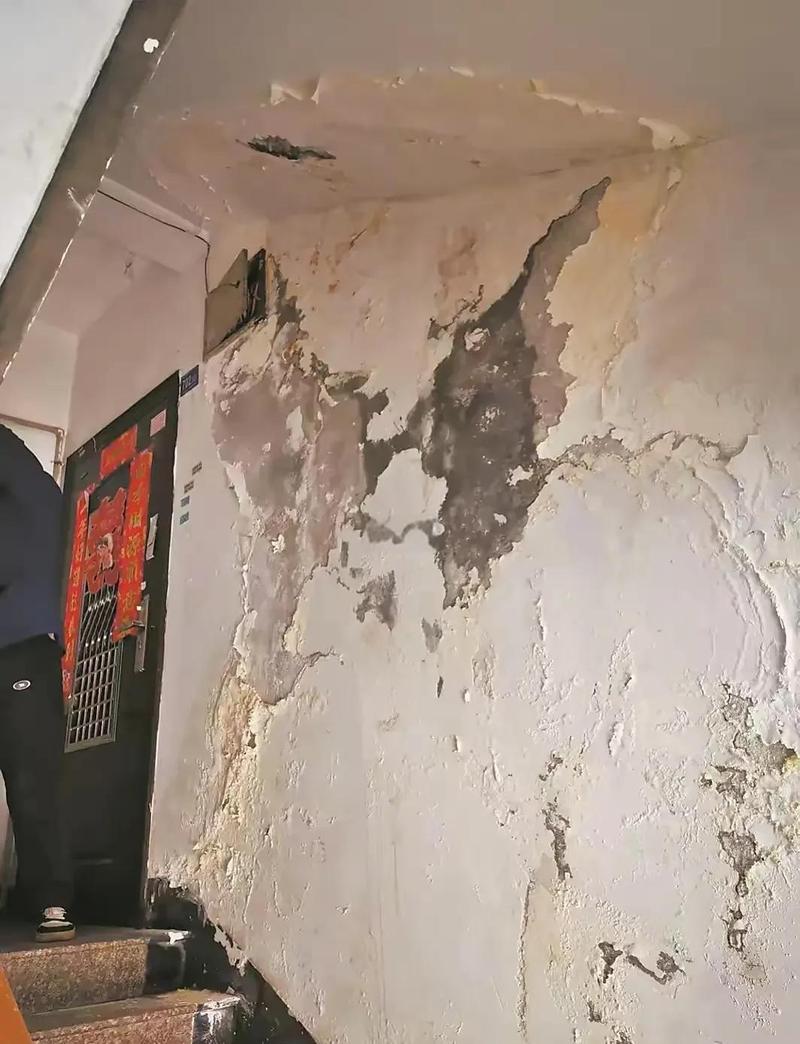

老房墙面翻新开裂掉皮实拍图
老房墙面翻新开裂掉皮实拍图
说实话,那几个月我天天泡在建材市场和工地,脸都晒黑了两个度,也攒出来一堆实打实的经验,整理出来就是这本只讲真话的施工手册。

不同场景的施工核心要求,写进手册半步都不能改

我分了四个最常见的场景,每个都有不能省的步骤: 1. 新房毛坯装修墙面施工 开发商送的原腻子,百分之九十都是非耐水的,别听工长说不用铲,直接要求全铲到水泥层。铲完之后刷界面剂,必须刷匀,不能漏。阴阳角一定要弹线,刮腻子之前先贴好阴阳角条,这步省了,后期百分百歪。三遍腻子,每一遍都要干透才能磨,磨完之后刷底漆,底漆不能省,省了底漆后期乳胶漆容易掉,还浪费面漆。 2. 老房墙面翻新 别上来就铲墙,费钱还没必要。先做测试:泼水到墙面上,用铲子搓,一搓就掉渣、掉粉的,必须铲到红砖。如果搓完硬邦邦的,可以保留原墙,直接打磨刷漆,能省好几千铲墙费。如果是局部整改补墙,补的地方必须贴网格布,不然后期百分百开裂,亲测。 3. 局部墙面整改 很多人只是砸了一面墙改格局,或者补个坑,就觉得不用做什么基层处理。错了。新旧墙交接的地方,必须挂钢丝网,宽度要超出接缝至少20公分,不挂的话,不出一年肯定裂一条大缝,丑到你想砸了重新来。 4. 商铺工装墙面处理 工装大多要做个性的肌理墙、艺术漆,很多施工队直接在原水泥墙开工,用不了半年就返碱,一块一块发黄,整个墙废了。工装基层必须先刷抗碱封闭底漆,这一步几十块钱的成本,能省几万块的返工费。而且工装人流量大,墙面最好做耐擦洗的面漆,不然两个月就蹭的脏乎乎的,根本没法看。
装修墙面施工弹线找直现场图
装修墙面施工弹线找直现场图

签合同前必须划进施工手册的红线

签合同前必须划进施工手册的红线
签合同前必须划进施工手册的红线
不管找装修公司还是工长,这些规矩必须提前写清楚,别不好意思,丑话说在前面总比事后扯皮好。 第一,乳胶漆兑水比例,必须写清楚,最多不能超过15%,很多施工队为了好刷,兑一半水,刷完之后一摸掉粉,还没两年就褪色,你说气不气。 第二,验收节点,每一步施工完,你签字验收了再进行下一步,不然别给钱。我第一套老房就是,施工队赶工期,腻子没干就刷漆,结果发霉,结了钱之后喊他们过来修,推了半个月才来,还跟我要上门费。 第三,垃圾清运费,必须写清楚包含在报价里,很多小公司报价的时候故意漏,最后收尾了跟你要几千块清运费,你不给人家就把垃圾堆你家门口,没办法只能认栽。 不过话说回来,装修哪有百分百完美的,但是把该说的规矩提前说清楚,写进施工手册,就能少百分之八十的糟心事。 我现在住新房,墙面平整,阴阳角直,住了快一年一点问题都没有,爸妈的老房翻新完也住的舒服,之前踩的坑,也算没白踩。
