💰 钱的事儿,说清楚再开工

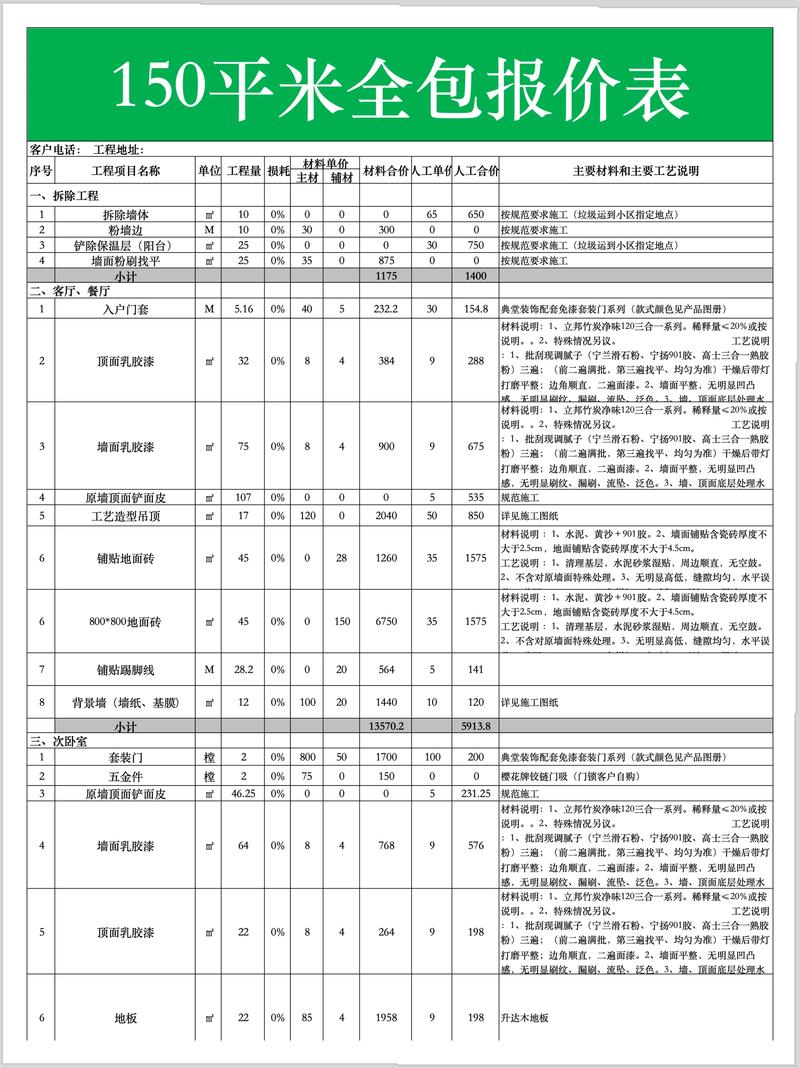

问:全包到底包什么?不包什么? 答:一句话——全包就是包工包料包部分主材,但你得瞪大眼看清单。通常包含:水电改造的材料和人工、墙地砖铺贴、吊顶、墙面基层处理刷漆、橱柜、洁具安装等。不包的往往是:拆除旧装修(要加钱!)、封阳台、家具家电、软装、灯具(除了筒灯)、窗帘。我见过太多业主,以为连窗帘都包,结果扯皮。注意,合同里要明确“全包”项和“个性化增项”,像美缝、窗台石、过门石,有的公司算增项,一字之差几千块没了。
🔨 施工硬核,这些隐蔽工程一错毁所有

问:全包的施工顺序是啥?工期一般多久? 答:拆除(如有)→水电改造→泥瓦(防水、贴砖)→木工(吊顶、背景墙)→油漆(墙面腻子、乳胶漆)→安装(橱柜、地板、门、洁具)→保洁→软装。正常一套100平米新房,全包工期60-90天。老房翻新,再加15-30天。但别信“30天极速”,那是以牺牲质量为代价。特别是防水养护、腻子干透的时间不能省,否则等着开裂发霉。自己记着:每道工序结束,晾多久,问清楚!

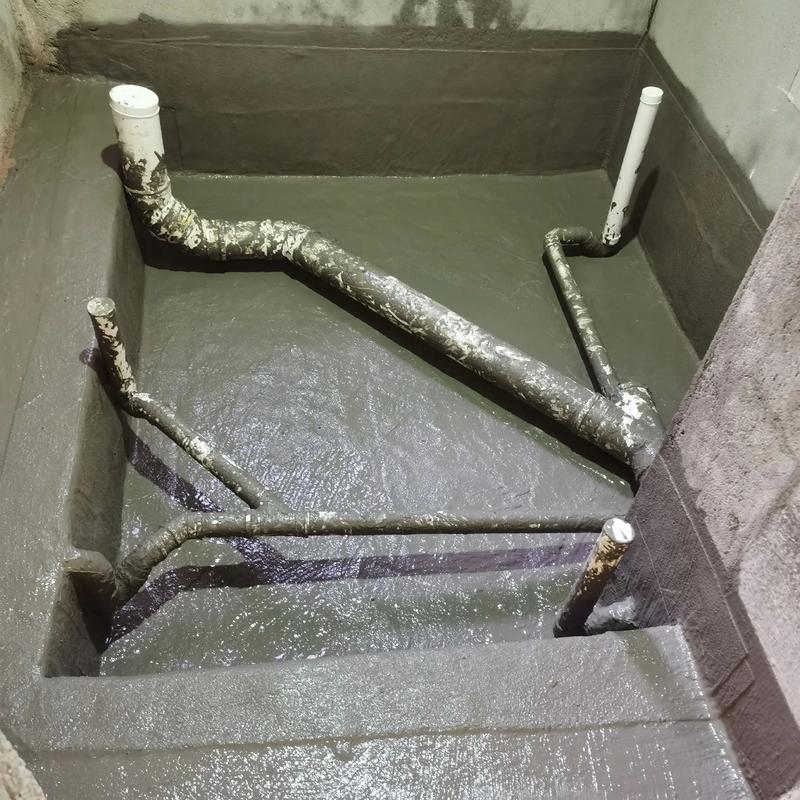

🛁 厨卫重灾区,防水防潮是命

🌿 环保和验收,别等住进去再后悔

⚠️ 特别提醒:装修小白的致命误区
