整装,是省心还是糟心?干了15年装修的我,回答了这12个问题

我干装修这行整整十五年,从蹲工地的小工头到现在管过上百个整装项目,朋友亲戚装修都找我参谋。说实话,整装这玩意儿——理想很丰满,现实贼骨感。省心?有时候是真闹心。但也不是不能做,关键你得会挑会盯。今天不扯虚的,直接上干货,我把这些年被问得最多的问题整理出来,你对着看,能少踩80%的坑。

💸 报价里藏了多少猫腻?

问:整装和半包、清包到底差在哪?我该怎么选?
答:整装=设计+施工+主材+辅材全包,你基本当甩手掌柜,但价格高;半包=施工+辅材,主材自己买,适合有时间、懂点行的人;清包=只出人工,所有材料自己买,那是真折腾,除非你是行家。整装最大的优势是省事,最大的风险是材料以次充好。如果你对颜值要求极高,又有时间跑建材,半包更灵。但如果你996,闭眼选整装吧,别折磨自己。注意!有些整装公司故意模糊主材清单,用‘或同等品牌’这种字眼,必须让它们写明品牌型号。 问:整装的报价水到底有多深?如何不被坑?
答:报价单,哼,比推理小说还难懂。常见套路:漏项。比如不报窗台石、过门石,后期说‘这些是升级项’,你给钱吧。怎么办?签合同前,把施工项目一项项对,连几个插座、开关面板都要写清楚。建议找个第三方监理帮忙审报价,花几百块能省几千。还有,套餐价别信!99平88800?实测面积可能超了,或者不含水电改造——水电才是利润大头。报价单上必须写‘水电点位全包’或者明确单价,否则后期能把你宰哭。另外,注意管理费、垃圾清运费这些小项,加起来也不少。总之,别嫌麻烦,把报价单拍个照,找懂行的朋友看看。

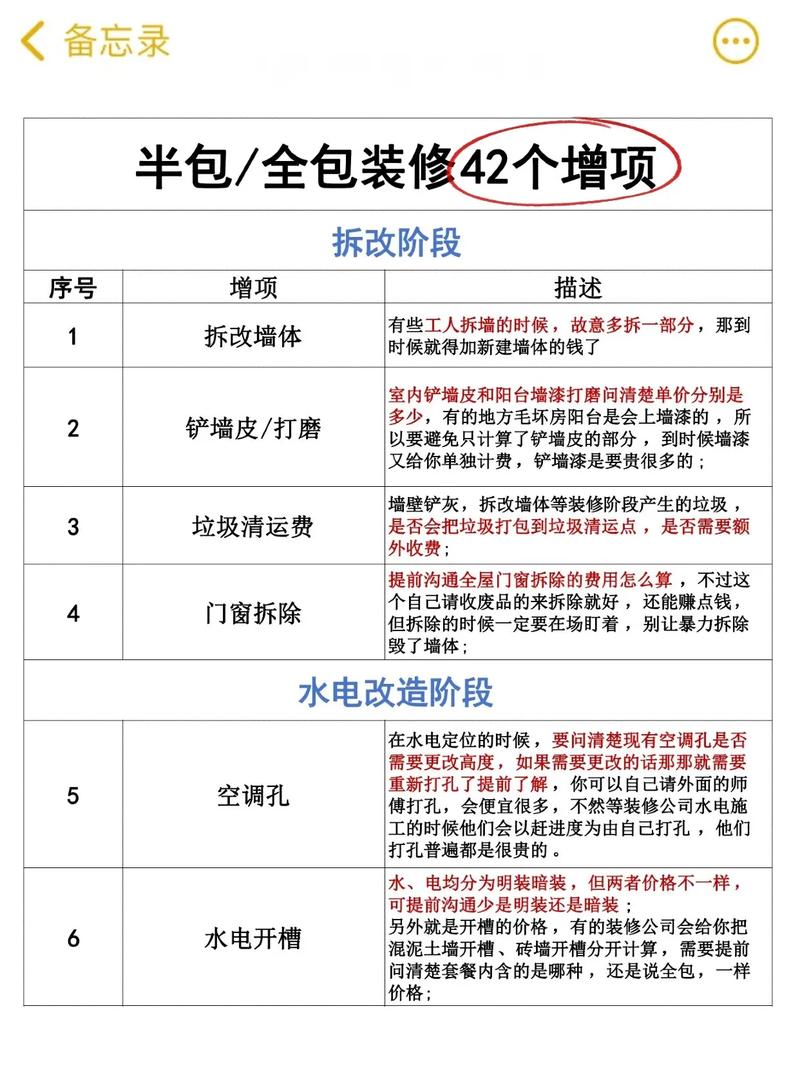

装修报价单常见增项陷阱红圈标注
装修报价单常见增项陷阱红圈标注

🏗️ 施工过程,我不盯着能行吗?

问:都说整装材料差,是真的吗?
答:不一定。整装公司有合作品牌,集采价确实低。但容易出问题的是‘特供款’——看着是大牌,其实是工程专用阉割版。比如某大牌瓷砖,工程款的釉面薄,用两年就发污。怎么办?合同里要求写明型号,自己去官网查是不是零售同款。辅材更要盯:腻子、防水涂料、水管电线,这些看不见的更要命。建议指定品牌:比如圣戈班腻子、伟星管、熊猫电线,加不了多少钱,但稳当。材料进场时,一定去验货,对型号,拍照留底。别信口头承诺,白纸黑字。 问:整装的施工顺序是怎样的?会不会拖工期?
答:正常顺序:拆除→水电→泥瓦→木工→油工→安装。整装公司容易拖在哪儿?材料衔接!今天缺个踢脚线,后天等个门,工人就歇了。签合同时必须写明工期延误赔偿,一天扣多少。常见误区:以为是整装就啥都不管,结果主材选样慢,耽误工期也算在你头上。所以从开工起,就盯着项目经理想好主材下单时间表。一般70平的整装,正常工期60-75天。超过3个月还磨叽,直接扣钱,别客气。
整装施工各个阶段现场照片对比
整装施工各个阶段现场照片对比
问:水电改造是整装的大坑吗?怎么避?
答:大坑中的巨坑。很多整装套餐只含20个点位,你家要50个,多一个多少钱?一个点位200块,瞬间多出6000。所以合同里必须注明水电点位数量、单价,最好包死。走线方式也要盯:有的公司故意绕线,横平竖直是好看,但费钱啊,点对点斜着走更省,但不符合某些公司规范。你就记住,要求‘按实际工程量结算,但提前预估并写入合同,超出预估10%以上拒付’。另外,强弱电交叉必须包锡纸,水管要打压测试,至少8个压,掉压要重做。验收时拍视频留底,免得后期墙面打孔打到水管。 问:卫生间防水,整装公司会偷工吗?
答:重灾区!防水规定刷两到三遍,高度淋浴区1.8米,其他30厘米。但工人经常偷懒只刷一遍,或者厚度不够。闭水试验必须做满48小时,去楼下看渗不渗。注意!卫生间门口外侧墙面容易返潮起皮,那里也要刷防水,至少30厘米高。还有,过门石下方要做止水坎,不然水顺着水泥层跑出去。很多整装公司不主动做,你提了才加钱,其实就几十块钱的事。强烈建议自己买两桶好一点的堵漏王,提前让师傅把管根、墙角涂上,这个最关键。

🌿 环保与验收,别为表面漂亮买单

问:整装环保吗?甲醛怎么控制?
答:整装因为材料都是公司提供,如果图便宜,甲醛绝对爆表。柜子是重灾区,颗粒板用的胶多。建议升级成MDI胶的板材,或者干脆用生态板。油漆要选水性漆。合同里约定环保等级:板材至少E1级,最好Enf。入住前找CMA资质机构检测,别用那种手持检测仪,不准。发现超标,让公司治理或赔偿。记住,通风是最有效的,至少放三个月,夏天高温散得快。别信什么除甲醛服务,活性炭、绿植基本心理安慰。要是急着住,新风系统不停开,比啥都强。 问:整装验收要注意哪些关键点?
答:验收分节点:水电验收(打压、通断)、瓦工验收(空鼓、平整度)、木工验收(尺寸、接缝)、油漆验收(平整、无流坠)、竣工验收(全面)。每个节点必须你和监理一起,别让工人自己验自己。小技巧:带个空鼓锤,到处敲瓷砖,边角最容易空鼓。拿靠尺靠墙面,缝隙不超3毫米。下水道灌水试通畅,插座用相位仪测接线。尤其注意:整装收尾时的打胶,玻璃胶容易发霉,自己提前买几支防霉的,几块钱一支,让师傅用你的。还有,五金件安装,铰链、把手是不是合同品牌,别被掉包。验收完别急着付尾款,留一阵子观察期。

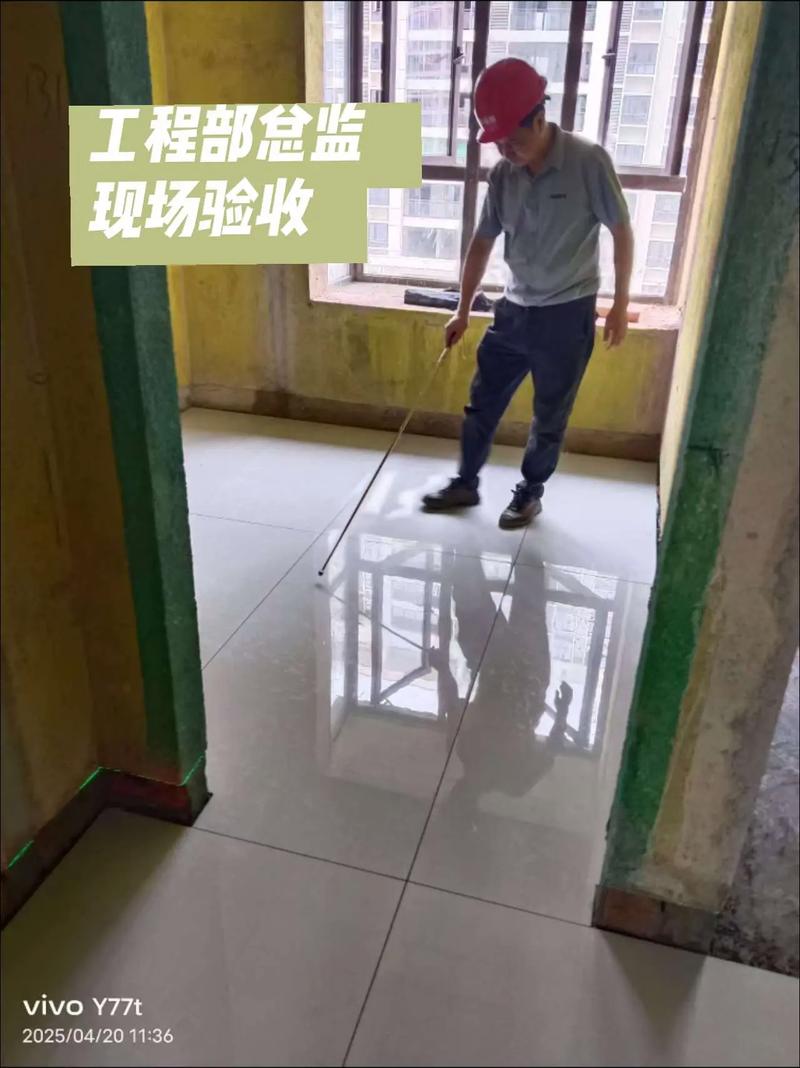

装修竣工验收空鼓锤检查瓷砖空鼓
装修竣工验收空鼓锤检查瓷砖空鼓

🏡 特殊状况:老房与小户型

🏡 特殊状况:老房与小户型
🏡 特殊状况:老房与小户型
问:老房翻新做整装更划算还是更麻烦?
答:老房翻新比毛坯整装贵30%起,因为多出拆除、修补、垃圾清运,还可能涉及结构加固。整装套餐大多针对新房,老房容易增项。比如墙面粉化要铲到红砖重新粉刷,几千块没了。水电全换更贵。所以,找整装公司先做个详细勘察,把可能出现的增项都预估进报价,别信‘到时候再说’。划算不划算?如果你没精力自己找工长,整装还是省心,但一定要选有老房经验的团队,不然把墙拆裂了哭都来不及。注意!2000年前的老房,入户线可能只有4平方,要换到10平方,不然大功率电器一开就跳闸,这个钱不能省。 问:小户型整装怎么显大又实用?
答:小户型整装,收纳是灵魂。设计时别客气,能打柜子的地方都打上,注意要浅,35厘米深就够了,太深不好拿。颜色浅色为主,别听设计师搞深色艺术墙,那是给大宅用的。还有,整装公司送的软装套餐,家具尺寸可能偏大,自己先去量好,别等进场才发现过道窄。建议:客厅无主灯设计,显层高;卫生间干湿分离,哪怕只隔个浴帘,也比整块湿漉漉强。最实用的一招——镜柜!比普通镜子多装一家人囤货。另外,定制柜一定做到顶,不留卫生死角。整装套餐里如果含索菲亚、欧派这样的全屋定制,要问清楚五金件升级要不要加钱,有时候铰链反弹器一加就是一大笔。

📄 合同与增项,白纸黑字才是王道

问:整装合同里有哪些霸王条款?
答:注意看这几点:1. 付款比例,要求30%、30%、30%、10%最后验收付,别开工就交60%,那你就被动了。2. 工期延误责任,不能只写‘由于不可抗力’,要把‘公司原因导致’写清楚,延误罚款每天千分之一。3. 质保条款,整装整体至少两年,水电隐蔽工程五年,必须写明。4. 材料清单,品牌、型号、数量、规格,缺一项都不签。5. 增项控制,约定增项不能超过合同总价的5%,不然消费者可拒付。这些条款如果公司不同意,扭头就走,后面隐患大。 问:整装增项怎么避免?哪些是恶意增项?
答:恶意增项比如:水电超出按米算钱,结果走了几百米;墙地面找平,说原基层不行要加厚;拆旧后说墙体需要挂网…这些在施工前其实都能预判。所以,让公司在进场前做完整勘测,出详细报价,把可能增项也报上,比如‘如遇墙面空鼓需铲除修复,每平米XX元’,这样就透明。另外,设计师有时会引导你升级材料,这里加点那里加点,总价就上去了。你要清醒:套餐内的主材如果看得过去,就别升级,因为换一块砖可能带动整个空间调性,然后越加越多。记住,控制预算,守住底线,可以谈,但别耳根软。 特别提醒:
1. 很多业主迷信大公司,其实再大的公司也分包给工长,工长手下还是那帮工人。所以关键不是公司多大,而是给你干活的工长靠不靠谱。签约前,要求见工长,聊聊他手里的工地,靠谱的工长能省一半心。
2. 千万别在装修过程中随便改方案!你的任何一个改动,哪怕只是换个插座位置,都可能引起连锁反应,工长会很乐意给你加钱。最好在设计阶段把所有需求想透,开工后尽量零变更。 好了,就这些。整装可以省心,但前提是做足功课。装修这事,你的用心程度和怨气程度成反比。
