旧房翻新避坑实录:装修老手跟你掏心窝子聊聊12个血泪问题

拆旧和结构——这些千万别乱动

问:旧房翻新第一步是啥?拆旧有啥讲究,难道不是上来就砸? 答:上来就砸?那你离吃罚单不远了。先搞清楚哪些墙能碰,哪些是承重墙、配重墙,乱敲的后果——楼板开裂、邻居投诉、甚至结构安全隐患。找物业要原始结构图,没有的话就得请专业检测。拆旧顺序也有门道:先拆不动的(比如橱柜、洁具),再拆墙面顶面,最后清理地面。注意保护下水口,不然碎渣堵了,后期疏通花不少冤枉钱。
旧房翻新拆除地面瓷砖施工
旧房翻新拆除地面瓷砖施工
问:墙皮到底铲不铲?怎么判断?工人说全铲,是不是想多赚钱? 答:还真不一定。老房子墙面很多是石灰砂浆,空鼓、掉粉,必须铲到红砖层,重新水泥抹灰。但如果是水泥砂浆层牢固,就没必要大动干戈。判断方法很简单:泼点水,如果能轻松铲下去,别犹豫,铲!或者敲一下,声音空空的地方,铲掉重做。常见误区就是只看表面,结果住进去没多久墙面开裂、起皮,那时候再修补更麻烦。

水电防水——隐蔽工程最要命

问:水电要全改吗?还是局部改就行?二十年的老楼了。 答:超过15年房龄,我强烈建议全改!老电线多是铝线,截面细、绝缘老化,根本带不动现在的电器。厨房卫生间必须单独4平方回路。水管更要换,镀锌管生锈漏水,PPR管才是正道。局部改看似省钱,以后接口新旧混用,风险极高——哪天漏水泡了楼下,赔的钱够全改好几回了。水电走顶还是走地?厨卫走顶,方便检修;其他区域走地,省点钱。

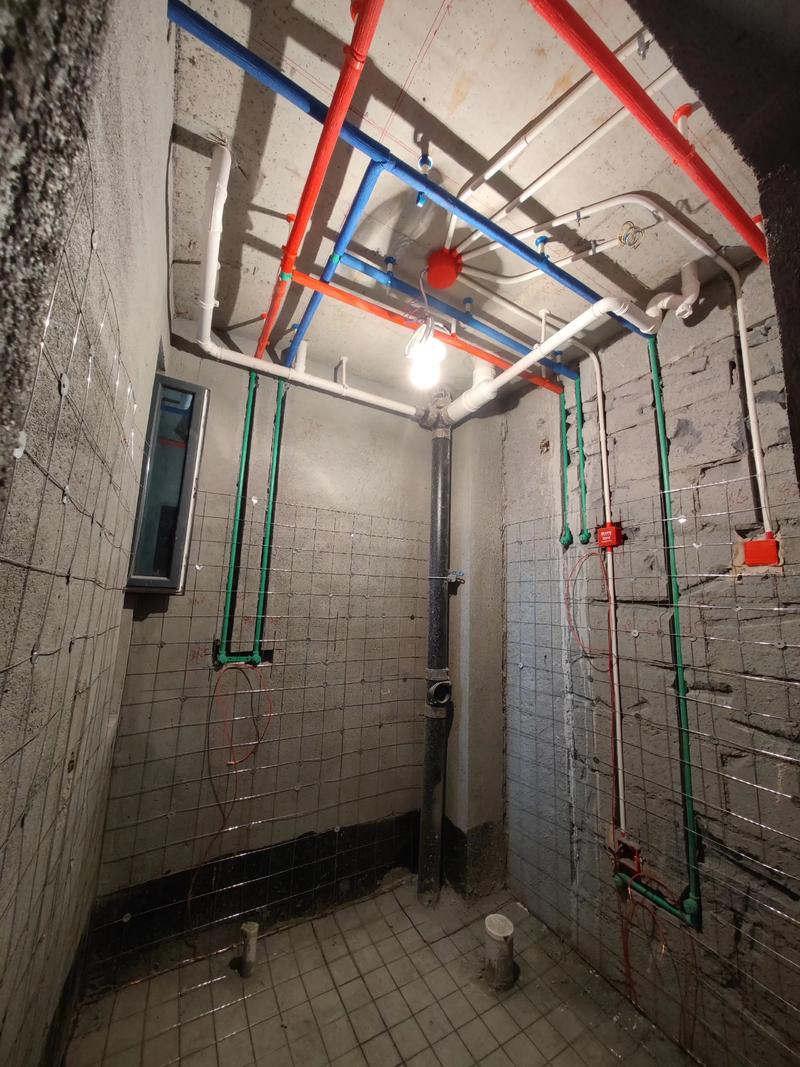

旧房翻新厨房水电走顶施工
旧房翻新厨房水电走顶施工
问:卫生间防水怎么做才靠谱?已经漏过一次,怕了。 答:防水是旧房翻新的命门。原来地砖敲掉后,先做找平,再刷防水涂料——地面必须满刷,墙面至少1.8米高。淋浴区刷到2米,门框侧面也别漏。施工完一定要做闭水试验,蓄水24小时,去楼下看天花,没渗漏才算过关。常见误区:直接在地砖上刷防水,没用的!水会从瓷砖缝渗下去。还有,先把门槛石贴好再做防水,不然门口过门石的缝隙是漏水重灾区。

材料和预算——钱包和效果怎么平衡

材料和预算——钱包和效果怎么平衡
材料和预算——钱包和效果怎么平衡
问:地砖上直接铺地板行不行?我不想拆旧地砖,太费事了。 答:理论上可以,但我真不推荐。直接铺会抬高地面,门可能关不上,而且旧地砖空鼓的话,地板踩起来吱嘎响。实在想省事,得先检查空鼓率,超过5%就得拆。不然你得忍受日后地板异响,还可能翘边。另外,原地砖必须平整干净,底下铺防潮膜。不过说实话……折腾半天,不如全撬了重新找平,花点钱换个踏实。 问:墙面用乳胶漆还是墙布?媳妇喜欢墙布,可又担心环保。 答:各有各好。乳胶漆现在都是水性漆,环保过关,好修补,性价比高。墙布质感确实棒,但施工要用胶水,糯米胶环保性更好。注意!基层处理不好,墙布照样起鼓长霉。如果老房子潮湿,优先乳胶漆;如果是干爽高层,墙布出效果。我的建议:自己住,选中等偏上品牌的乳胶漆(如多乐士、立邦净味系列),调个心仪颜色,省下的钱升级软装,不香吗? 问:旧房翻新预算怎么抓?一不留神就超? 答:超预算?太正常了,我经手的没几个不超的。关键在于预留20%备用金。大头在水电改造(可能占到硬装30%)、门窗更换、墙面翻新。老房子拆旧、垃圾清运都是钱,而且往往没电梯——搬运费吓死人。建议先紧着隐蔽工程,装饰性项目后面再看钱包。别一上来被忽悠做花哨吊顶、复杂背景墙,住进去根本不会抬头看。

工期、环保与验收——最后一步别翻车

工期、环保与验收——最后一步别翻车
工期、环保与验收——最后一步别翻车
问:工期一般多久?邻居投诉咋整? 答:60-90平老房全面翻新,工期通常50-70天。前期拆旧噪音最大,一定要按规定时间施工(工作日8:30-12:00, 14:00-18:00),周末静音施工。提前打点邻居,送点水果,态度好了矛盾少一半。最怕遇到楼下住老人,只能多协商。工期拖延一般是定制产品(门、柜子)测量晚、返厂修改造成的,所以这类东西尽早下单。 问:除甲醛最快的方法?通风真的够吗? 答:通风是唯一被验证最有效的方法,但时间成本高。加速释放可以闷放法:关闭门窗,提高室温,让甲醛加速挥发,再开窗通风,反复操作。活性炭、净化器有用但需大量且勤换。那些果皮、醋熏纯属扯淡,掩盖味道而已。最快入住:装修完高温高湿(夏天最好)通风至少3个月,入住前找CMA认证机构检测,别信手持检测仪。 问:自己找工人还是装修公司?哪个坑少点? 答:各有坑。装修公司有设计、省心,但遇到不靠谱的项目经理,增项增到你哭。自己找工头(游击队),价格可能低,但售后基本为零。我的建议:如果懂行、有时间,可以自主找工人,但至少请个监理;如果不懂,找当地口碑好的半包公司,签闭口合同,明确所有项目,别用“按实结算”,否则就是无底洞。 问:装修完怎么验收?重点看哪些地方? 答:趁第三方监理在,逐一过:配电箱标签清晰,每个插座左零右火,网线通断;上下水检查渗漏,冷热水左热右冷;瓷砖空鼓单块不超过15%,整面不超过5%;墙面平整用2米靠尺,缝隙小于3mm;门窗开关自如,密封严实。这些细节入住后影响每一天的幸福感,别光看表面好不好看。 特别提醒:
误区一:报价越低越省钱。 施工方可能先低价签单,后期增项追加,或者减配材料。对比报价时,要看清项目、工艺、材料品牌,别只比总价。
误区二:通风一个月就能入住。 甲醛挥发期长达3-15年,尤其老房子新装,密度板、胶水多,必须经历一个夏天的高温散发。有小孩、孕妇的家庭,至少半年以上,并经过专业检测再搬。
