餐厅装修:预算总超支?工人偷懒?这12个灵魂拷问早该有人回答

💰 预算花在刀尖上?别做梦了

问:餐厅装修,预算到底怎么分配才不踩坑? 答:水电和防水,死都不能省!其他都能后期换,这俩埋墙里、贴地下的东西,返工等于重装。我的比例:硬装40%(其中水电防水占一半),设备(排烟、空调、新风)30%,软装20%,留10%备用金。 注意:别信装修公司的“一口价套餐”,全是套路!合同里要有明细,比如电线什么牌子、几平方,不然等着加钱吧。 问:装修公司报价低得离谱,能信? 答:信它个鬼!报价低,要么漏项,要么材料垃圾。后期增项能扒你一层皮。我给你透个底:餐厅公装,建筑面积每平米1000-1500元是正常范围,含中档材料。低于800?跑! 常见误区:以为能“零增项”。装修里全是细节,打拆发现墙体不行、下水管锈穿了,不加钱谁干?签合同时写清楚增项上限,比如不超过总额5%。

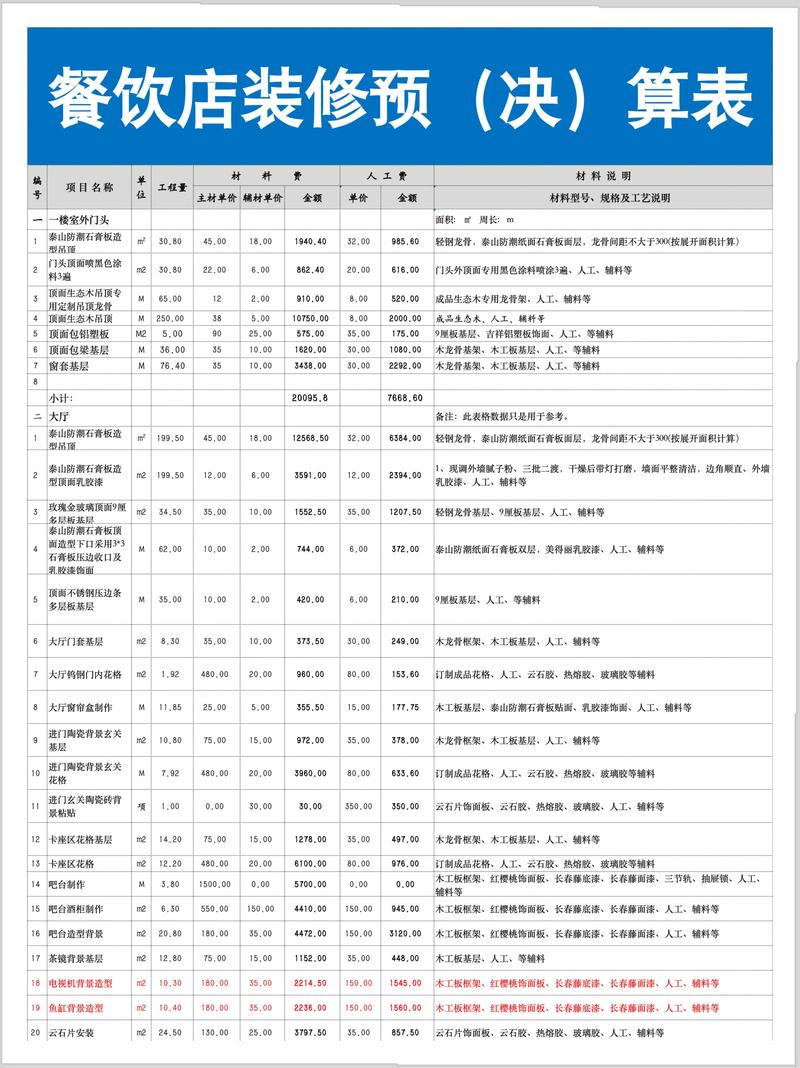

餐厅装修预算清单明细表
餐厅装修预算清单明细表

🔨 水电防水:埋墙里的东西,马虎就是自杀

问:水电改造最容易漏掉什么?餐厅尤其要注意! 答:后厨的设备!炸炉、蒸柜、洗碗机,功率大得很,电线至少4平方,还要单独回路。前厅的插座,每面墙至少留两个,带USB口的,客人手机充电你会回来谢我。 注意:强电弱电要分管,别并排走,不然网线受干扰,收银系统卡死你就哭。还有,下水管一定要够粗,厨房地漏用75毫米以上的,防堵。 问:防水就刷个卫生间?厨房和餐厅连接处怎么办? 答:天真!厨房地面全做防水,墙面至少30厘米高,用水区(洗刷池)刷到顶。餐厅和厨房门槛石底下,必须做止水坎,外面再刷30厘米防水外延。不然营业半年,餐厅木地板发黑,哭都来不及。 说个真事:有家湘菜馆,二楼漏水到一楼后厨,开墙一看,水管接头用了便宜货。停工一周,损失惨重。所以,水管打压一定在现场盯,8公斤压力半小时不掉,才算及格。

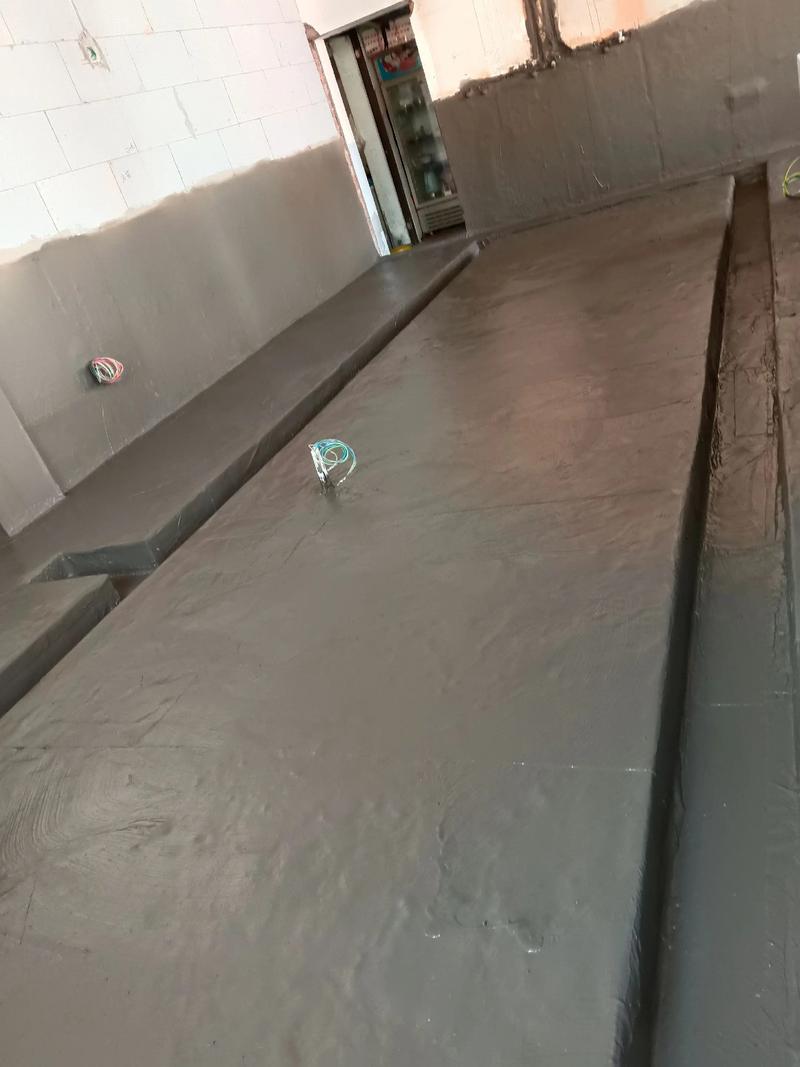

餐厅厨房防水施工止水坎做法
餐厅厨房防水施工止水坎做法

💡 灯光氛围和材料选择,决定餐厅生死

💡 灯光氛围和材料选择,决定餐厅生死
💡 灯光氛围和材料选择,决定餐厅生死
问:餐厅灯光怎么搞?只靠主灯,等着后悔吧。 答:必须分区!餐桌上方用暖光吊灯,色温2700K-3000K,显色指数90以上,照得菜像加了滤镜,拍照率高。过道和操作台要明亮,4000K中性光,避免服务员端菜摔跤。 注意:别用射灯直射眼睛!有些店为了亮,惨白惨白的,客人吃饭像在手术台上。灯带和墙面反射光才是高级感来源。 问:地面材料怎么选?瓷砖、木地板、还是超耐磨? 答:前厅如果搞文艺范,木地板(复合的就行)脚感好,但接缝处用防潮膜,日常打蜡。后厨必须防滑通体砖!600*600的,耐操防油。 说实话,我最推荐餐厅公区用“石塑地板”,防水防滑,仿木纹乱真,还便宜。60-80元一平米包安装,翘起来单块能换。常见误区:全铺大理石,又贵又滑,油渍一渗就毁容。 问:木工打柜子和定制餐边柜,哪个更靠谱? 答:现场做柜子?除非师傅手艺绝佳,否则封边丑、胶味大。定制的好,板材选E0级(现在叫ENF级更好),机器封边严实。但!定制周期长,至少提前一个月下单。 建议:小型餐厅,直接买成品餐边柜,好看不贵,款式不合适还能退换。

🏁 收尾验收,别急着付尾款

问:环保材料真的没味儿?多久能开业? 答:骗人!再环保的板,多少都有甲醛。装修完至少通风一个月。着急开业?上工业风扇对吹,白天关窗升温,晚上开窗,反复加速释放。 注意:买一个百来块的甲醛检测仪,密闭12小时后测,低于0.08mg/m³才能营业。别拿自己和员工的命赌。 问:验收时一定要盯死这5个地方,否则后患无穷。 答:1. 排水:倒一桶水进地漏,看流速,听咕噜声,慢就是堵。2. 墙面:手电筒侧照,不平整的阴影马上现形。3. 吊顶:检查检修口,新风滤网得能换。4. 电路:相位仪测插座,左零右火别接反。5. 收口:打胶处顺滑没断点,不然蟑螂入住。 问:旧餐厅翻新,拆还是不拆?省钱关键点。 答:原地面平整度好的话,直接铺新地板,省砸运成本。水电如果超过10年,全换!老化的线发热,火灾风险。墙皮剥落,铲到水泥层重做,不然新漆挂不住。 注意:旧排烟管道必须清洗,积油厚了,消防一来准封店。

⭐ 特别提醒:小白最常见的两个致命误区

误区一:装修过程中“凭感觉改设计” · 说真的,施工途中改方案,是增项最大的来源。想加个酒柜?电路得重走,木工返场,工期多20天。任何改动,先算清楚成本和时间,写在变更单上双方签字,口头承诺全是屁。 误区二:开业前才考虑通风和排味 · 以为硬装完了万事大吉,结果通风不够,装修味混着饭菜味,客人坐不住。有条件的,装修时就安装新风系统;没条件的,预留排风扇位置,别等灶具进场了才发现窗户打不开。

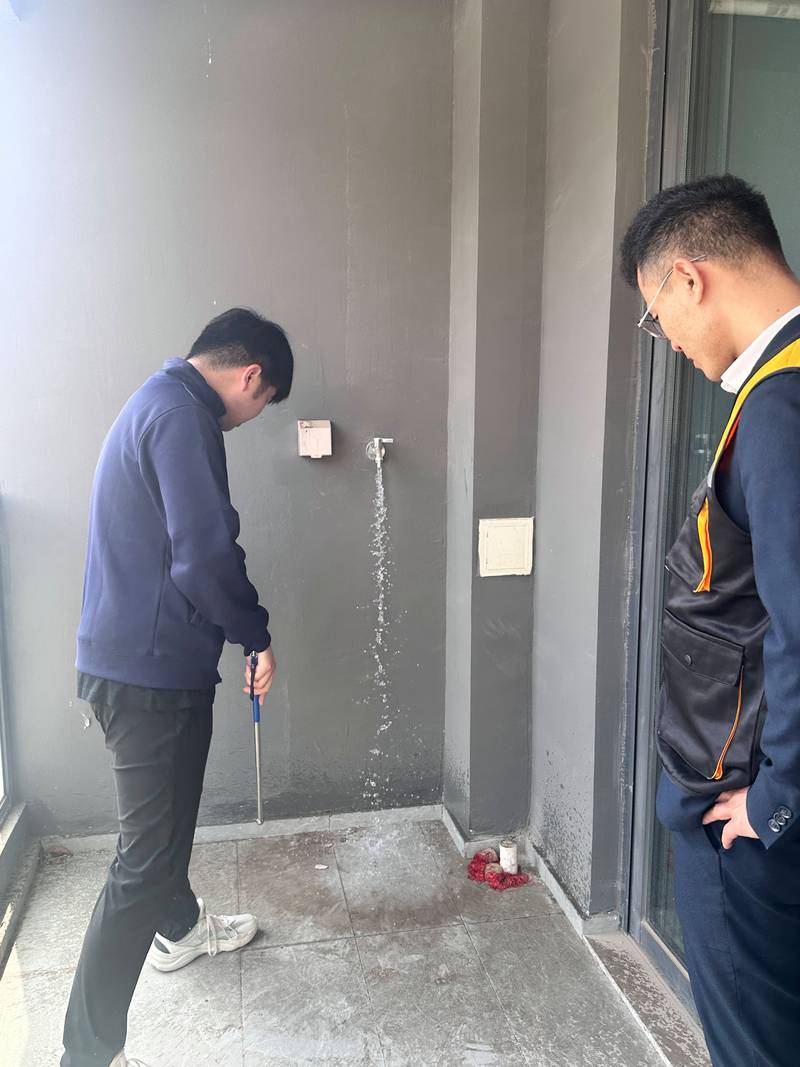

餐厅装修验收排水测试现场
餐厅装修验收排水测试现场
