一、墙面处理预算与工期

问:墙面处理一般要花多少钱?预算怎么控制?
答:这得看房子情况,真没个准数。毛坯房简单批腻子刷漆,人工带辅料大概25-35一平,但要是旧房翻新铲墙重做,翻倍都打不住。我见过最夸张的,老房子粉化一铲见红砖,最后花了两万多。注意,报价别光看单价,很多工长会漏项,比如界面剂、网格布、阳角条这些,后期一项项给你加。建议签合同前把工序写死,看到“墙面处理”四个字就问清楚:铲不铲?铲到哪一层?含不含挂网?否则分分钟超预算。
问:墙面处理工期要多久?耽误时间的大坑在哪?
答:100平房子,正常工序十多天吧。但是!每一遍腻子干透才能下一遍,这个急不来。有些工人为了赶场,一天刮两遍腻子,后期百分百开裂。还有一种耽误是等——等物业通知、等油工档期。说实话,我建议你工期表里多留三五天 buffer,不然最后全屋等一面墙,心态容易崩。
二、墙面材料怎么选不踩坑

问:墙固、界面剂、108胶到底用不用?怎么选?
答:墙固就是界面剂的一种,作用是锁住基层浮灰,别省。但注意!有些工人拿108胶加色浆冒充墙固,那味儿……半年散不掉。真正的墙固是无甲醛的乳液型,打开没啥刺激性气味。品牌随便,美巢、汉高百得都行,关键是执行标准JC/T 907。常见误区:墙固不是刷的越黄越好,厂家加色浆是为了让你看清刷没刷,不是越稠越好。
问:腻子用成品还是现场拌?据说成品腻子环保但贵?
答:必须成品!现在谁还用胶水兑滑石粉?那玩意儿甲醛炸弹,一两年都挥发不完。成品耐水腻子贵不了多少,40-60一袋,你全屋也就多花几百块。但是耐水腻子施工难度大一点,打磨费劲,有些油工会忽悠你不好做、容易裂。听我的,坚持住,房子是你住,不是他住。品牌:美巢800GQ、立邦耐水系列,闭眼买。
问:乳胶漆怎么选?进口漆是不是智商税?
答:先说结论——大部分进口漆性能过剩了。国产立邦、多乐士的高端系列完全够用,500-800一桶的已经非常好。你要是不差钱,就为了那个颜色和质感,可以上舒纳沃恩、佐敦,确实丝滑。但别指望漆能抗裂,那是腻子层的活儿。注意,买漆一定要看生产日期,过期漆会变质。还有就是,电脑调色要留好配方,以后补漆用得上,不然几年后一块补丁,气死。
三、施工顺序与验收标准
问:墙面处理的标准顺序是什么?

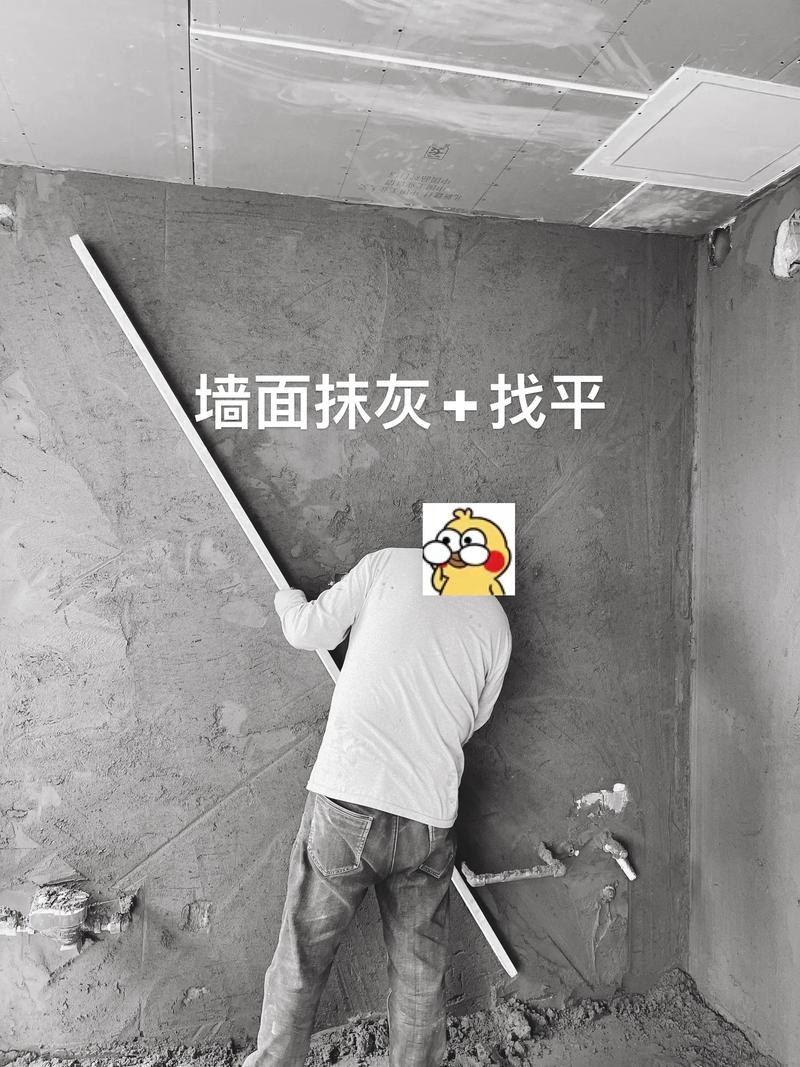

答:铲墙(如需)→ 刷墙固 → 石膏找平 → 第一遍腻子 → 挂网(局部或全屋)→ 第二遍腻子 → 打磨 → 底漆 → 第一遍面漆 → 第二遍面漆。记住!底漆不能省,没底漆面漆附着力差,还容易发花。有些油工跟你说没必要刷底漆,那就是偷懒,因为底漆要清洗工具。

问:墙面验收主要看什么?怎么检查平整度?
答:晚上!拿着强光手电筒贴着墙侧着照,波纹、沙眼、抹子印一览无余。千万别在日光灯下看,啥都平。标准是2米靠尺误差不超过3mm,但一般家庭没必要较真,肉眼看着顺滑没大波浪就行。重点检查门套边、踢脚线位置,这些地方最容易坑坑洼洼,柜子一装一条缝,逼死强迫症。另外,用手背摸过去,不能掉粉,不能有尖锐颗粒。
问:墙面开裂怎么办?刚装完就裂了是施工问题吗?
答:刚装完就裂,大概率是腻子没干透或者没挂网。别慌,结构性裂缝(比如接缝处)挂钢丝网,轻微龟裂可以贴防裂布。装修总有些小遗憾,要是裂纹很细,全屋定制一遮也就眼不见为净。但是——如果大面积开裂起皮,那就是基层没处理好,必须铲了重做,没商量。
四、防水防潮与环保问题
问:卫生间干区墙面用不用刷防水?阳台墙面呢?
答:卫生间淋浴区刷到1.8米,这都知道。干区比如洗手池背后,我也建议刷个三四十公分高,防止溅水渗入。阳台如果放洗衣机,墙面必须刷防水,万一反潮把墙泡烂了,楼下邻居找上来有你受的。注意,防水要上墙不能只用在地面,而且至少要刷两遍,闭水试验做够24小时。
问:装修完多久能入住?墙面会释放甲醛吗?
答:墙面本身甲醛不算大,劣质腻子胶水是祸源。所以前面说了,用成品腻子。乳胶漆里的VOC挥发很快,一般通风一两周就散得差不多了。但家里其他东西呢?柜子、地板、窗帘全是释放源。建议整体空置3个月以上,夏天最好,高温高湿加速散味。别信那些除醛喷剂,通风才是王道。我见过最心急的,装完一星期就搬进去,后来小孩老咳嗽,后悔死了。

五、旧房翻新与小户型墙面设计

问:旧房翻新,原来的墙皮一定要铲掉吗?

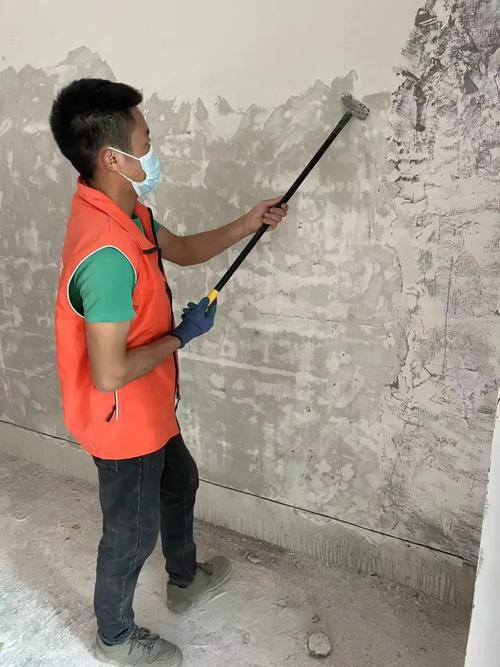

答:不一定,但要看情况。如果原墙面是防水腻子且无空鼓,打磨后可以直接刷漆。怎么判断?往墙上泼杯水,水成水珠滚下来的是耐水腻子,水很快吸收的就是普通腻子,后者必须铲!另外,局部空鼓就别犹豫,铲到见砖,重新水泥砂浆粉平。否则过一两个月,一块块往下掉,跟牛皮癣似的。
问:小户型墙面颜色怎么选显大?能推荐几个颜色吗?
答:白色当然最显大,但太无聊了。试试大面积浅灰、米白、或者很淡的奶油色,然后一面跳色墙,比如墨绿、脏粉,整个空间就活了。千万别全屋刷深色,再大的房子也压抑,更别提小户型。注意,色漆后期补色有色差,建议留一小瓶备用。对了,顶面一定要白色,不然像顶盖子,压得慌。我家就刷的立邦太空漫步,邻居来参观,都说看着敞亮。
问:儿童房墙面施工要注意什么?
答:环保第一!底漆面漆都选儿童漆,标准严格些。我有个朋友给娃用黑板漆刷了一面涂鸦墙,效果超棒,但注意必须用无尘粉笔或者液态粉笔,不然满屋粉尘。还有,墙面阳角做圆滑处理,防磕碰。别装那些花哨的墙贴,翘边撕下来连墙皮一起掉,惨不忍睹。
特别提醒
1. 别过度装修墙面。什么硅藻泥除甲醛、艺术漆奢华感,大部分是噱头。硅藻泥吸甲醛没错,但吸饱了还会吐出来啊,不如开窗。普通家庭,乳胶漆+局部墙纸/点缀色,性价比最高。钱要花在刀背上——不,刀尖上——比如五金、水电,那些埋在墙里的东西不能省,墙面嘛,可换可改,将来不喜欢了重刷也简单。
2. 不要被“马上见效”的承诺洗脑。什么免铲墙界面剂、快干腻子当天刷漆……都是坑。墙面处理讲究慢工出细活。如果有人告诉你三天搞定全家墙面,赶紧跑,跑得越快越好,不然一年后你就得发朋友圈骂人了。记住:每道工序必须干透,环境湿度不能太大,这些物理规律骗不了人。
