⏳ 工期常识篇:谁偷走了你的时间?
问:装修一套100平米的房子,正常工期到底是多少天?
答:听着,别信装修公司说的“60天拎包入住”——那是在一切完美、零出错、材料秒到、工人不请假的前提下。现实?90平到120平,从砸墙到硬装结束,靠谱区间是75-90个工作日。注意,我说的是工作日,不是日历天。碰上节假日、中考高考禁止施工,你就等着吧。我这有个真事:去年一客户,合同签80天,结果疫情封了俩月,工人回不来,生生拖到五个月。所以,签合同时务必写明“因非施工方原因造成的停工,工期顺延”,而且要把不可抗力细化——有的公司只写“天灾”,那你吃哑巴亏。

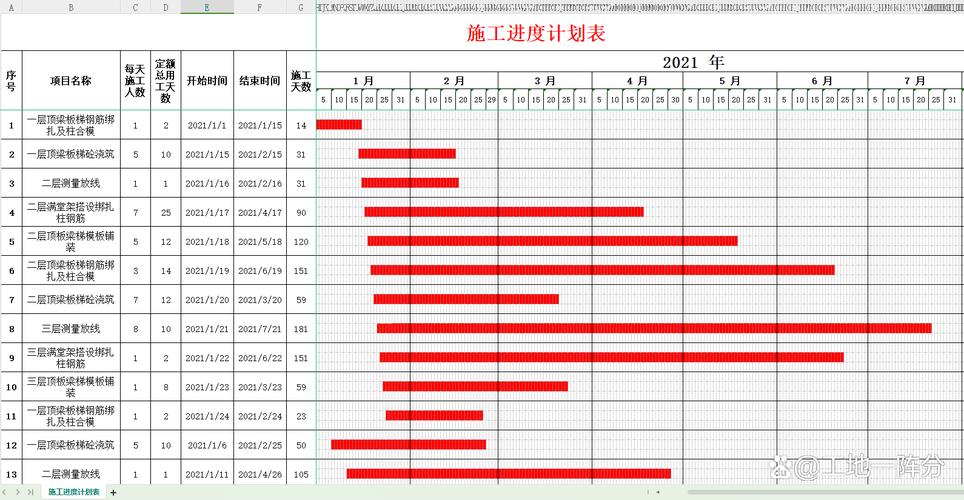

装修工期甘特图示例
问:定制家具周期那么长,怎么卡时间不耽误入住?
答:诀窍就三个字:倒推法。一般定制柜、橱柜生产周期25-45天,安装只需2-3天。你水电做完复尺下单就行。但!最容易翻车的是:很多人等墙漆都刷了才去量尺,这时候就晚了。正确顺序:贴完砖马上让定制进场复尺,墙面找平后就可以精量。我建议你开工前就定好定制商家,他们出方案要时间,别到最后干等。另外,有些成品家具可以后期慢慢添,别把所有东西都压在全屋定制上——不然你会疯。
🔧 延期避坑篇:别让“不可抗力”背锅
问:为什么我家工期一拖再拖?工头总说“材料没到”……
答:哈,经典借口!真相往往是他把工人调去别的工地了。装修公司同时接多单,哪个催得紧就先去哪家。你太好说话,他就磨洋工。对策:合同里写上 “每延期一天,赔偿合同总额的千分之三”,你看他敢不敢拖。还有,材料真可能断货,尤其是进口瓷砖、艺术漆。所以开工前列个主材清单,附上订货周期,比如:瓷砖备货10天,木门生产30天。你催着工长提前下单,别等要用才喊。我见过最离谱的:开关插座没到,电工歇了三天,就因为这屁大点事。
装修主材订货周期表
问:水电改造要几天?会拖累整体进度吗?
答:水电快则3天,慢则7天,但它是隐蔽工程,抢工就等着哭吧。老房子全改,开槽穿管,至少五天。新房子局部断点改造,两天足够。关键不是施工时长,而是定位交底!你一上来就跟师傅说“这里插头那里灯”,回头全忘,重新开槽,工期稳稳多一周。我的绝招:用粉笔在墙上画插座位置,带家具图纸,站在假想入住的角度模拟动线,比如床边双控、马桶边电位。定位花半天,后面少返工。还有,水电做完别急着封槽,先拍VR全景留底,以后打孔不碰管线,这能救你命。
🧱 特殊场景篇:老房与小户型的无奈
问:旧房翻新比新房装修工期长多少?
答:起码多出15-20天,全部因为拆旧和修补。你以为拆干净就完了?老房墙体不平,拔掉旧瓷砖可能带下水泥层,得重新抹灰找平,这一下三天没了。更糟的是,拆出水管锈蚀,得换主管,跟物业扯皮又要时间。我做过一套90年代房子,打拆后发现预制板裂缝,楼上漏水,愣是停工等防水重做。所以,旧房翻新别信一口价,要留5%-10%的浮动工期。而且垃圾清运也容易卡——老小区没电梯,工人扛下楼一天干不了多少,还要躲邻居投诉。
问:小户型装修工期真会短吗?
答:天真了。面积小,工序一样不少,甚至更麻烦。比如30平米公寓,材料堆不下,工人转不开,贴个砖都分成两次。而且小户型通常为省空间,东西要严丝合缝,量尺更精细,定制周期一点不短。我曾有个案子,35平装了俩月,就因为管道井占位,水电全得绕,师傅边干边骂。唯一好处是刷墙快,一天搞定。总之,别幻想面积小就快,小户型考验的是规划和耐心。
问:冬季装修会不会拖长工期?
答:会,但没你想的那么可怕。主要是水泥砂浆、腻子干得慢,低温下凝固慢,贴砖后不能马上验收,一拖就是几天。还有,气温低于5度,油漆难干,漆膜会开裂。北方有暖气还好,南方阴冷潮湿,墙面干了像没干一样。我的经验:春节前尽量干完水电和木工,湿作业留到开春。如果非要在冬天赶工,就加钱买快干腻子、用吹风机催干——但工人会跟你翻白眼。
🌿 验收与除醛:最后的煎熬
问:装修完验收要几天?怎么高效通过?
答:验收别想一天搞完,至少分两次。第一次硬装结束,查水电、墙地平整、开关插座。第二次家具进场后,看磕碰修补。重点:带工具去!强光手电照墙面波浪、乒乓球测地面斜度、相位仪测插座接地。我总让客户自己带个接线板,每个插口试一遍——你会发现总有那么一两个没电,电工还嘴硬说“忘了接”。别信口头承诺,不合格就写单子,限期整改,不签字。

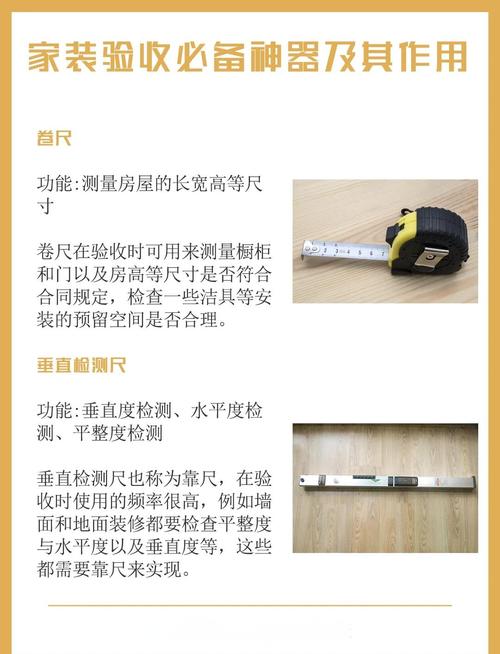

装修验收必备工具清单
问:除甲醛要多久?能边住边除吗?
答:绝对别信“零甲醛”,是忽悠。哪怕全部用E0级板材,量多了也超标。标准做法:硬装完通风1-2个月,柜子、窗帘全部打开。夏天高温高湿,甲醛挥发快,冬天就开暖气闷两天再通风。如果着急入住,就请专业公司做光触媒喷涂,但要注意——别找那种当场测当场除的骗子,他们机器调过灵敏度。自己买个便携检测仪也有误差,花几百块采样寄到实验室才准。搬家后,持续通风加空气净化器,别关窗睡,至少半年。
💡 特别提醒
1. 别信“一站式全包30天交房”:那是翻新套餐,只换地板刷墙,不改水电,材料都是最次的,三个月后墙皮就裂。
2. 工期短未必是好事:比如水泥砂浆需28天强度才达标,天天赶工,日后空鼓开裂别哭。合理工期不是拖,是等材料该干透、该稳固。
装修就是场修行,工期这东西,你越急它越慢。放平心态,盯紧合同,没别的捷径。
