装修知识:为什么你家的墙老裂?水电怎么走才不踩坑?这11个真问题答到你放心

💰 预算和合同——别一上来就被“一口价”给蒙了

问:装修预算到底该怎么列,才不会被装修公司牵着鼻子走? 答:说真的,第一件事,把合同里那些模糊的项目全给剔了!什么“整装全包”,听着省心,后期增项能让你心脏骤停。自己动手,先把拆改、水电、泥木、油漆、安装这几大块列张表,每项预估个实在价,再砍掉20%那些“好像也用不太上”的东西。材料费、人工费分开算,主材能自己买就自己买——跑建材市场累是累,但真金白银省下来,值。注意,水电预收就是个天坑:很多公司按“点位”或“米数”预收,后期实测实量能翻倍。签死单价,让工长带你现场放样,心里有底再动工。

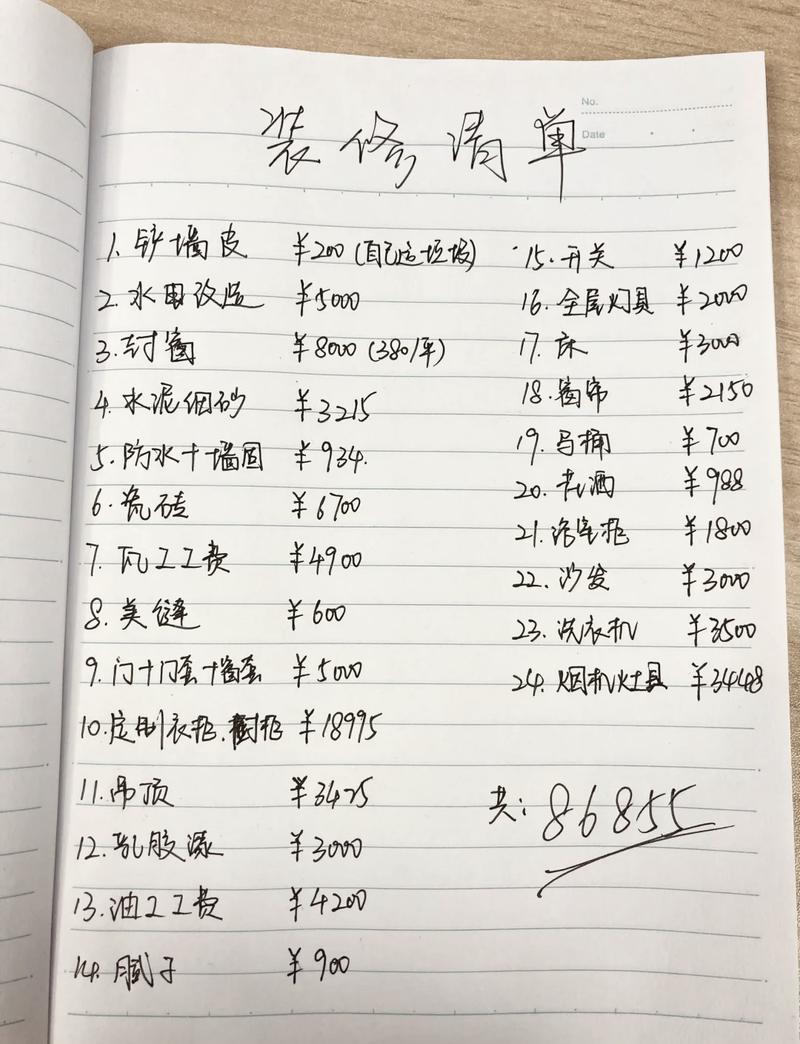

装修预算明细表手写草稿
装修预算明细表手写草稿
问:签合同时,哪些字眼最容易被下套? 答:看见“按实结算”这四个字,你马上得警觉起来。这四个字意味着啥?意味着后面有一百个增项等着你。还有“误差范围”不清不楚——比如吊顶标高,差个五公分完全变味。建议:把施工项目、材料品牌型号、工艺做法都写成附件,白纸黑字,连腻子用多少遍都写上。对了,付款比例别太超前,3-3-3-1是常见坑,最好谈成3-3-2-2,最后尾款攥自己手里,验收完了再撒手。常见误区:以为大公司就不用盯合同,天真了,大公司增项更职业化。

🔌 水电改造——隐蔽工程的痛,要提前止住

问:水管走顶还是走地?网上吵翻了,到底听谁的? 答:我直说了吧——走顶!好处多到让我拍大腿。漏水了第一时间发现,拆几块吊顶就能修,不像走地,等楼下邻居上来砸门,损失已经五位数了。当然,走顶会多用点材料,管道也更长,但对施工要求其实更高,支架得打牢,走竖管别把梁筋打断了。注意,热水管要包保温棉,不然热量损失你后期燃气费能哭出来。还有一种“水走顶、电走地”,电线管铺大弯活线,抽换方便。这组合我挺推崇,就是得协调好交叉处别打架。

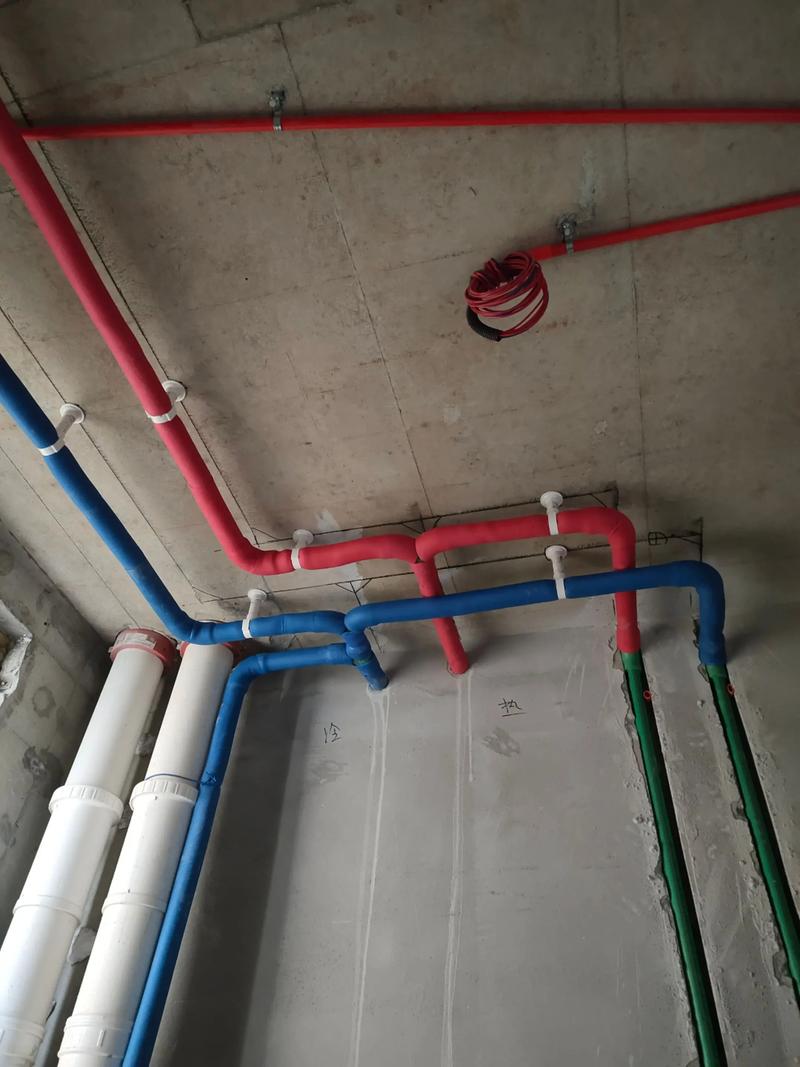

厨房天花板水管走顶安装实拍
厨房天花板水管走顶安装实拍
问:强弱电交叉,到底要不要包锡纸? 答:需要!但别被忽悠做全屋无死角的锡纸包裹。只在十字交叉处包,而且得包得严实,两端超出交叉点至少10公分。为什么?因为强电产生的电磁感应会让弱电信号出雪花点,尤其会影响网速。我见过某业主家,电视总有横纹,最后发现是弱电管从强电排插正下方穿过去,还没屏蔽。另外,一根线管别塞太满,40%截面饱合度是底线,对吧,别信工头说“为了省管”。完工后,要求留水电VR全景图,以后打个孔心里才有谱,这点千万记死。

🛁 防水与贴砖——不起眼但出问题就毁所有

问:卫生间防水,刷几遍才稳? 答:两遍,刚性一遍,柔性一遍!别听什么“我家做三遍更保险”,厚了反而容易开裂。淋浴区刷到1.8米高,隔壁是卧室衣柜的话,整面墙都刷过去。门槛石底下别忘了做防水小坝,不然水顺着沙灰层漫到客厅,地板变黑木耳你就知道后悔了。闭水试验48小时,一定要去楼下看看,哪怕跟邻居不熟,也得敲门。常见误区:刚刷完防水就贴砖,不行,养护个两三天,等它彻底固化。还有,地漏处要切成回字形,排水坡流畅,那才叫利索。 问:瓷砖空鼓怎么验?敲着似乎都闷响,工头说是正常的? 答:工头那张嘴……你就记住,单块砖边角空鼓不超5%,中心绝不能空。用空鼓锤敲四角和中心,清脆的“当当”才对,闷声“咚咚”就是空的。要注意,贴完砖别急着敲,等24小时后。发现一两块空鼓严重的,别犹豫,撬了重贴,这时候心软,以后掉下来砸到脚还是自己的。至于瓷砖损耗,买砖时多算5%左右,别刚好,补货可能有色差,那才叫膈应。

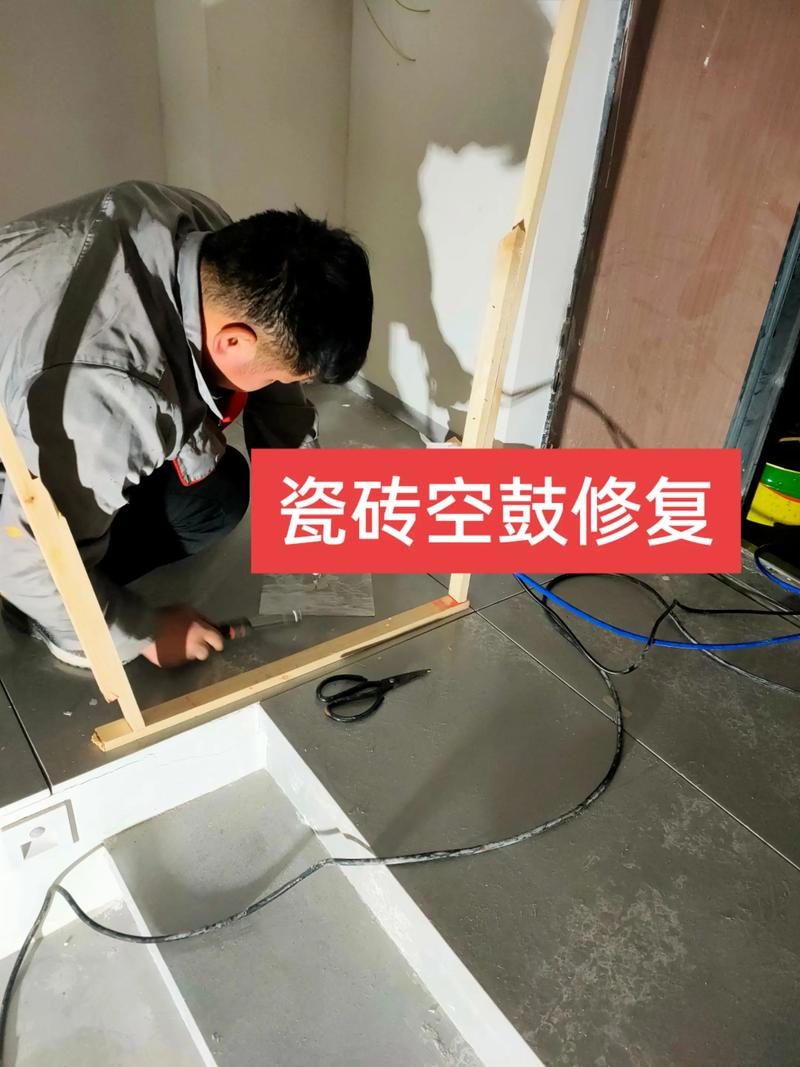

瓦工师傅用空鼓锤检查瓷砖铺贴
瓦工师傅用空鼓锤检查瓷砖铺贴

🎨 墙面与污染——视觉和健康的双重底线

问:墙面开裂,到底能不能根治? 答:讲真,混凝土墙和砖墙交接处,不挂网的话大概率裂。全屋挂纤维网能缓和,但要说根治,得看沉降。我自己监工时,会要求新旧墙体植钢筋,交界处用水润湿,砂浆饱实。腻子得干透了再打磨,阴干最好,强制通风反而裂得更快。乳胶漆别选太次的,底漆不能省,面漆耐擦洗来回刷几十次不掉粉才行。还有,如果顶面不平,顺平就行,别追求完全水平,不然厚腻子妥妥掉下来。啊,想起来就烦,我自家第一套房就这么开裂的。 问:装修完多久能住?那些除醛方法到底管用不? 答:没有统一时间,得实测。夏天两个月也许行,冬天三个月可能还超标。认准CMA认证的检测机构,别信那些免费测甲醛的,都是想卖你产品。除甲醛最有效且零成本的方法:通风!工业风扇对着窗吹,比什么炭包、绿植强百倍。炭包饱和了还往外吐,你说坑不坑?新风机可以上,但得打孔,装修前就规划。特别提醒:定制柜子是甲醛大户,颗粒板、多层板用量大的,多放一阵子,别急着搬进去。

🏠 空间与翻新——小户型和老房子也有春天

问:小户型怎么搞,才能显得大且不压抑? 答:别做复杂吊顶了,围一圈石膏线就挺好,或者干脆原顶+明装筒灯。墙浅地中家具深,视觉扩充感强。镜子和玻璃适当用,但别对着床,半夜起来吓自己一跳。定制收纳,一定要顶天立地,中间留白,柜门做无把手,反弹器一按,简洁得不行。啊对了,餐厅卡座,下面能储物,省空间还有情调。但注意,卡座深度别小于50cm,不然坐进去窝得慌。 问:旧房翻新,哪些地方不能省? 答:第一,水电全部换新!二十年老房子的线径,早不够现在电器用了,铝线必须换铜线。第二,墙面剥落见砖了,该加固加固,别嫌麻烦。第三,厨卫防水砸了重做,这是良心活。入户电箱换掉,配置漏保,安全第一。另外,注意拆改时别动承重墙,被投诉赔钱是小,危险是大。有些老楼板是预制板,开槽得轻,别打穿到楼下去,那就搞笑变事故了。

🛠️ 工期与验收——别在最后一刻松了发条

问:装修工期多久合理?怎么防拖延? 答:100平左右,两个月到70天是正常节奏。签合同时,把每个节点时间都写上,比如水电几天、贴砖几天,延误一天扣款多少。常见拖延借口:等材料、工人忙。你提前把主材确认好,到场时间写进施工进度表,拍照留底。定制产品周期长,一开工就得去定,窗、门、橱柜,它们才是制约进度的关键。 问:竣工验收,重点查哪里? 答:带上尺子、相位仪、手电筒。开灯看看墙面平整度,细节处用手摸;每个插座测下接线,接反了很危险;水槽龙头、花洒打开看水压,下水灌几桶水看通不通;门窗密封条拉一拉,别漏风。别忘了试每个地漏排水,有的工地把水泥渣倒进去,堵得你欲哭无泪。对了,木地板来回走几遍,听响声,踩起鼓起的地方要重铺。

⚠️ 特别提醒——这些坑,小白一踩一个准

1. 别被套餐价迷惑,增项才是利润大头。 什么“38800全屋精装”,连开关面板都没算够,后期让你加钱没商量。合同之外的话,一律不信,记住,口头承诺等于零。 2. 环保等级不是越贵越安全。 商家鼓吹的“零甲醛”多是噱头,E1级板材实际使用面积叠加多了照样超标。别死抠单品,要控制整体装载量。装完检测,数据才硬气。
