2026-05-25 18:37:30 作者:装修小玲
分类:问答
💰 预算与设计,还没动工就可能亏掉首付款
问:工装装修,每平米预算到底怎么估?
答:直说吧——普通办公室简装,硬装成本大概 800-1200 元/㎡。但你要是做餐饮、KTV,那直奔 2000+ 去了。别信那些“套餐全包”的鬼话,全是坑。为什么?工装隐蔽工程多到吓人,消防、空调、新风、强排烟……哪一样单独拎出来不是钱?注意!预算里必须留出 10%-15% 的备用金,不然分分钟超支到你怀疑人生。
问:设计费能省吗?找个包工头随便画画图行不行?
答:省设计费?等着哭吧。工装设计不是家装,它涉及到人流走向、消防分区、排烟量计算——这些专业设计师都不一定搞透彻,你还指望包工头?除非你开的店小到不需要过消防,否则强 烈 建 议 花那 50-150 元/㎡ 的设计费。别问为什么,亲身经历:为了省两万设计费,最后多花了十五万整改。
问:材料采购,线上买还是线下建材市场?
答:先说结论——大宗的、主材,老老实实跑建材市场;小五金、开关插座可以线上补。线下的门道:去那种大型建材市场,价格比形象店低 30% 不是梦,但你必须带着施工队长去,为啥?回扣这事,你懂的。线上买注意尺寸和退换货政策,尤其地砖、木门,色差和运输破损能让你发疯。建议:先线下看样,拍下型号,再全网比价。

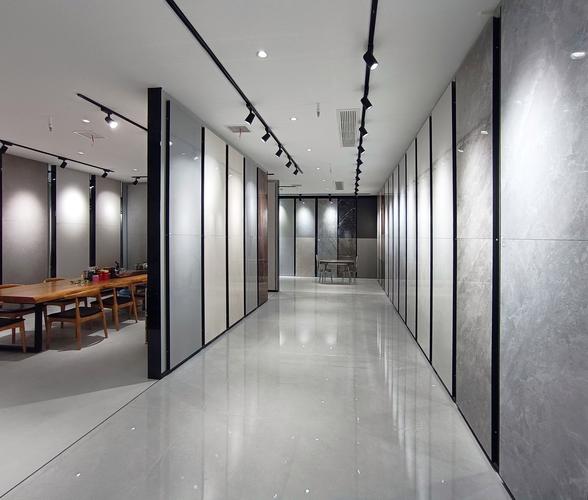

工装建材市场采购瓷砖展示区
问:效果图和实际落地,差距能有多大?
答:这么说吧——效果图是“婚纱照”,实景是“生图”。千万别被那些酷炫的灯光渲染骗了。重点关注施工图!施工图上没画的东西,百分百不会做。比如效果图里那个精美的弧形前台,施工图没标注弧度和细部材料?最后八成给你搞个直不直弯不弯的怪胎。
🔨 施工中的魔鬼细节,个个烧钱
问:水电改造,为什么工装比家装贵那么多?
答:贵在暗藏的需求。家装一个厨房就几个插座,工装一个中央厨房?光三相电就得拉好几路,还有排水沟、隔油池。而且工装水电必须走顶——这是消防规范,走地一旦漏水,楼下的损失能让你破产。注意!强弱电必须分管,交叉处包锡纸,否则网络干扰让你投屏都卡成 PPT。材料建议:电线用 远东 或 熊猫,水管用 伟星 或 日丰,别图便宜。

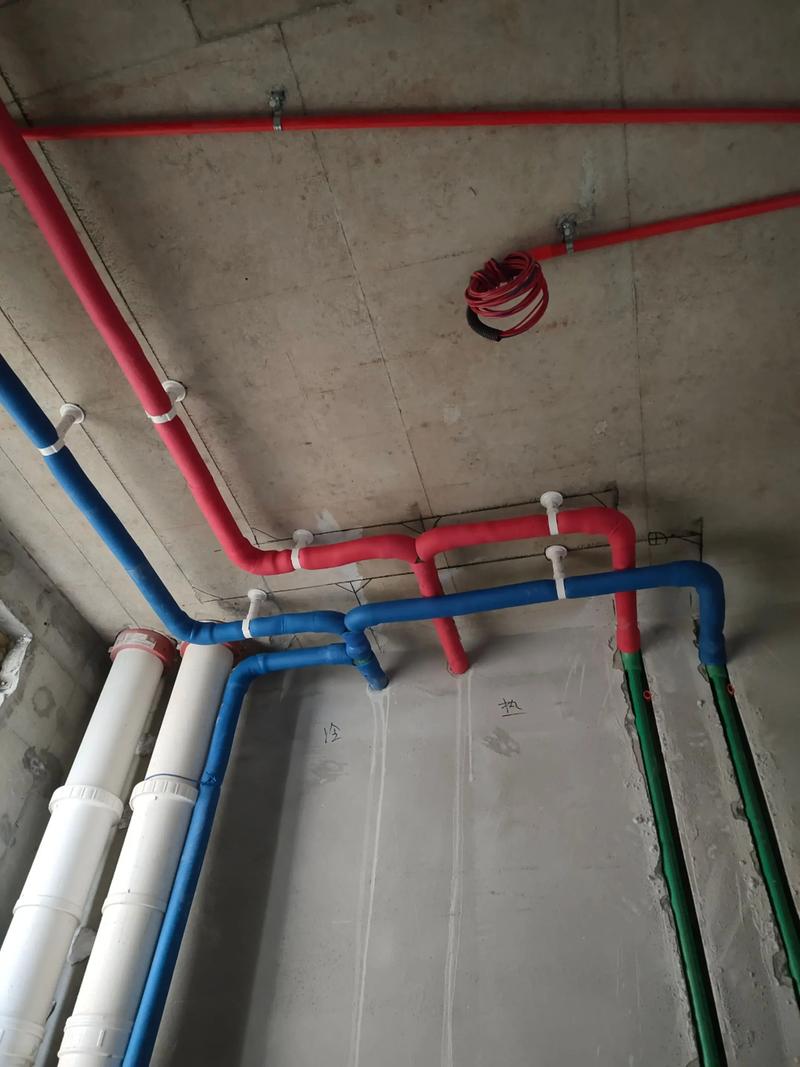

工装施工现场水电布线走顶工艺
问:工期永远在拖,怎么管才奏效?
答:签合同时,把延误违约金写死——每天千分之三。别信口头承诺。其次,定个“关键节点汇报日”,比方每周四下午两点,所有分包必须到场开会,当场扯皮当场解决。还有,你自己得盯紧材料进场时间。定制的东西(比如玻璃隔断、钢化玻璃门)通常周期 15-20 天,提前下单,别等师傅催了才恍然。常见误区:以为装修是顺序施工,其实很多可以交叉,比如油漆和铺地板可以分区域并行,这点要逼着项目经理排计划。
问:防潮防水,工装比家装更重要吗?
答:绝对!家装漏水赔个邻居,工装漏水可能毁掉整个楼下商场,那赔偿额——你品。卫生间、厨房、茶水间,地面防水必须做三遍,上翻墙面 1800mm。做 24 小时闭水试验,亲自去楼下看,不能用嘴问。注意!有些工装因为铺地暖,还要在保温层下面加一道防水,这个钱不能省。
问:消防改造,最容易被忽略但最致命的是什么?
答:喷淋头间距和烟感数量。千万别为了吊顶好看擅自移位或减少!消防验收时,一个喷淋头保护面积是死的,算错一个,整层不过。另外,消火栓门千万不能封死或遮挡,别用那种好看但难打开的隐形门。提醒:消防报审前先咨询物业,他们有指定的设计院或配合单位——这钱省不了,否则你自己找的图审可能反复被打回,拖死你。
问:隔墙用什么材料又便宜又隔音?
答:便宜没好货,但性价比之王是轻钢龙骨+隔音棉+双层石膏板,比砌砖墙快,隔音不差,成本约 120-150 元/㎡。想更好的隔音?上水泥纤维板,贵 30% 左右,但防火防潮。千万别用单层石膏板或者劣质隔音棉,隔壁开会你这边听直播。
🧐 收尾验收与后期,别在最后关头掉链子
🧐 收尾验收与后期,别在最后关头掉链子
问:环保除醛,工装真能做到快装快用?
答:不可能!什么“7 天入住”“零甲醛”全是智商税。工装用材量大,叠加效应下,甲醛超标是常态。现实做法:硬装完至少通风 1 个月,然后做专业空气治理(光触媒),重点喷柜子、地板、墙板。注意,治理后密闭 12 小时再通风,一周后复测。建议租赁商用空气检测仪,几百块钱,测了再让员工进场。不为别人,职业病赔偿你承受不起。
问:验收时,不看表面,看什么?
答:看隐蔽工程!给水打压 8 公斤半小时不掉压;电路用相位仪每个插座都测一遍,别光看灯亮不亮;排水倒一桶水,听有没有咕噜咕噜,慢了准堵。还有空调风口,用手感受风速和温差,出风口温度夏天应该在 12-15℃。常见误区:验收只盯着油漆颗粒、地砖缝隙,那些都能修;隐蔽做不好,你拆了重来?
问:小户型工装(比如甜品店、工作室)怎么显大又实用?
答:镜子、玻璃、通透感——说破天就是这三样。墙面尽量用浅色,地砖用大尺寸的(600×1200 的比 800 的更显大)。家具别用厚重实木,铁艺+玻璃的轻便组合更适合。注意,灯光要 4000k 中性光,太黄显小,太白显冷。强调一句:别做太多固定隔断,工装的商业形态变得快,以后想改布局时你会感谢我。
问:旧厂房改造办公室,承重和结构能乱动吗?
答:绝对不能!见过太多愣头青为了挑高空间把柱子打薄——那是结构柱!敲之前必须拿到原始结构图,找专业公司做检测。通常改造建议钢结构夹层,用高强螺栓连接,不伤原结构。还要注意原楼板的荷载,一般办公荷载 2.0kN/㎡,但老旧厂房可能只有 1.5,你铺地暖再放一堆书柜,太危险。
问:工程款怎么付才能不被乙方拿捏?
答:死守“3331”原则!签合同付 30%,水电做完付 30%,木工油漆做完付 30%,全部验收并办完消防、环评等手续后付最后 10%。一滴血的经验:每一笔钱付之前,你亲自去现场拍照确认进度,别信微信群图片。尾款至少压 1-3 个月,因为有些问题入住后才暴露(比如冬天才发现的乳胶漆开裂)。
😱 特别提醒:小白别踩这些雷
1. 别好为人师,自己找工人干。工装牵涉资质,没有施工许可证、无资质施工队的工地,一旦被查,停工罚款是小,拆掉重做是大。那点省下的管理费,根本不够赔。
2. 别信“关系好,消防随便过”。现在消防验收全部双随机、一公开,录像上传,谁也不敢放水。踏踏实实按规范做,别动歪脑筋,否则整改比新做还贵。
免责声明:市场有风险,选择需谨慎!此文仅供参考,不作买卖依据。如有侵权请联系删除。
文章名称:工装装修避坑指南:15个灵魂拷问,项目经理不敢说的实话
文章链接:https://zx.w10.cn/wd/55779
