一、清包省钱?别天真了!

二、找工人比找对象还难?
问:怎么找到手艺好、不偷懒的工人? 答:别信装修平台!去新小区扫楼,看谁家在施工,直接进去聊。看现场:工具是否整齐,垃圾是否及时清理,线槽开得直不直。跟工人多聊几句,发根烟,问他住在哪、干多久了。本地老工人更靠谱,因为怕坏名声。价格参考:现在好瓦工一天400-600元,水电工500元左右。
三、施工中那些让人崩溃的细节

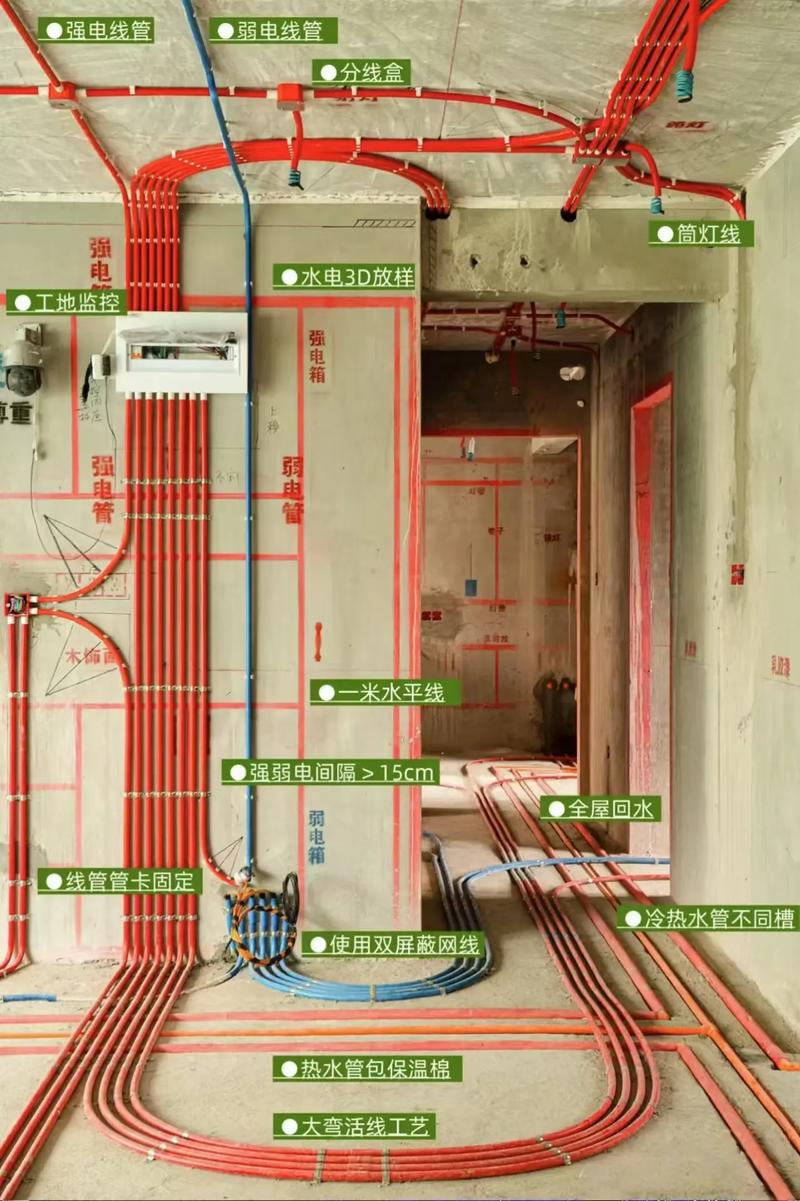

问:材料进场时间搞错,差点把我逼疯! 答:顺序错了,要么堵工地,要么停工等料。正常顺序:拆改→水电材料(先暗盒、线管)→水泥沙子(瓦工进场)→瓷砖→木工材料→油漆材料。注意:瓷砖、定制门、橱柜要提前订!因为生产周期长。我见过最惨的,柜子没到,工期拖两个月。 问:水电改造,哪些地方最容易多算钱? 答:横平竖直看着漂亮,实际坑的就是你!两点之间直线最短,工人非要绕墙角走,一米多几十块。还有明线暗线价格不一样,有些工人把承重墙的钢筋截了走暗线,危险!建议:水电估价时,让工人给一口价,别按米算,否则超预算没商量。
四、后期扯皮及防坑口诀
问:清包工期一拖再拖,怎么治? 答:合同写清楚!完工日期、拖延罚款,每天扣多少钱。别不好意思,口头承诺最不靠谱。遇到工人接私活跑了?马上换人,别等!我的经验:分阶段付款,做完一项给一笔,掌握主动权。 问:环保材料全买最贵的,为啥甲醛还超标? 答:因为叠加效应啊!单块板材达标,但你家用了50块,关窗之后甲醛浓度蹭蹭涨。而且注意辅料:玻璃胶、泡沫胶、地板胶,劣质胶的TVOC吓死人。建议:硬装完至少通风三个月,工业大风扇对着吹,别信除醛公司。特别提醒
