你家地下室装修,踩过多少坑?

防潮,血的教训

问:地下室防潮到底怎么做才靠谱? 答:别指望单一手段!防潮是系统工程。很多人以为刷层防水涂料就万事大吉,结果呢?第二年墙角照样发霉。 我的建议:地下室挖开先做架空层,铺碎石、盖防潮膜,再打混凝土——这叫外防。内墙呢,用渗透结晶和负压防水涂料双保险。预算够的话,直接上电渗透防潮系统,一劳永逸。注意:普通防水涂料根本扛不住水汽从墙里往外顶!

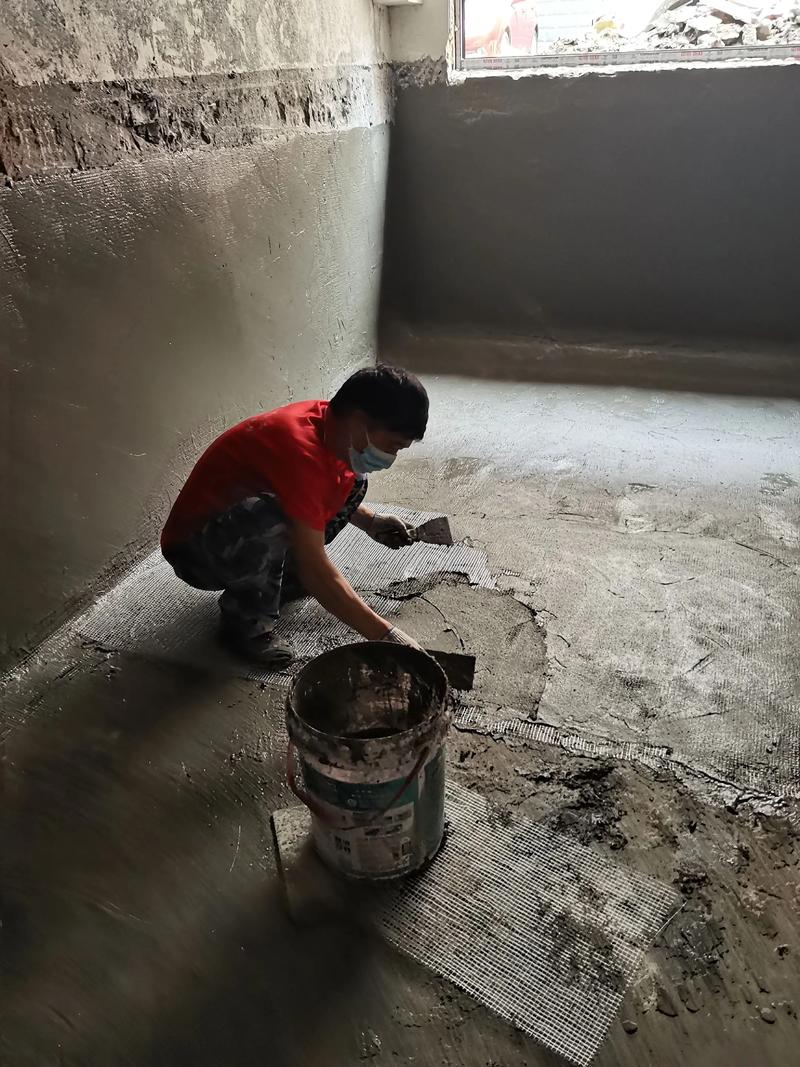

地下室负压防水施工细节
地下室负压防水施工细节
问:地下室需要做防水吗?防潮和防水不是一回事吧? 答:对!防潮是防潮气,防水是防明水。地下室如果没地下水位威胁,没必要做满墙的卷材防水,烧钱。但如果墙外土里埋着水管,或者你处在多雨地区,必须做防水。见过不少业主,装修完一场暴雨,水从墙缝飚出来……惨。 小技巧:地下室入口做反坎,门槛抬高点,雨水倒灌?不存在的。

水电,真的会要命

问:地下室水电改造要注意什么? 答:先说电——地下室潮湿,电线必须穿镀锌管,接头用防水盒,插座加装防溅盒。别省这点钱,跳闸算轻的,短路起火不是吓你。 水就更复杂。排污要加污水提升泵,这玩意儿品牌选好,不然臭味翻上来,恶心死。注意:提升泵安装位置要留检修口,别问我怎么知道的,修一次哭一次。

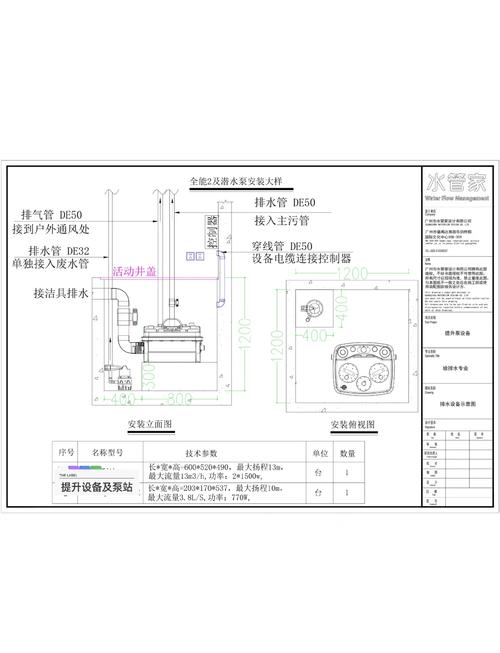

地下室污水提升泵安装示意图
地下室污水提升泵安装示意图
问:地下室想做个卫生间,可行吗? 答:当然可行!但前提——坑距够,能走管。马桶排污管一般110mm,如果地下室地面比市政管道低,就必须用污水提升器,把SHI切成浆抽上去……咳,说多了。 提醒:卫生间隔墙最好用轻质砖或红砖,别用石膏板,潮气一泡就软。地面坡度要留足,地漏选深水封的,防臭。

采光通风,别幻想

问:地下室采光不好,怎么解决? 答:先天不足,后天难补。但也不是完全没招。 一、开采光井,面积越大越好,贴白色瓷砖反光;二、用光导照明,就是那种屋顶装个集光器,通过管道把阳光引下来——不是普通的灯带能比的!三、室内多用浅色系,镜子、玻璃隔断增加反射。 实话:再努力,地下室也就是昏暗的,别想着和地上一样亮堂。所以照明布局要多回路、多开关,不同场景不同亮度。 问:地下室通风怎么搞? 答:新风系统是标配,必须装双向流的,带热交换。单向流的?鸡肋。另外,排气扇要直通室外,别接公共烟道,否则别人家炒菜味全灌进地下室。 小贴士:窗户如果能改,换成上悬窗,下雨天也能开条缝透气。

钱,花哪了?

钱,花哪了?
钱,花哪了?
问:地下室装修预算大概多少? 答:没标准答案。简单装修,刮大白铺地砖,800-1500元/平。如果要影音室、酒窖、健身房……上不封顶。 大头在防潮防水、水电改造、设备(新风、除湿)。有个误区:觉得地下室便宜,随便搞搞。结果发现比楼上装修还贵!因为基础工程多啊。 建议:装修前先做预算清单,把钱花在刀刃上——防潮、电路、排水,这些后期没法改。 问:地下室能铺木地板吗? 答:能,但得选防潮性能好的,比如石塑地板、强化复合。实木地板?除非你地下室干得像沙漠,否则翘边、发霉分分钟。 注意:铺之前地面做防潮处理,刷环氧地坪或者铺防潮垫。千万别信卖地板的说什么“防潮没问题”,他们装完可不负责售后。 问:地下室墙面用什么材料? 答:乳胶漆、墙砖、硅藻泥……都可以。但有前提:墙面不能直接刮腻子,必须做防潮基层。 推荐水泥基耐水腻子+防霉乳胶漆,便宜又耐造。墙纸墙布?NO!潮气一蒸,全部起鼓。护墙板倒是可以,但后面要留通风腔。

工期与验收

工期与验收
工期与验收
问:地下室装修工期多久? 答:正常2-3个月。如果涉及结构改造、加设备,可能拖到4个月。 慢在哪?防水养护要时间,混凝土干透才能刷涂料。赶工期?开裂发霉自己扛。 提醒:装修合同里写清防潮保修期,至少5年起。很多公司只保2年,太短。 问:地下室装修验收重点是什么? 答:闭水试验!墙上淋水24小时,没渗水痕迹才算过。电路测绝缘电阻,插座相位要正确。还有噪音,如果装了提升泵、新风,开机听听会不会影响休息。 小技巧:带个湿度计,装修完室内湿度长期高于60%?说明防潮没做好。

特别提醒

特别提醒
特别提醒
1. 别信“地下室不用装地暖”——潮湿加上地暖,冬天干燥舒服,不然阴冷到骨头。但地暖下面防潮层要加厚! 2. 不要一边装修一边等设计——地下室结构复杂,先定好方案再开工。见过太多业主挖了又填,填了再挖,钱打水漂。 3. 除湿机别省——不管做得多好,地下室除湿机长年开着,你家的霉味才不会出来。移动式就行,没必要装中央除湿,贵。
