💰 预算与工期:别一上来就被坑

问:办公室装修,到底要花多少钱一平米? 答:哎,这个问题被问烂了。说实话,没有统一答案。但给你个参考:一般中小型公司,简装大概在600-900元/平米(含基础硬装),中档装修1200-1800元/平米,高档上不封顶。注意!这个价格不含家具和软装。如果你听到有人跟你说“500全包”,劝你直接跑——不是材料差到离谱,就是后期增项增到你哭。我见过太多,比如一开始说好8万,最后15万都打不住。冤不冤? 问:工期一般要多久?怎么避免拖延? 答:常规500平以下的办公室,硬装工期45-60天是合理的。如果带空调和消防改造,再加15-20天。延误的原因千奇百怪,最常见的:物业审批卡壳、甲供材料不及时、设计改来改去。建议你合同里写死——每延误一天,扣工程款千分之五。别笑,这招最管用。还有,前期把图纸深化到位,别一边装一边改,那是烧钱又烧时间。
🔨 材料与施工:有些钱不能省

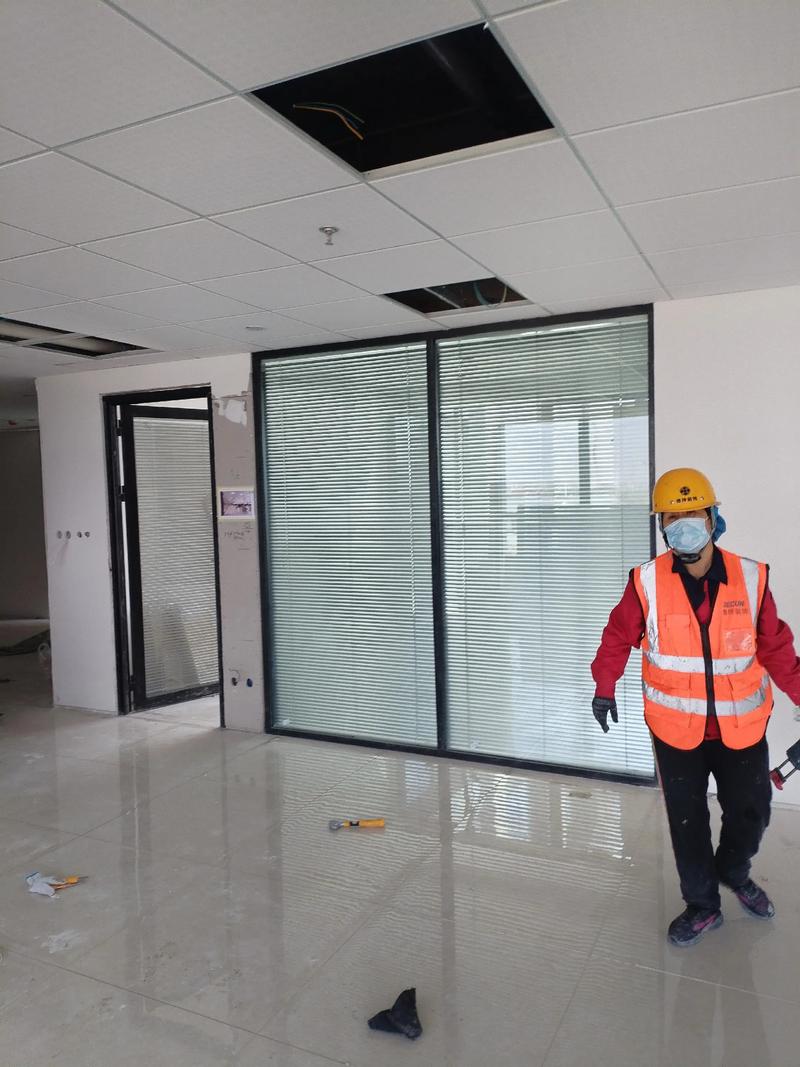

问:地面用瓷砖还是地板?网线怎么选? 答:地面,公共办公区建议用石塑地板或者商用地毯,耐磨又吸音。经理室可以用实木复合,显档次。千万别全铺瓷砖——首先是硬,员工一天站下来脚疼;其次是滑,水洒了容易出事。网线更别省,直接上六类非屏蔽,超五类迟早淘汰。后悔的人太多了,现在都是千兆网络,网线不行等于天天卡脖子。 问:水电改造有哪些致命细节? 答:致命?没错。第一,强弱电必须分开穿管,间距30公分以上,交叉处做屏蔽处理,否则电磁干扰让你电话会议滋滋响。第二,办公室插座宁多勿少。每面墙都预留,工位下用地面弹起插座。我碰到过客户,搬进去才发现打印机一开,电脑闪一下,后悔没专线。第三,水管走顶不走地,走顶虽然成本高一点,但漏水能马上发现,不会把楼下淹了赔大钱。记住这些,都是血泪教训。 问:隔断怎么做又省钱又隔音? 答:玻璃隔断最常用,双玻中空的那种,隔音好。单玻加百叶帘,私密性不错。别用石膏板隔到顶——是便宜,但压抑而且不隔音,领导打个电话全公司都听到。还有个误区:很多人觉得用柜子当隔断一举两得,实际特乱,柜子背面丑,缝隙还漏音。建议用专业办公高隔间系统,拆装方便,以后搬地方还能用,长期看反而省。
🍃 环保与验收:命比钱重要

🔄 特别提醒:老司机都容易翻车的点
