装修这玩意儿,水太深。我干了十年工程,见多了业主从信心满满到欲哭无泪。别信网红博主那一套,实打实的干货,我来给你抖搂抖搂。
水电隐蔽工程:做错毁所有
问:水电改造最致命的错误是什么?
答:横平竖直?那只是好看。致命的是——电线接头不焊锡!后期氧化打火,等着跳闸吧。还有,强弱电交叉不包锡纸,网络信号那叫一个酸爽。建议:厨房卫生间单独走4平方线,冰箱单独一路,出门旅游关总闸它还能工作。水管走顶,虽然费点料,但漏水听得见,不至于泡了楼下赔三遍。

问:防水怎么做才能不返工?

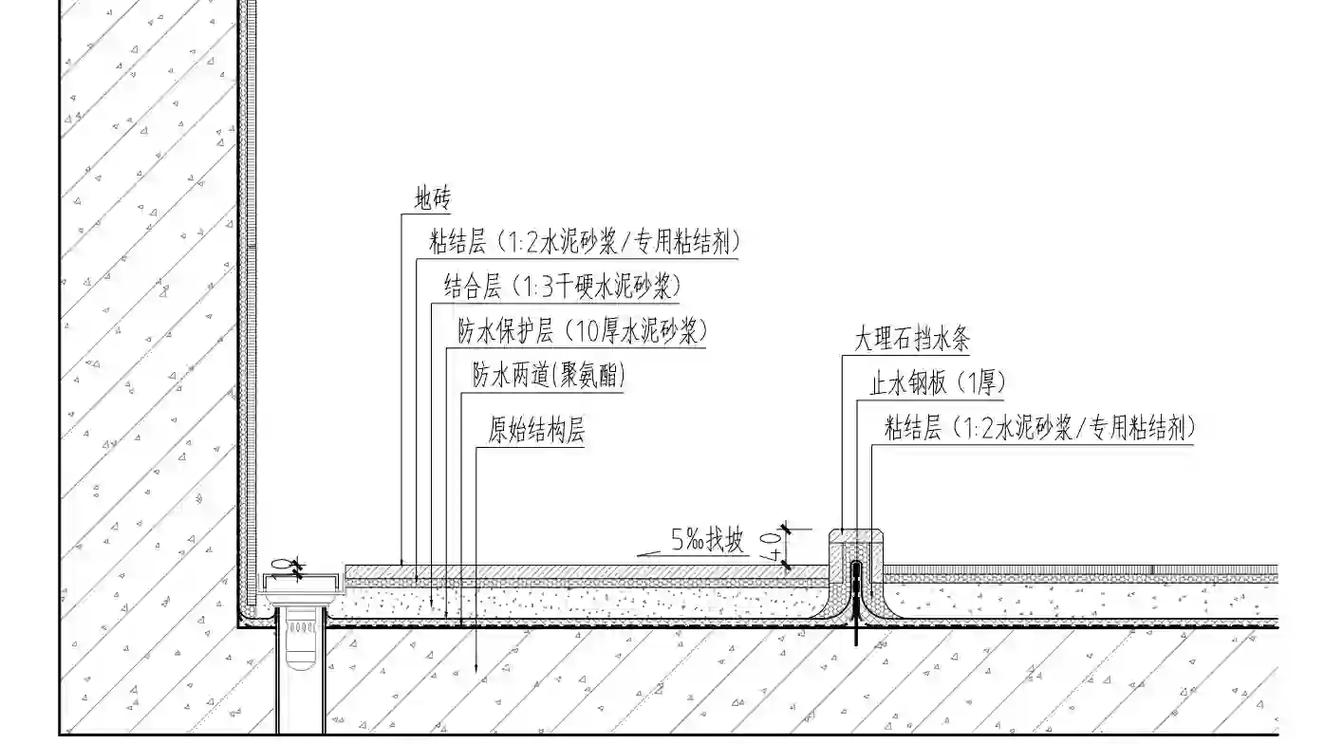

答:刷三遍!别信“两遍足够”。特别是卫生间门口,要做出挡水坎,不然水顺着砂浆层渗到卧室,地板发黑你都不知道哪儿的鬼。闭水试验48小时,去楼下看,滴水不漏才算。还有,墙面防水至少刷到1米8,别省那几十块钱,隔壁衣柜长蘑菇的时候,别问我是怎么知道的。

材料选购:别被颜值骗了
问:瓷砖怎么选?柔光砖到底好不好?
答:柔光砖,好看,但难打理!有一丁点儿水渍就显脏,除非你是保洁狂人。推荐厨房墙用亮光,好擦;卫生间地面用哑光,防滑。瓷砖进场一定要泡水,吸水率高的砖不泡就空鼓。还有,买砖多算5%损耗,补货批次不同色差能气死你。
问:乳胶漆颜色怎么选不翻车?
答:色卡面积太小,上墙颜色至少深两度!所以,选中一个色,往浅了买一个色号。比如你爱某个灰,买最浅的灰。还有,千万不要在阴天刷漆,颜色看着不对。我家客厅那个“婉约蓝”刷出来成了“幼儿园蓝”,扎心。
施工管理与工期

问:为什么我家工期总是延后?

答:因为工人同时在干三四家!你得盯,不盯就给你拖。签合同写明每一天延误赔多少钱,别怕撕破脸。还有,节假日、中考高考静音期都要算进去。最容易卡住的环节:定制产品。橱柜、门、衣柜,复尺后生产周期40天,你基础装修完了傻等,所以瓦工贴完砖就赶紧让他们来复尺下单。
问:旧房翻新,砸墙注意什么?
答:看图纸!看图纸!别听工长说“能砸”。配重墙、剪力墙,动一下整栋楼都颤抖。承重墙上开横槽?别超50cm,否则破坏结构。还有,老房子预制板,拆墙可能影响邻居天花板,先做好支撑。对了,拆下来的垃圾清运费,提前谈好,不然工长坐地起价。
预算与合同:白纸黑字才靠谱

问:预算怎么控制?
答:记住,20%备用金雷打不动。装修公司在报价时故意漏项,比如没算窗台石、沒算过门石,后期加到你哭。列全项,闭口合同,增项不超过5%。自己买的主材清单,提前去市场比较,别带工长去,你懂的。参考:100平房子,拎包入住,硬装+软装+电器,25万只是起步。
问:怎么选装修公司?
答:别看展厅多豪华,那都是你的血汗。去他们正在施工的工地,看现场管理:物料摆放、成品保护、工人有没有穿工服。最好突击,预约看的都是样板。付款比例也要压:3-3-3-1,最后一笔尾款入住一个月后给。别傻乎乎签合同就付60%,后面扯皮你毫无筹码。
空间利用与环保

问:小户型装修怎么显大?
答:浅色、细腿家具、整面墙收纳。别做复杂吊顶,压层高。窗帘挂到顶,视觉拉伸。柜子最好到顶,但做成无拉手弹开门。镜子适当用,但别对床。还有,厨房开放,弄个吧台兼餐桌,空间立马通透。拆除非承重墙,改玻璃隔断或半墙,光线流通。记住,小户型就得“偷”空间。
问:环保怎么保证?
答:别信“零甲醛”,那是营销。E1级板材就合格,但家里堆多了照样超标。通风是王道,至少三个月,最好经过一个夏天。工业风扇对着吹,效果翻倍。活性炭、绿植?心理作用大过实际。入住前,找个CMA认证机构测一下,别用那种手持检测仪,欢乐表。
特别提醒:
1. 别自己当工长,除非你全天候盯着。找独立设计师+半包工长,省心又省钱,前提是工长靠谱。
2. 插座,永远不嫌多!尤其马桶边、厨房台面上、沙发两侧。想象一下躺沙发上手机没电,插头在两米外,绝望吗?提前标好家具尺寸,不然床头柜挡住插座,想撞墙。
