💰 预算与合同
问:新房装修,预算到底该怎么分配?总感觉会超支。答:超支太正常了,我经手的项目十有八九都会超。但有计划地超和稀里糊涂地超是两码事。硬装(水电、泥木、油漆)占60%,软装(家具、窗帘、灯具)占30%,剩下10%做预备金,应对突发。隐蔽工程——水管电线——千万别抠,坏了你得撬地板!软装可以慢慢添,急什么?注意,签合同时留个心眼,项目清单必须细致,故意漏项后期增项是最常见的套路。有些公司报低价,后期疯狂加钱,所以单价和工艺要白纸黑字写明白。建议找个第三方监理,几千块能帮你省好几万。 问:装修合同里最容易被坑的条款是什么?
答:我最烦那种模糊表述,比如“高档乳胶漆”“知名品牌电线”,什么鬼?必须写清具体品牌、型号、规格。还有,付款比例,千万别一上来就付个60%,万一跑路呢?3331原则:开工30%,瓦工结束30%,油漆结束30%,竣工验收10%。增项限额也得约定,比如总价上浮不超过5%,超出部分你拒绝支付。最后,工期延误赔偿必须写进去——一天赔多少,别只写个“协商解决”。
🔧 水电改造,隐蔽工程不能马虎

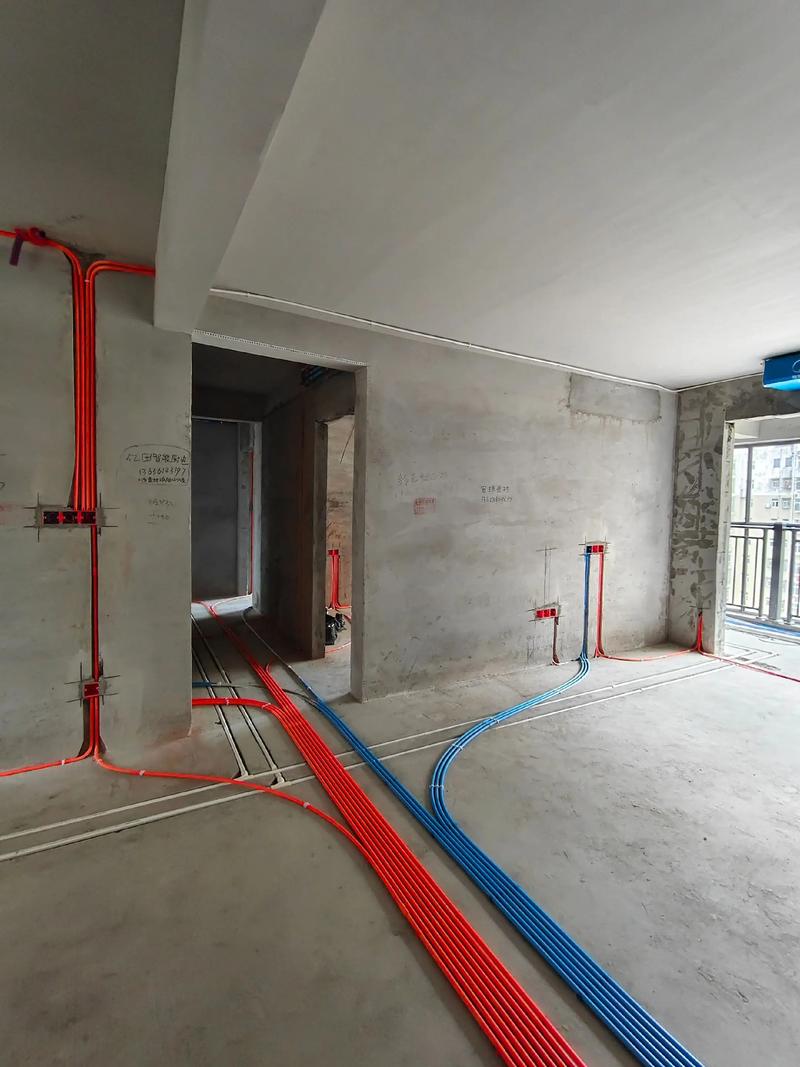

答:水电是房子的血管神经,出了问题整屋瘫痪。走顶还是走地?我告诉你:厨卫水电路强烈建议走顶,其他区域走地无妨。好处是漏水先漏自己家,不会淹了楼下,检修拆吊顶也比撬地板容易。但走顶费材料,所以卫生间吊顶里密密麻麻的管子,要做好保温,防冷凝水。注意,墙面开横槽不能超过30公分,尤其是承重墙,那是作死。强弱电必须分管,交叉处包锡纸防干扰。水管打压8公斤,半小时不掉压才算合格。别听工头说“这样做也行”——标准就是标准。 问:开关插座留多少才够用?位置怎么定?
答:我的原则:宁多勿少,但别瞎装。你想象自己在新房里走一遍,哪里需要用电。玄关:烘鞋器+临时充电,至少一个五孔;客厅沙发两边带USB的五孔,电视墙至少四个五孔加一个网口;厨房台面每隔1米一个带开关的五孔,水槽下面预留净水器、垃圾处理器插座;卫生间镜柜旁吹风机、电动牙刷插座,马桶边留给智能马桶盖。注意!所有插座高度考虑好家具尺寸,别被床头柜或沙发挡死。我见过最惨的,餐桌下地插刚好被桌腿压住。去试躺一下,切身感受再定。
🛡️ 防水防潮,血的教训

答:淋浴区至少1.8米,其他墙面30厘米。但我家直接刷到顶,多几桶涂料的事,安心!防水关键是阴角、管根,先用堵漏王处理,再涂刷两遍防水涂料,十字交叉刷,每遍干透再下一遍。闭水试验必须做满48小时,蓄水深度不低于20毫米,去楼下看天花,一丁点渗水痕迹都不行。千万别在防水上省,后期砸砖重做,花十倍的钱。 问:一楼或地下室怎么防潮?回南天墙面发霉怎么办?
答:防潮和防水是两码事。一楼先做地面防潮层,铺防潮膜再找平。墙面用防水砂浆打底,再刮耐水腻子。装修完,回南天关紧门窗,开抽湿机。已经发霉?简单:先处理掉霉斑,再刷一遍防霉封闭底漆。别相信什么防霉乳胶漆万能,根源是隔绝水汽。新风系统带除湿模块,一劳永逸。
🎨 墙地面与木工
问:瓷砖选全瓷还是半瓷?美缝剂有必要吗?答:地砖必须全瓷,吸水率低,耐磨抗造;墙砖可以半瓷,轻便好贴,水泥砂浆挂得住。但记住,地砖上墙要刷背胶,还用水泥必掉。美缝剂我双手赞成,不是为了好看,普通填缝剂发霉变黑你试试?环氧彩砂一步到位,虽然贵点,耐用十年。自己做美缝?省个一千块,累断腰,缝隙清理不干净,脱落就傻眼。 问:定制柜好还是木工打柜子好?哪个更环保?
答:这题没有绝对。定制颜值高,机器封边,整体设计,但价格每平米一千起步。木工打灵活,能严丝合缝,板材自己买看得见,可封边手艺参差不齐,丑了别哭。环保看板材等级,不管谁做,ENF级最严,但封边不好甲醛照样跑。所以拿到柜子,打开闻,有刺鼻气味直接退货。建议找当地口碑工厂,板材、五金指定品牌,省30%中间费。
☠️ 环保与甲醛

答:保守说,过一个夏天再住。高温高湿,甲醛释放最快。通风是唯一免费又有效的办法,买几个工业大风扇对着吹,白天开窗晚上关?错!晚上闷一闷,白天再大开,这样加速。绿植、炭包聊胜于无,心理安慰。除甲醛公司上门治理,短期有效,反弹的太多,不如持续通风。新风系统可以辅助,但滤芯要勤换。千万别用洋葱、醋熏,那是自欺欺人。 问:什么样的板材最环保?E0、ENF级真的无醛吗?

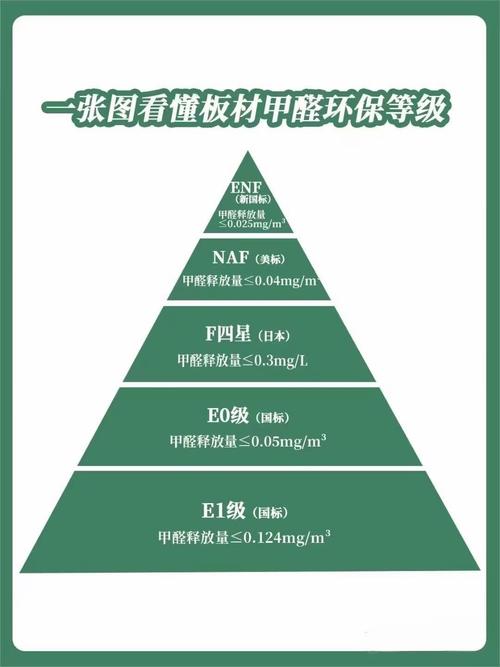

答:E1是国标门槛,E0好一些,ENF是目前最严,但不代表零甲醛。木材本身就有微量甲醛,胶水才是大头,MDI胶现在比较环保,但贵。所以看检测报告,看封边。衣柜打开有木头味正常,刺眼辣喉咙不行。儿童房用实木指接板,或高品质实木颗粒板,别用密度板,胶多。
🕒 工期与验收

答:100平左右,正常3-4个月。但前提是工序衔接紧凑,材料不等人。最容易耽搁的是:门和橱柜定制——贴完砖就要下单,生产周期30天,晚了就在那干等。所以提前看好,一开工就约测量。合同里按节点定工期,每延误一天,扣工程款千分之一。你每周去一次,发现问题当场指出,别等完工再说。 问:验收的时候,重点看哪些地方?
答:拿个空鼓锤敲瓷砖,四角和中心,声音清脆的就是空鼓,单片空鼓率超过15%必须重铺。水电:逐个插座测相位,有没有接地,漏保跳不跳。水管打压记录要看。卫生间倒一桶水,看下水速度,地面积水不行。墙顶面用靠尺测平整度,2米内误差不超过3毫米。门窗开关顺滑,密封胶条不断裂。所有下水口盖上保护盖,防止进灰——很多人忽略,堵了通都没法通。 特别提醒:
⚠️ 装修千万别找熟人!亲哥也不行。有问题你拉不下脸,最后憋屈的是自己。宁愿多花点时间对比正规公司,合同约束比人情牢靠。
⚠️ 效果图很美,那是用钱堆的。先想清楚:你这个家,最愿意为哪个角落砸钱?别每个地方都想出彩,预算就爆了。抓住几个重点,其他地方从简,一样住得舒服。
