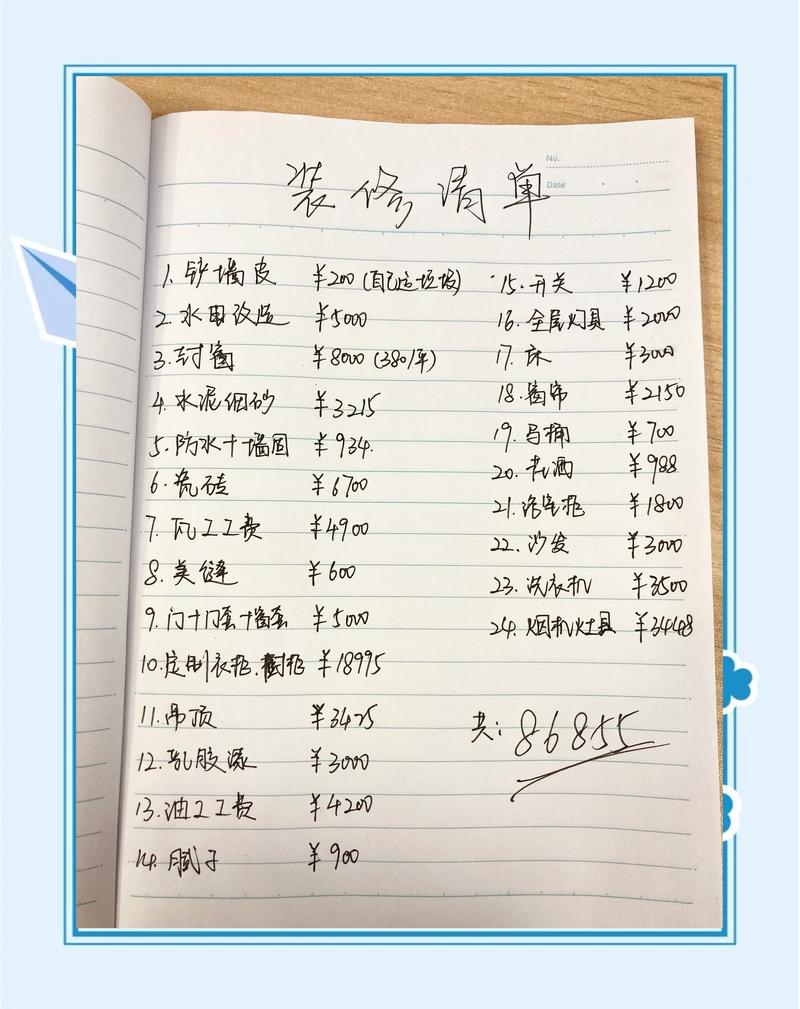

问:预算到底怎么做才不超?
答:先说结论——按每平米1000-1500元准备硬装,再预留20%浮动金,这是底线。千万别信“8万全包”那种鬼话。我见过太多人拿着网上模板,漏了拆改、垃圾清运费。建议拿个本子,列清四大项:人工、主材、辅料、杂费。人工浮动小,半包每平米约500-800元。主材是大坑,瓷砖从50到500都有,想控制就盯紧厨房卫生间,这两处烧钱速度惊人。常见误区:把定金当全部,结果后期增项吓人。对,增项——水电改造最容易超,老房子绕不过,别幻想5000搞定。

问:先铺瓷砖还是先刷墙?为什么?
答:先上后下,从天到地。水电完工→墙面基层→吊顶→墙砖→地砖→墙面面漆。逻辑很简单:避免灰尘和坠落物污染下部成品。但瓦工经常不乐意,因为贴地砖后再做墙面,人字梯会划伤地砖——所以要么保护垫铺好,要么协商先地后墙,但必须用石膏板把地面盖严实。注意:墙压地还是地压墙?卫生间必须墙压地,排水坡度才有保障。别听工人说“都一样”。
问:水电改造到底要不要走天?

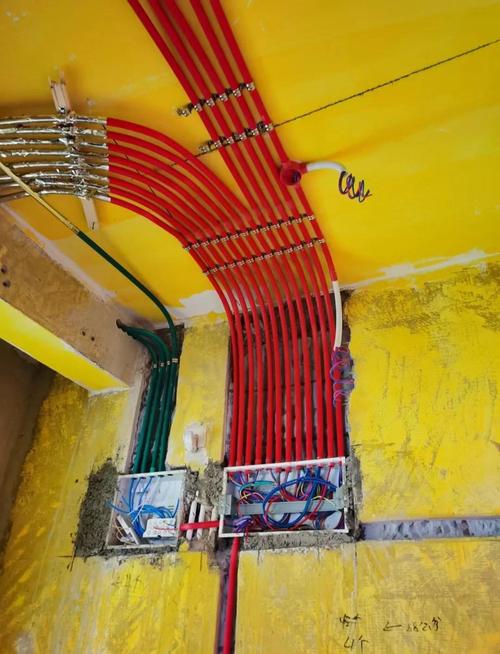

答:走天是趋势,但不是圣经。厨卫建议走天,客餐厅走地也行。走天好处是漏水能第一时间发现,吊顶挖个检修口就完事。走地万一漏水,楼下邻居得疯,你瓷砖全得敲。但走天成本高30%,线路长,还得全屋吊顶。我家装修时,工头死活劝我全屋走天,我坚持卧室走地——省了近四千。关键是接头热熔要到位,打压测试盯到0.8MPa半小时不掉压。记住这个值。

问:防水刷多高才不会出问题?
答:淋浴区1.8米,其余墙面0.3米,地面满刷且上翻0.3米。但有讲究:卫生间门口外侧也要刷,形成封闭防水坎,不然水汽顺着瓷砖缝跑到外面墙角,乳胶漆发霉你都不知道为什么。挡水条要在做防水前预埋,嵌进地面。别用刚性防水刷太厚,开裂。柔性防水两遍,十字交错。闭水试验48小时,去楼下看三次。
问:瓷砖怎么选不翻车?
答:跑去建材市场,记住三式。防滑系数0.5以上,吸水率≤0.5%,胚体发白的好于发红。但别光看样品——展厅灯光是骗子!把砖拿到自然光下看,尤其灰色系,室内暗两个色号。柔光砖其实不好打理,显脏,不如亮光或者哑光质感。花砖少用,等你看腻了那花纹,想换都不可能。建议:厨卫墙面瓷片就行,便宜;地面用全瓷,抗造。哦对,一定要让瓦工预排,把窄条砖藏在门后或者柜子底下。
问:油漆工说“一定要刷底漆”是坑钱吗?
答:不是。相反——不刷底漆才是真坑。底漆封闭基层,防碱防霉,省面漆。不刷?等着墙面泛黄、起皮吧。很多装修公司报价把底漆省了,看着便宜,后期开裂你找都没用。但注意:老底铲除必须见水泥层,别直接在旧墙上滚胶水糊弄。提醒:哪怕用最贵的面漆,底漆用抗碱封闭的,也就几百一桶,这钱别省。
问:全屋定制和木工打柜子,哪个更靠谱?

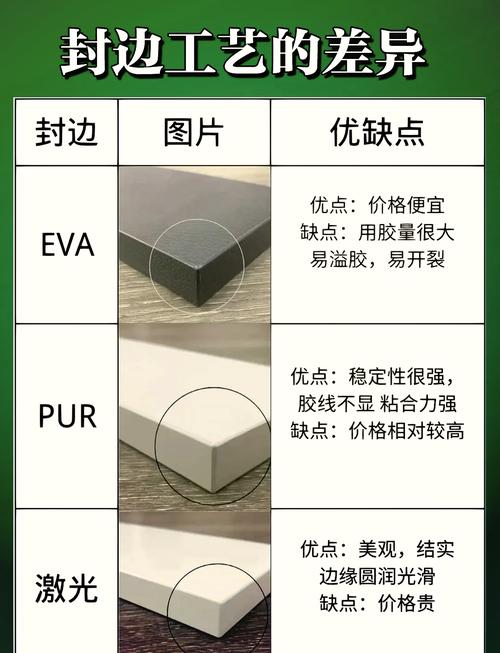

答:封边技术、板材环保,定制完胜;灵活度、价格,木工有优势。但现实是——好木工太难找。你看到的完美木工活儿多半在网上,现实中大爷脾气大,尺寸靠卷尺,设计靠脑补。除非你有实木情结,否则直接找颗粒板定制,爱格、万华禾香板都不错,pur封边密封性比eva好太多。注意:报价问清五金是否包含,抽屉个数,见光板费用。这些不写清楚,后期加到你哭。

问:小户型显大,有什么一击必中的手段?
答:去客厅化,整面储物墙。不要笨重沙发,用卡座加折叠桌。地面通铺,别用过门石切断视线。颜色上硬选白色乳胶漆,别搞什么网红色,深色后退感不适合小空间。窗户垭口不包套,墙角弧线处理,视觉流畅。最狠一招:阳台垛子能砸就砸,多出两平米比什么设计都强。但注意,结构安全第一,得看图纸。
问:装修完多久能住?甲醛到底怎么除?
答:至少经过一个完整夏天的高温通风。否则别信任何0醛宣传。甲醛挥发期3-15年,什么除醛公司、光触媒,都只是暂时封闭。真正的办法就俩:高温高湿加速释放,再加工业风扇对着窗外吹。买个理研检测仪,密闭12小时后数值低于0.08才安全。别靠嗅觉,苯系物有味道,甲醛没有。特别说下,儿童房尽量少用板材,一个衣柜加榻榻米,超标风险极高。常见误区:柚子皮、炭包——除味不除醛,智商税无疑。
问:验收水电时,普通人能看懂什么?
答:拿着图纸数点位,强电弱电交叉处有无锡纸包裹。水管打压早说了。更隐蔽的:检查地漏断层,下水管是否带存水弯,防臭。打开手机摄像头,对着每个插座拍照,尤其是挂衣区挡住的地方,未来打孔能救命。还有,配电箱标识必须清晰,否则跳闸时你根本不知道哪路线有问题。别怕得罪工长,查出来返工比日后砸墙强。建议:验收当日全程录像,硬盘存好。
问:旧房翻新最容易忽略什么?
答:墙内线路和铸铁下水管。二十年以上的房子,电线铝芯的多,必须全换。下水管往往锈蚀严重,甚至被树根堵了,光换自家一段没用,要和楼下协调换立管,难度不小。外墙渗水也是大问题,内墙刷防水是治标,最好是外墙整体修缮,但这得看物业。所以买老房子,装修预算要单列一笔“不可预见费”,至少3万。

问:工期总是拖,怎么有效催工长?
答:合同中写明每延误一天罚200元,并写清节假日除外。别只口头催,没用。每周固定时间现场碰头,拍照发群。提前把材料到场时间锁死,比如瓷砖送货时间、橱柜复尺时间,这些滞后一天,工期就拖三天。其实很多时候是工长同时接好几家,人手调不开。所以前期筛选时,看他在建工地数量,超过三个,不签。注意:装修旺季梅雨季节,油工活干不了,要给工期适当弹性。

问:到底要不要请独立设计师?
答:如果你对空间美感没信心,或承重结构复杂,值得。但别把施工也交给设计师推荐的公司,这叫“设计师回扣闭环”。可以单独找纯设计,大约150-300元每平米,拿到图纸再找施工方。设计师的价值是帮你控制整体调性,避免“这挑一点那挑一点,凑成四不像”。我自己装修,设计图就帮我省了盲目敲墙带来的隐患。
特别提醒
误区一:插座越多越好。多了浪费,位置不对更闹心。先模拟生活动线,在最长停留的墙面集中布置带USB的,沙发两旁高于边几、床头高于床头柜、厨房带开关,这才是关键。
误区二:盲目赶工春节入住。千万别!冬季刷完漆,春天十有八九开裂,因为墙体还没干透。装修就是急不得,尤其基层干固时间,给它留足呼吸机会。否则,你匆忙住进去,等着漫长的修补吧。
