工装预算怎么控?干了15年的装修老炮,跟你掏心窝子聊15个问题

钱!预算和工期,得这么掐

问:工装预算总超支,怎么一开始就控住?

答:先拍出20%备用金,雷打不动。我经手的项目,十个有八个超支,不是因为增项,就是当初漏项。比如消防改造,很多人压根没算进去,随便一搞就是两三万。所以,第一步,拉着有经验的人,把图纸拆透,所有墙顶地、强弱电、给排水、暖通、消防,一项项列清楚。别信装修公司给的“一口价”,那玩意儿后期全是理由加钱。最好用清单报价,单价固定,按实结算,但总价说好浮动不超过5%。保守说,普通办公装修,硬装成本在800-1200元/平,中档1500-2500元,再往上没顶。记住,控制欲望,别看到好设计就上头。

问:工期一拖再拖,怎么跟工长斗智斗勇?

答:合同里把节点罚则写死。比如,水电完工超一天罚500,泥木超一天罚800,直接从工程款扣。你别不好意思,工长同时管几个工地,哪个催得急先顾哪个。还有,钱别付太爽快,按3331原则:开工30%,水电完工30%,泥木完工30%,竣工验收10%,卡住节点给钱。另外,自己勤快点,隔三岔五去工地,带两包烟,跟工人聊聊天——他们手头快慢,比你盯着合同有用。一般500平以下的办公空间,合理工期45-60天,别信30天交工的鬼话。

工装施工进度横道图示例
工装施工进度横道图示例

隐蔽工程,最怕看不见的坑

问:工装水电改造,藏着多少猫腻?

答:按米算还是按点位算,决定你家底裤还在不在。 按米结算,绕线走得你想哭,明明直线过去,他非给你走墙角直角,多出几十米。我的建议:按点位报价,一个插座或开关,含管线在内多少钱,比如80-120元/点位(二三线城市),明确包含开槽、穿线、底盒。弱电单独算。电线一定要区分,照明1.5平方,插座2.5平方,空调、即热设备4平方以上,厨房主线最好6平方。网线用六类非屏蔽,别省那几块钱。水管走顶,方便检修,虽然多点吊顶费用,但值。打压试验亲自盯,打8-10公斤,保压半小时不掉压,才算完。

问:防水没做好,楼下漏水赔到哭,怎么盯?

答:卫生间、茶水间、阳台,这些湿区,防水涂料给我刷到顶!很多人只刷淋浴区1.8米,其实潮气会顺着墙体跑,隔壁办公室发霉你就傻了。用聚合物水泥基涂料,横竖各刷一遍,阴角、管根用水不漏提前处理。闭水试验至少48小时,去楼下看,用手摸顶,千万别嫌麻烦。我见过闭水只做24小时就贴砖的,半年后漏水,拆了重修花了八万。还有,地漏坡度必须用水平尺量,泼水看看有没有积水,这个不起眼的细节,以后保洁天天骂。

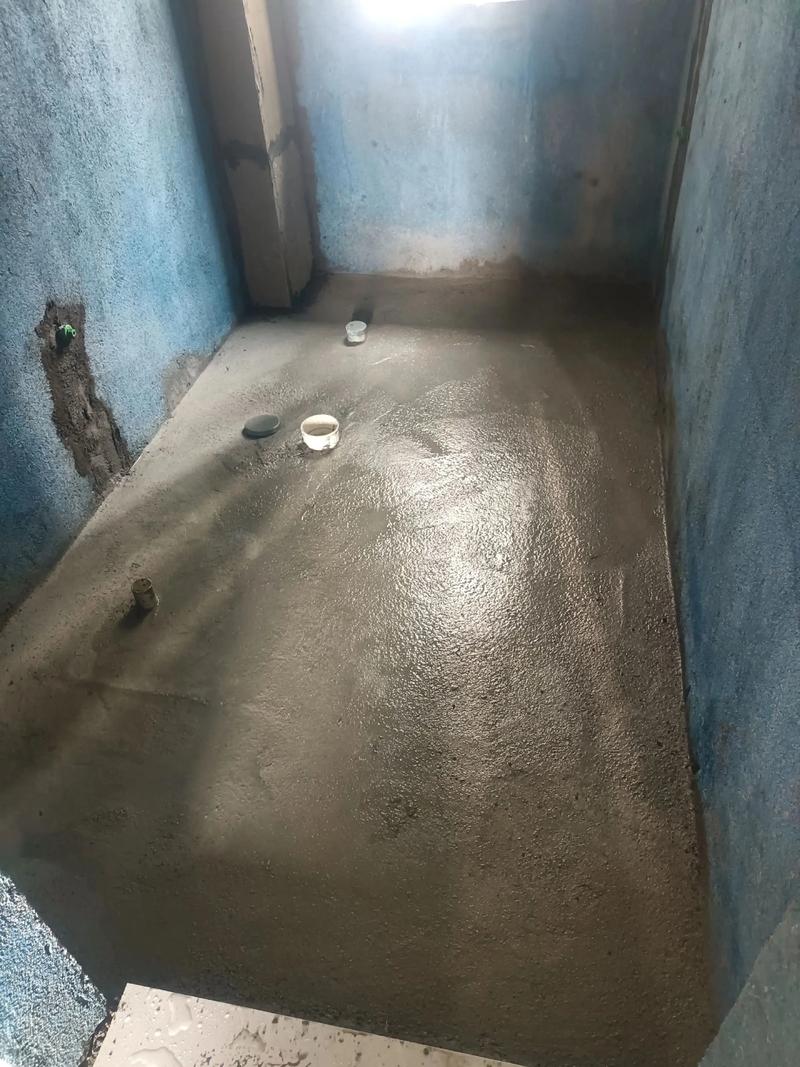

工装卫生间防水涂刷施工细节
工装卫生间防水涂刷施工细节
问:隐蔽工程做完,小白怎么检查?

答:手机!全程拍视频,尤其水电走向,贴砖前把每个墙角线管走向录下来,标注距离墙体的尺寸。以后墙上打孔,看一眼视频就知道往哪下钻。电路检查:相位检测仪每个插座测一遍,别零火接反,地线必须接。弱电用寻线仪试试通断。水路除了打压,看看冷热水管是不是都包了保温棉,尤其热水管,减少能耗,也防凝露。这些小动作不花钱,但以后省大心。

表面功夫,里子面子都要

问:工装材料,品牌重要还是性价比?

答:辅材死磕品牌,主材看性价比。辅材像水泥、腻子、防水、电线、水管,直接关系到安全和寿命,别省。比如腻子,用成品耐水腻子,不要用老粉加胶水,那个甲醛释放吓死人。乳胶漆选大牌基础款,立邦、多乐士没问题,别追求儿童漆、净化漆,多半噱头。地板:人流量大的区域,强化复合地板或石塑地板,耐磨抗造,100元/平左右的足够,实木地板在工装里就是请个祖宗,打理不起。地砖:用玻化砖,吸水率低,不易渗污,60-80元/片的广东砖就很好。隔断:玻璃隔断带百叶的,提前问物业让不让装,有的写字楼对防火有要求,必须用防火玻璃,贵一倍。

问:工装验收怎么验?几个关键点别漏。

答:第一,墙面平整度,拿2米靠尺,误差不超过3毫米,不然射灯一打,波浪纹丑哭。第二,阴阳角方正,直角尺量,差2毫米内。第三,吊顶看接缝,石膏板留缝3-5毫米,嵌缝膏填满再贴绷带,不然必裂。第四,开关插座水平,用水平仪,高低差肉眼看不出的,以后天天别扭。第五,门套、踢脚线收口,45度拼角是否严密,手指划过不割手。最后,所有下水试一遍,看返水不。叫上物业一起验收消防,烟感、喷淋头位置、疏散指示、应急灯,没他们签字,你开不了业。

问:环保除甲醛,是真有用还是智商税?

答:通风是王道,其他都是辅助!我见过花好几万做光触媒、除甲醛治理的,夏天一关门窗,照样超标。因为脲醛树脂胶在板材里持续释放,长达3-15年。所以源头控制:板材用E0级或ENF级,买大品牌,别看什么生态板、禾香板,看检测报告。 装修完最少通风三个月,别信机构七天入住。检测找CMA认证的,别用那种手持仪器,不准。如果急着进,租几台大功率工业风扇,对着窗外吹,比什么都强。绿植、炭包,心理安慰罢了。

问:小户型工装,怎么榨干每一寸空间?

答:家具全部定制,卡着尺寸来。比如靠墙做一排地柜连卡座,既储物又坐人。用玻璃隔断或半高隔断,视觉通透。灯光多分区,别只靠中间一个主灯,配合射灯、灯带,层次感拉满。色彩用浅色,但别全白,带点灰或米色,耐脏。插座多留,工位下面至少两个,一个插电脑,一个充手机。另外,用移动式文件柜代替固定柜,随时调整布局。这种小面积,设计费别省,找有经验的,他能多抠出20%的利用率。

特别提醒:装修小白最常见的俩误区

特别提醒:装修小白最常见的俩误区
特别提醒:装修小白最常见的俩误区

1. 别迷信“免费设计”。 免费设计就是套模板,后面增项堵死你。好的设计是有成本的,工装设计费市场价50-150元/平,但能帮你省回更多施工费和房租。找个独立设计师,或者设计工作室,比装修公司捆绑的设计靠谱。

2. 别把预算大头全砸在硬装上。 工装更新快,五年八年可能就要翻新,硬装简单大方就好,把钱花在灯光、家具、软装上,品位立马不一样,而且这些你搬家能带走。我见过业主花二十万做电视墙,结果公司倒闭卖二手,一分不值,心痛。
