隐蔽工程到底怎么搞才不踩雷?我干了十年装修,这些大实话必须告诉你

水电改造,能全换就别凑合

问:电路到底要不要全屋换线? 答:我的建议就一个字——换!尤其是老房子。原来用的铝线,或者2.5方的小电线,根本扛不住现在家里的电器。你说你以后要装新风、地暖、厨宝…对吧?别省那点钱,房子住个十年八年,隐蔽工程出毛病,砸墙刨砖的,哭都来不及。注意:全屋换线一定要用国标铜芯线,厨房、卫生间单独走4平方线,普通插座2.5方,照明1.5方足够。常见误区就是很多人觉得开发商的线还能用,其实有些线皮都老化了,绝缘电阻不合格,留下火灾隐患。 问:水电走管,横平竖直还是点对点? 答:这问题纠结了多少人?横平竖直漂亮——那是面子活儿。点对点省料又少弯,线是活线。但我跟你说实话,厨房卫生间必须横平竖直!为什么?后期你要挂个热水器、镜子,打孔不容易打到水管电线。客厅卧室,点对点也没问题,只要拍照留好线路图。建议水电完工后,拿尺子量好尺寸,录个视频,以后钻孔心里有底。

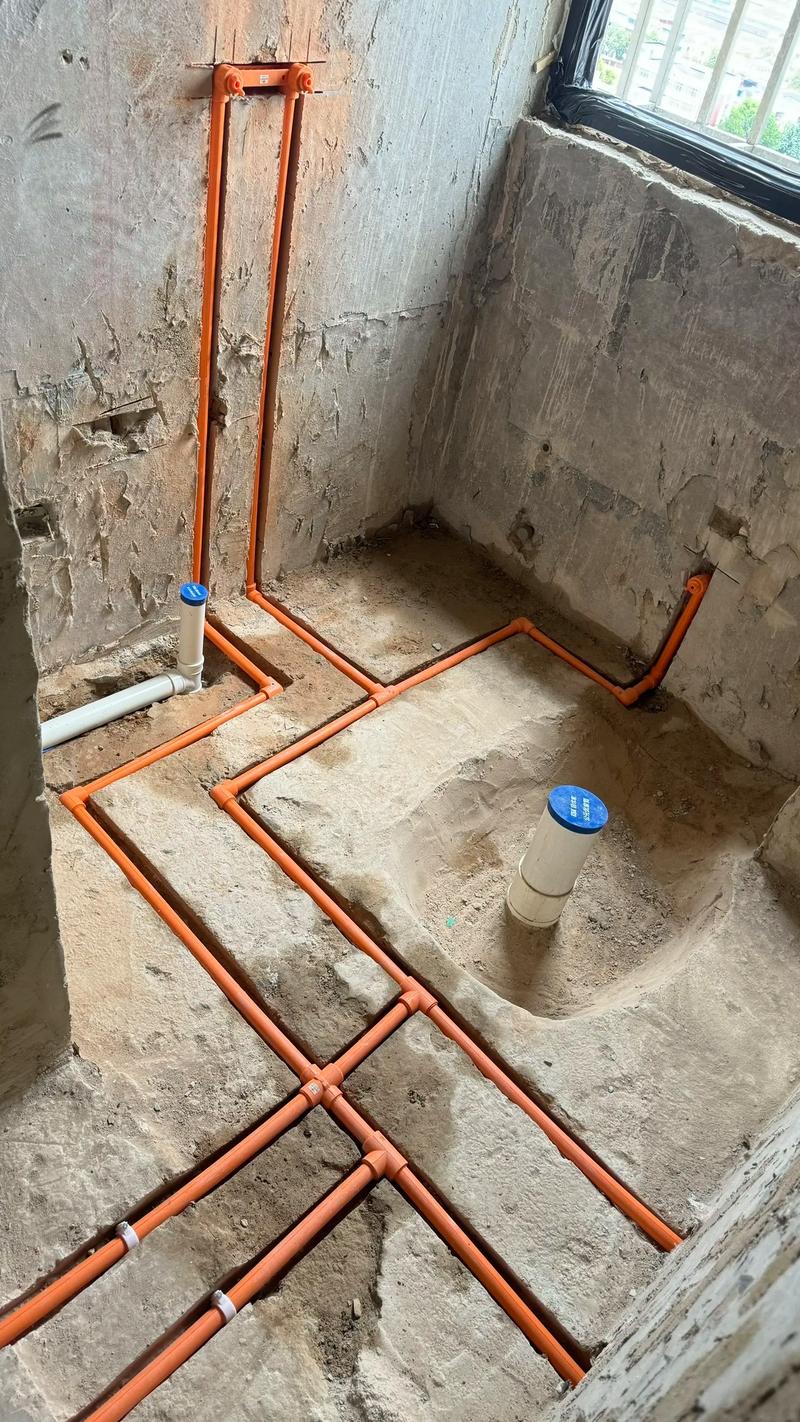

水电改造施工开槽布管细节
水电改造施工开槽布管细节
问:强弱电交叉,包锡纸真的管用? 答:管用!但不包行不行?短距离不包问题不大,但万一你那边信号干扰厉害,网速卡成狗,别怪我。所以,交叉的地方包个20公分锡纸,顺手的事。还有,强弱电管间距至少30公分,同槽绝对禁止。别轻信工人说“没事儿”,以后打游戏延迟高,你就知道有事儿了。唉。 问:水管走顶还是走地? 答:走顶好检修,漏水听得见,不祸害楼下。走地省管子,但一漏水,先淹自己,再赔邻居。你觉得呢?我的建议:卫生间厨房走顶,客餐厅如果没地暖可以走地,但接头一定要熔接好,打压试验别偷懒。打压保持1小时不掉压,0.8~1.0MPa,亲眼看着。

防水防潮,多刷几遍不会死

问:卫生间防水到底刷多高? 答:淋浴区1.8米,其他墙面至少30公分,隔壁有衣柜的墙刷到顶!别听工人说刷太高瓷砖贴不牢,那是他手艺不行。防水材料选柔性灰浆或聚氨酯,东方雨虹、德高这些牌子足够了。注意:门口防水要翻边做,防止水渗出去烂门套,这个小细节大部分人漏掉,入住半年门就发霉。
卫生间防水施工闭水试验现场
卫生间防水施工闭水试验现场
问:闭水试验做24小时还是48小时? 答:必须48小时!24小时根本不够,有些慢渗看不出来。蓄水深度至少5公分,每隔几小时去楼下看看,特别是管道根部。别问物业什么时候结束,压个两天再说。记住,做了防水,没做闭水,等于白做。还有,闭水前先给地漏堵上。 问:南风天墙面返潮,防潮怎么做? 答:一楼或者地下室,最好墙面先刷一遍防潮底漆,然后贴瓷砖。如果刷乳胶漆,一定要用墙固封闭,再批耐水腻子。很多人忽略地下室防潮,几个月就起皮长毛。南方必看:踢脚线位置打防潮胶,一劳永逸。

验收与预算,别被工长牵着鼻子走

问:隐蔽工程验收,重点查哪些? 答:带上尺子和电筒!水电:核对插座位置、数量,开槽深度宽度,线管固定卡子间距。水:打压试漏,冷热水管连通打压。防水:闭水结果。还有所有管路走向拍照留底。特别提醒:验收时发现一处不合格,必须返工,不然后患无穷。别不好意思,钱是你花的。 问:装修预算紧张,隐蔽工程哪里能省? 答:不能省!电线水管防水,这三样死盯。其他像地面找平、非承重墙拆改,甚至后期软装,都能缓缓。你要知道,水管爆一次,地板泡汤,楼下索赔,你就知道那几千块差价不算什么了。见过太多人花大钱买好看瓷砖,结果水电材料用次品,哎… 问:旧房翻新,电表要扩容吗? 答:多半要。老房子电表通常40A,现在家电多,不够跳闸烦死。先去问供电局能不能增容到60A或80A。注意:室内的总开关也要相应换大,但线路必须匹配,别小开关拉大线,危险。 问:装修公司报价单,隐蔽工程有啥猫腻? 答:漏项!最常见:水电按米算,预估一百米,结果做了三百米,增项增到吐血。建议:签合同前,让装修公司按图纸估算死价,包干价或者按点位。另外,看报价注意材料品牌型号,不写清楚一律按杂牌算。别信口头承诺。

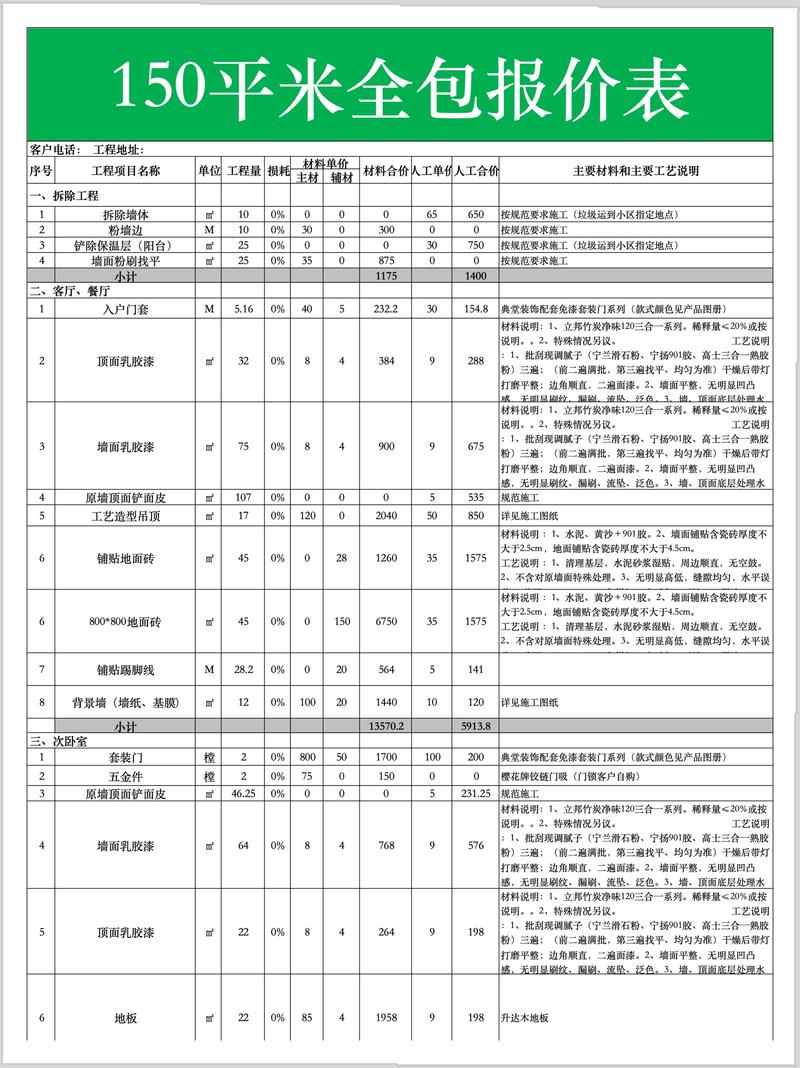

装修报价预算分析对比
装修报价预算分析对比
特别提醒:装修小白最容易犯的错——太看重效果图漂亮,却对水电布线图一眼不看。隐蔽工程是家的心脏,表面再美,心脏停了管什么用?还有,别以为找了大公司就放心,施工队好不好看运气,自己多跑工地,烟递勤快点,没错。
