装修管理到底管什么?10个问答让你少花冤枉钱

聊聊装修里那些最烦人的事儿

问:预算到底怎么控制?一开始就超了怎么办?

答:哈,预算不超才奇怪!但得让它超在刀刃上。一开始你就得把总价劈成四块:硬装、主材、家具软装、电器。比例大致3:3:2:2吧——别死扛,按自己需求调。然后,先定好不可动的钱,比如留给水电改造的,这笔基本省不了。我见过最傻的就是前期拼命砍价,结果水电增项两三万,气的要死。记住,合同里把水电算死!要么按点位算,要么按米数包干,别留活口。另外,别一见大促就囤货,尤其瓷砖地板,多退少补麻烦得很,还可能停产。控制预算的核心不是抠,是分清“想要”和“必要”。地暖、新风这种是隐藏工程,要上就上好的——后期没法改。至于花里胡哨的灯带、背景墙?算了吧,积灰神器。留点 buffer,总预算的10%机动,别算太紧。真的,超了也别慌,先砍那些可有可无的装饰,不是核心功能的东西都可以降级。还有,别被效果图洗脑,那玩意儿看多了觉得自己都能住皇宫,实际住进去,满脑子都是怎么好搞卫生。

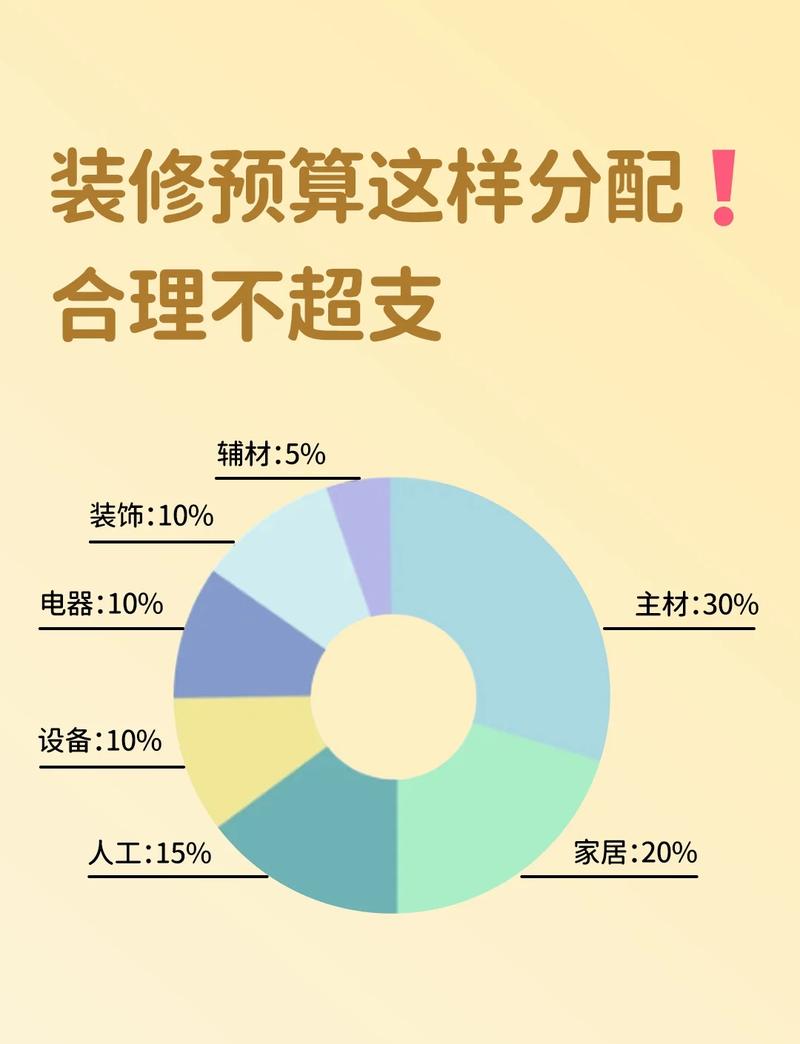

装修预算分配比例饼状图
装修预算分配比例饼状图

问:水电改造最容易踩的坑?怎么验收?

答:水电坑,踩一个就是大几千。先说最要命的:强弱电交叉的地方,一定包锡纸!否则信号干扰,你家网络卡到怀疑人生。还有,冰箱单独走一路线——出门拉总闸,冰箱还能转,这个太多人忘了。验收要看活线死线,所有电线能在管里抽动才算合格。电路打压倒不复杂,摇表测绝缘。水路打压才关键,打到0.8-1MPa,半小时掉压不超过0.05MPa,仔细检查每一个接头,卫生纸擦一遍,湿一点就能看出来。还有,卫生间水管走顶不走地!漏水先淹自己家,别等楼下找上来。墙面开横槽,非承重墙不超过50cm,承重墙不超过30cm,不然破坏结构,心大也不能这么玩。拍照留底!每个位置尺子量好距离拍照,以后打孔不打到管线,能救命。别全信工人说的“没问题”,自己拿合同对一遍点位数量,少个插座就得加钱。

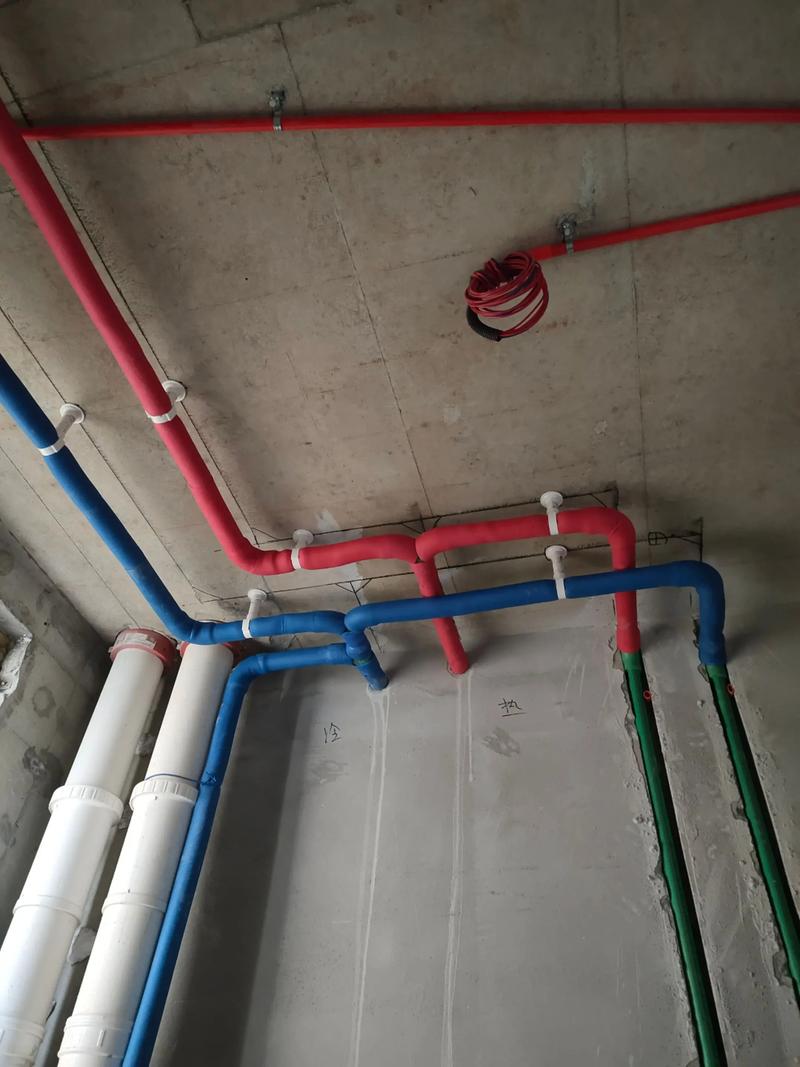

卫生间水管走顶施工实拍图
卫生间水管走顶施工实拍图

材料与施工,有些真相你该知道

问:防水做不好有多惨?正确工序是什么?

答:惨到……楼下邻居提刀见。防水绝对不是刷两遍涂料就完事。正确流程:先做找平,清理尘土,阴角抹成圆弧——直角容易积水开裂。然后重点区域:管根、墙角、地漏周围,刷水不漏堵漏王,这是关键一步,很多人漏了。再刷防水涂料,横一遍竖一遍,墙上至少30cm高,淋浴区1.8米,有条件满墙刷。两遍干透后,必须做闭水试验,蓄水3-5cm,48小时!去楼下看,用手电照天花板角落,没水渍才算过。另外,别图快,防水层没干透就贴砖,等着空鼓吧。更奇葩的是,有些工人直接在防水层上掺水贴砖,说是省事,那是毁所有。柔性防水上面贴砖必须用界面剂拉毛,否则砖掉下来能砸死人。提醒一句:越小的厨卫,防水越不能马虎,管道多,漏水概率更高。

问:瓷砖怎么选不后悔?通铺对缝那些事

答:瓷砖水太深,从十几块一片到上千的都有。我的建议:日常用,产地认准广东佛山砖,优等品就行。吸水率越低越好,地砖E≤0.5%直接当墙砖用也行。色差?同一型号不同批次都可能不一样,买的时候多算5%损耗,和商家说好同一批次,免费补一次货。通铺对缝,好看是好看,但费工费料,提前和师傅说好,得加钱。不然默认给你留过门石,一入户丑哭。还有,别买深色亮光砖! 一点灰就显脏,擦到崩溃。柔光、哑光更耐看。客厅大砖选600×1200或750×1500,缝隙少,但铺贴费贵。阳角处理用海棠角,别用阳角条,十几年后发黄难看。美缝选同色系,一眼看不出的才高级。对了,墙砖要是用大砖上墙,记得涂背胶,不然掉下来真不是开玩笑的。

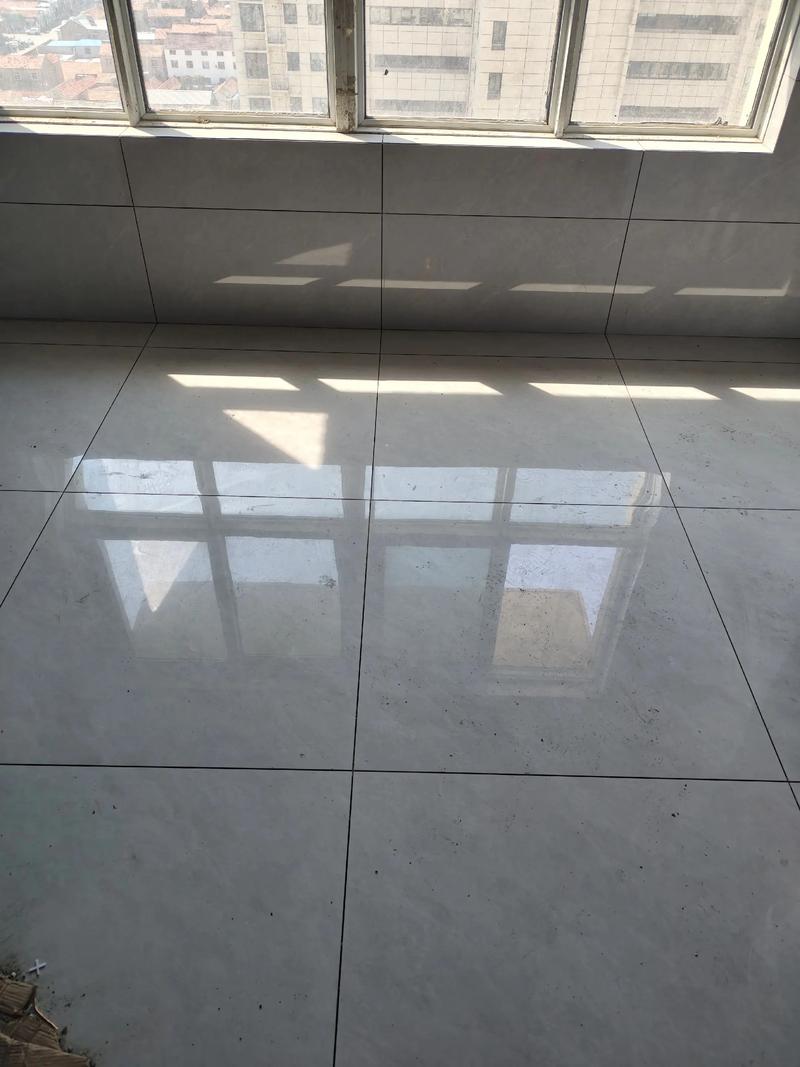

瓷砖通铺对缝客厅效果图
瓷砖通铺对缝客厅效果图

问:定制柜子要盯哪些细节?板材、五金、安装

答:定制柜占据了家里一大半收纳和预算,坑也巨多。先说板材:柜体用实木颗粒板就行,柜门用欧松板或禾香板防变形。 别听商家忽悠多层实木比颗粒板好多少,其实颗粒板稳定性更好,环保看等级,E0、ENF最靠谱,叫商家合同里写明检测报告。五金决定寿命,铰链、滑轨必须用百隆、海蒂诗或者国产悍高,杂牌三两年就坏。安装时你人必须在场!看柜子和墙是否紧贴,封边有没有脱落。尤其吊柜,打膨胀螺丝入墙,别只用胶固定。验收:所有门开合顺滑,抽屉拉出不会自己滑回去,层板稳固。还有,见光板和柜门同色要提前说,否则默认给你收边条,丑。玻璃门别多,你家没有陈列品就会显乱。内部格局多做活动层板,少做固定隔板,以后想改都难。下单前反复模拟自己生活习惯——挂衣多还是叠衣多,高个矮个,别全听设计师的模板。

问:刷墙要盯住啥?腻子、底漆、面漆

答:墙是面子,但里子更重要。灵魂拷问:你家工人是不是直接上腻子,没刷墙固?那等着墙皮开裂起鼓吧。 铲完旧墙必须先刷墙固(界面剂)锁灰,然后再刮腻子。腻子要买耐水腻子,别用那种老粉加胶水,甲醛毒气弹。刮腻子至少两遍,干透再打磨,灯光斜照看平整度。底漆必刷!很多人省底漆,以为面漆多刷一遍就行,完全是两码事。底漆抗碱防霉,提高面漆附着力。面漆滚筒要买好的,克里斯汀短毛滚子刷出来纹路细,不流挂。颜色建议机调,留半瓶备用,以后磕碰修补没色差。重色漆别兑太多水,否则刷花。还有,刷完漆闭窗阴干,别大开门通风,容易裂。手摸到墙上有浮灰的感觉,那叫掉粉,就是漆太稀或质量差。

工期、空间利用与环保,别交智商税

问:工期为什么总拖延?怎么管进度?

答:因为装修是接力赛,一个人掉链子全部等。常见借口:“材料没到”“工人上一个工地没结束”“天气不好”。所以,合同里必须写明各节点完成时间和延误赔偿,按天算。开工前就拉个微信群,每天要求工长汇报明日计划和需求。你自己也要配合,比如提前量好门洞尺寸给门厂家,窗台石提前测量。关键工序(水电、防水、吊顶)你到场验收再下一道,不然返工更拖。定制产品(门、柜子、窗)下单前反复核对图纸,工期都是一个月起,错一次耽误很久。对了,节假日和周末可能不让噪音施工,也算进工期里。别信“绝对不超60天”这种承诺,写进合同才有效。一个好的项目经理比什么都强。没事买点水给师傅,不是讨好,而是人家心情好活就细。

问:小户型装修,怎么显大?

答:一句话:视觉上别堵。 地板通铺,别切断,过门石消失术。墙面颜色浅,顶要白。家具选细腿,露地板面多就显开阔。别弄复杂吊顶,压层高,一圈双眼皮石膏线够了。柜子做到顶,但门板用浅色无拉手,反弹器或凹槽拉手,降低存在感。多用玻璃、镜子,但要放对地方——对着窗户或景观反射,有奇效。少做固定隔断,换成软隔断,比如纱帘、玻璃移门。照明别一灯走天下,分区散点,角落亮些,空间显大。最重要:扔东西!面积不够,收纳规划得狠,没用的东西别藏了,直接丢。

问:环保除醛,到底做什么才真有用?

答:别被贩卖焦虑了。真的,除甲醛最有用的是:开窗通风! 工业风扇对着窗外吹,加速空气流动,比啥炭包、绿植靠谱一万倍。想要更安全:源头控制。买板材、家具尽量选环保等级高的,E0、ENF、生态板。 装好后至少过一个夏天再入住,高温高湿加速释放。新风系统能辅助,但不是装了就能立马住。那些除醛公司,喷的是什么?光触媒需要紫外线,室内哪来那么多紫外?氧化剂自己都挥发有毒。唯一能测的是找本地CMA认证机构采样检测,几百块买个踏实,别信手持检测仪,跟玩具一样。布艺(窗帘、沙发套)也含甲醛,买回来水洗一次。对了,闻到味道不一定是甲醛,可能是TVOC,同样要通风。记住,甲醛是持续释放的,速战速决不可能。

新房开窗通风除甲醛示意图
新房开窗通风除甲醛示意图

问:旧房翻新,拆改要注意什么?

答:旧房翻新比毛坯贵,因为多了一道拆。首要问题:绝对不能动承重墙、配重墙! 看图纸,或者问物业结构图,乱敲不是开玩笑的。拆之前先断水断电断气。旧地板下可能有白蚁,留意下。老房子墙面可能是沙灰墙,铲到红砖,重新水泥找平再刮腻子,不然肯定开裂。窗户如果是老式钢窗,建议换断桥铝,密封隔音天差地别。尤其要检查下水管道,老铁管锈蚀严重直接换PVC,不然以后堵死。保温层要不要铲?空鼓多的铲,不然贴砖容易掉。还有,拆旧费要提前说死,包括垃圾清运,很多报价不含这个,后面加你一两千很正常。老小区没有电梯,搬楼费也单独算。装修过程可能会扰民,提前和邻居打招呼,买点水果去,省得投诉。


🔍 特别提醒:小白最容易掉的两个坑

1. 盲目信任熟人装修。 “我二舅的朋友是工长”——这种关系大概率坑你没商量。因为熟人更容易模糊合同,口头承诺多,出了质量问题你还不好意思翻脸。装修一定要签正规合同,白纸黑字,哪怕是你亲哥。涉及金钱和标准的事情,先小人后君子,对双方都好。别被“人情价”绑架,该说“不”就说。

2. 过度依赖效果图,轻信设计师。 效果图是加了滤镜的,灯光打足,视角拉宽,现实能实现七成就烧高香了。设计师的任务是让你签单,很多复杂的造型、昂贵的材料,都是提成高的。你自己要清醒:这个家是你住,不是设计来拍照的。多考虑动线舒畅、收纳够用、卫生好搞这些接地气的东西,再美的背景墙看半年也就无感了。
