💰 预算与合同,一开始就要搞明白
问:装修预算到底怎么做才不超支?
答:先说结论——预算就是用来超的,但咱得控制超幅在10%以内,否则就是冤大头。很多装修公司报低价,后面增项增到你想哭。注意!一定要签闭口合同,把水电改造、拆墙砌墙这些容易产生增项的地方写死。建议拿出总预算的20%做储备金,别一上来全砸进去。材料费、人工费、管理费占比大概5:3:2,你照着这个砍价心里有底。常见误区:轻信“全包套餐”,很多不含打拆、不含窗台石、美缝……你签完才告诉你这些要另算,坑啊!

装修预算表模板对比清单
问:找装修公司还是施工队?半包全包怎么选?
答:说实话,小白就老老实实找装修公司半包。别信什么“施工队便宜”,没有图纸、没有监理,最后搞成四不像。半包自己买主材,控制品质;全包省心但主材猫腻多,给你贴牌砖、工程款门,哭都来不及。建议:哪怕找公司,也一定要看他们正在施工的工地,水电瓦木油每个阶段都去瞄一眼,瓦工工地看着最直观——瓷砖缝齐不齐、倒角漂亮不,一眼见分晓。
⚡ 水电改造和防水,隐蔽工程不能马虎
问:水电改造有哪些坑?怎么避免?
答:横平竖直是必须的——但不是为了好看,是为了以后打孔不打破管线。常见套路:一根管穿一两根线,说是好维修,其实是为了多算米数。注意:强弱电交叉必须包锡纸,否则信号干扰,以后上网卡顿你找谁?水管走顶不走地,漏水好发现,多花点钱值。价格参考:二线城市100平米房子,水电全改正常在8000-12000元,低于6000的,材料大概率有假。验收记住:打压测试0.8MPa,半小时不掉压才算过。

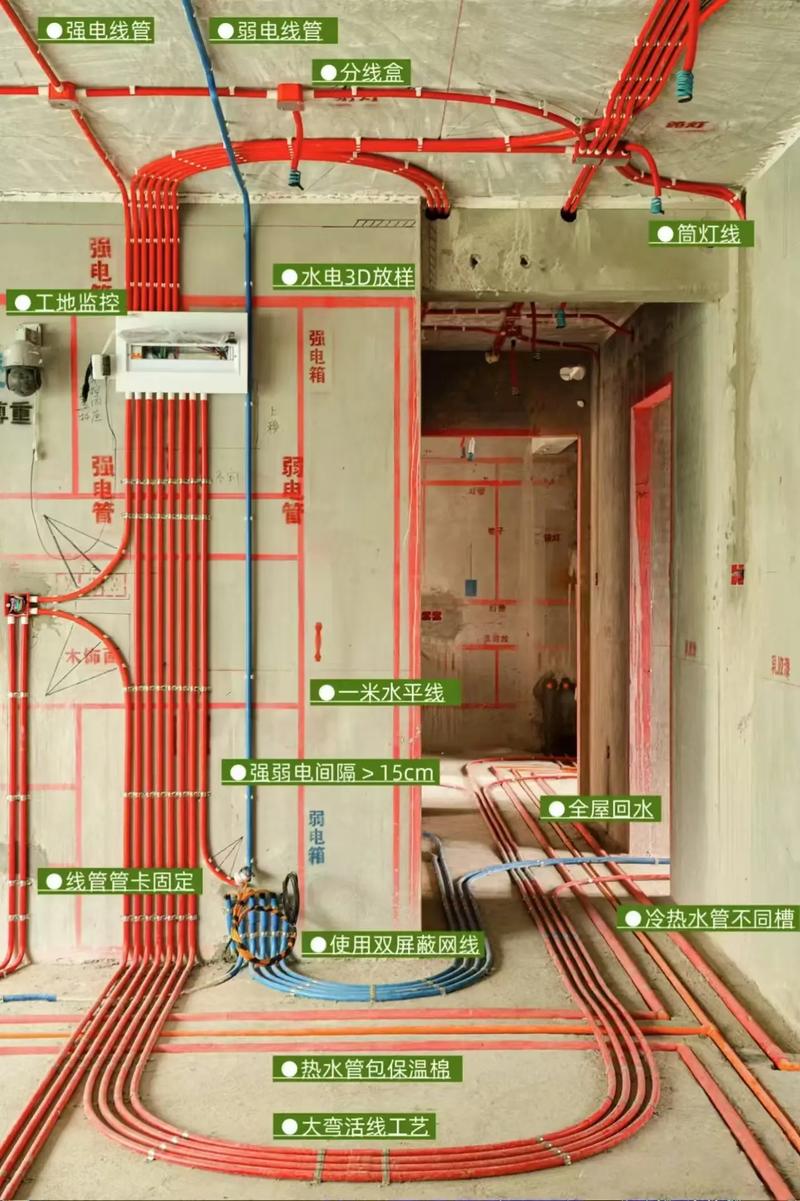

家装水电墙面开槽规范走线图
问:卫生间防水,为什么总是出问题?
答:90%的漏水都是从墙角、管根渗出来的。标准做法:墙地阴角必须做圆弧角,管根用堵漏王做加强处理。防水涂料别只刷两遍,淋浴区墙面至少刷到1.8米高,隔壁是卧室的墙最好满刷。闭水试验蓄水24小时,去楼下看,一滴水不能有。我见过太多案例,闭水没问题,贴砖时不小心破坏了防水层,然后漏水扯皮。所以贴完砖还要再做一次闭水,这步很少人做,但非常关键。
🧱 材料选择,别被商家忽悠了
问:瓷砖怎么选?全瓷和半瓷区别大吗?
答:简单说,地砖上墙用全瓷(吸水率<0.5%),瓷片(半瓷)吸水率高,用水泥砂浆就能贴,但容易开裂。全瓷砖重,必须用瓷砖胶+背胶,否则空鼓掉砖没商量。挑砖技巧:带瓶水,倒在砖背面,吸水快的别买。看平整度,两块砖面对面贴,中间缝越小越好。品牌不推荐了,注意广东砖一般比山东砖好,但也不是绝对。
问:乳胶漆、壁纸、硅藻泥,哪个更环保?
答:没有绝对环保,只有相对安全。乳胶漆选大品牌正品,VOC含量极低,通风一个月基本没啥问题。壁纸本身没问题,但贴壁纸的胶是甲醛重灾区,要用糯米胶,必须看检测报告。硅藻泥?别被“吸附甲醛”忽悠,它吸饱了还会吐出来,就是个装饰材料。真正环保:少做复杂的造型,少用胶,从源头控制。
问:定制柜子和成品柜子,到底哪个划算?
答:空间利用率高就定制,追求性价比和灵活选成品。定制按投影面积算,颗粒板柜体+柜门,单价800-1200元/平米算合理,五金另算。注意:背板厚度必须是9mm以上,5mm的一晃就坏。拉手、铰链这些天天用,选百隆、海蒂诗这些牌子,别省这儿。成品柜子呢,赶上电商大促能淘到不少好货,但尺寸不一定完美契合。
🔨 施工和验收,顺序和细节决定成败
问:装修顺序一团乱,正确的流程是什么?
答:记住这句话:先湿后干,先脏后净。拆改→水电→防水→贴砖(泥瓦)→木工→油漆→安装→保洁→进家具。注意:木工油漆阶段,一定要把做好的瓷砖地面保护起来,否则油漆滴上去、杂物刮花,你会心疼死。橱柜、门、地板这些安装环节,要提前复尺,不然等货一个月,工期就拖垮了。
问:旧房翻新,铲墙皮要铲到什么程度?
答:看老底子。原墙面是耐水腻子,泼水不软,可以不铲,只打磨掉表面涂层。不是耐水的,一泼水就发软起皮,必须铲到水泥层。旧墙空鼓的地方,切开重新抹灰。别信“刷墙固就没事”,那玩意只能治轻微掉粉,空鼓不行。常见误区:旧房直接刷涂料,过两年一片片掉,花冤枉钱。
问:小户型怎么设计显大又实用?
答:拆——非承重墙能拆就拆,空间通透。视觉上,浅色系、无主灯吊平顶,不压抑。家具选细腿、带腿的,地面露得多就显得大。收纳全屋定制,顶天立地柜,但别做满,留出呼吸感。镜子的运用——在角落或过道侧面,别正对门。还有个狠招:阳台包进客厅,地砖通铺,大了不止8平米。
问:验收时最容易忽略的细节?
答:第一,插座相位!拿个相位检测仪,火线零线地线对不对,错位的大有人在。第二,窗户密封性,雨后去看,窗框边缘渗水立马返工。第三,下水管S弯,存水弯能防臭,检查有没有。第四,瓷砖空鼓率,单块不超过15%,中心不能空。最后,各种打的胶,玻璃胶、密封胶,看看有没有开裂、发霉的迹象,一等入住就发现。
🌿 环保和入住,最后的坑
问:甲醛超标怎么办?通风多久才安全?
答:甲醛释放周期长达3-15年,通风是唯一免费且有效的办法。高温高湿能加速释放,夏天关窗闷几天,然后大风量排出去循环。别信果皮、茶叶、绿萝,那都是心理安慰。入住前,选一个高温天密闭12小时测,0.1mg/m³以下才可以。家里有老人小孩,更严格点。空气净化器选带甲醛分解功能的,不是靠活性炭吸附饱和。
特别提醒:
1. 千万别边装边改!动工前一定确定好所有方案和家具尺寸,随改随增项,预算就是无底洞。
2. 水电完成后,全屋管线拍照、录像留档,标好尺寸,以后挂画、打孔都不用慌。这点99%的业主会忘,但真能救命。
