💡 预算和材料,这些钱花得值吗
问:阳光房一平米造价大概多少?答:说实话,这玩意儿差价大到离谱。普通铝合金+单层钢化玻璃,1000出头一平能拿下;但要换断桥铝+中空low-e玻璃,直接奔2000去了。如果你还想要实木之类的… 准备3000以上一平吧。见过最省的,自己买材料找施工队,800一平也搞过,但那东西台风天你敢待里面吗?建议至少准备1500/平的预算,不然后期漏水、结露能烦死你。
问:框架选铝合金还是钢结构?

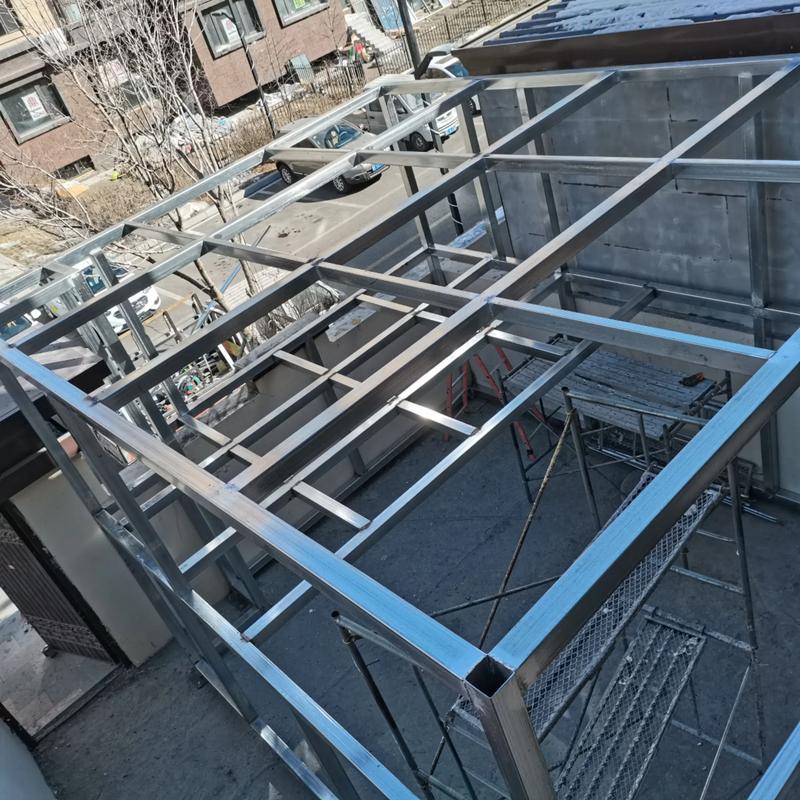

答:铝合金!必须的。钢结构便宜但容易生锈,而且——它导热太厉害了,夏天整个阳光房像烤炉。铝合金轻巧,能做细框,颜值高。预算够就上断桥铝,隔热隔音提升不止一个档次。注意,壁厚要1.8mm以上,不然晃晃悠悠的。有个客户当初为省钱用薄壁料,结果冬天风大时,玻璃嗡嗡响,吓人。

答:这是个好问题。传统夹胶钢化玻璃,安全,但隔热一般。现在流行聚碳酸酯板,轻,隔热好,但用久了发黄。还有双层low-e中空玻璃,隔热隔音都行,就是贵。我的建议是:如果你那夏天热,别用单层玻璃,否则阳光房变桑拿房。顶面一定要加遮阳,内置百叶或者外遮阳帘,比任何玻璃都管用。
问:地面用什么材料?瓷砖还是木地板?
答:瓷砖!木地板?除非你做了全封闭防水层,不然等着鼓包吧。阳光房温差大,湿度变化也大,木头受不了。防滑砖最好,有次我赤脚走进去,差点滑倒——别学我,选磨砂面的。如果非要木感觉,上木纹砖,视觉骗人但实用。
问:阳光房门窗怎么选才能不漏风?

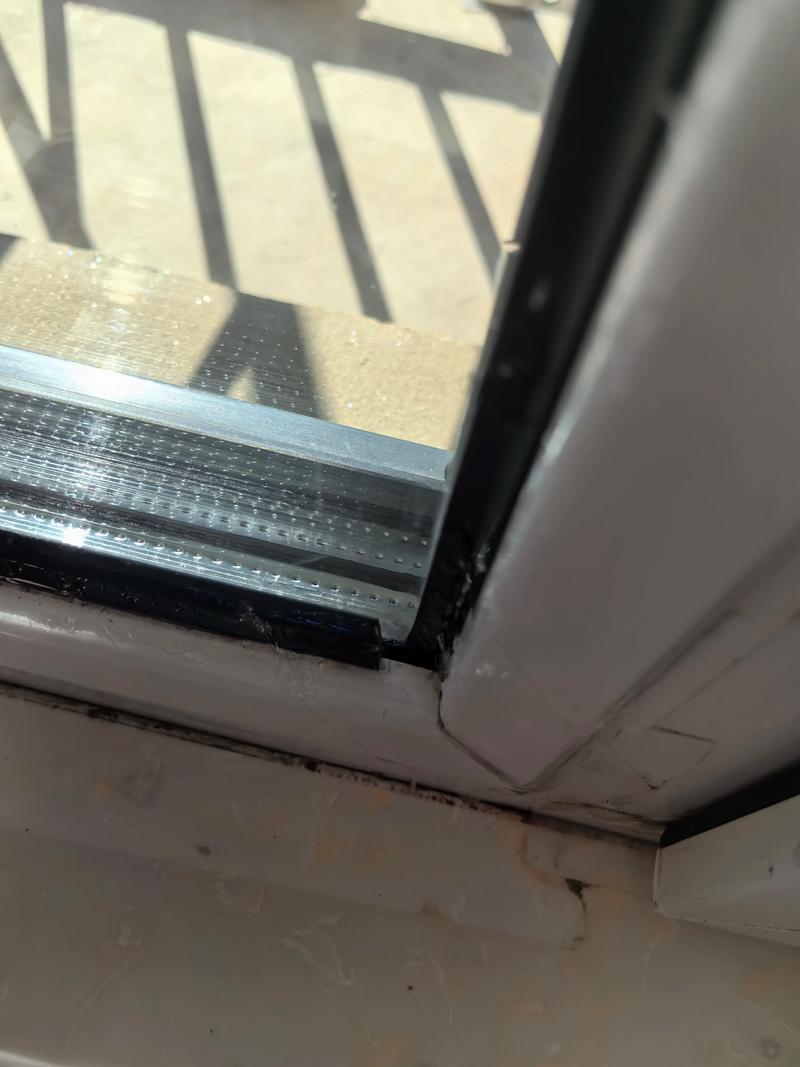

答:门窗是漏风重灾区。选平开窗比推拉窗密封好十倍。胶条看材质,三元乙丙橡胶的,一捏就知道弹性好。安装时打发泡胶必须饱满,很多工人偷懒只打几个点,呵呵,以后缝隙都能塞进小拇指。验收时拿张纸夹在窗缝里,拉不动才算及格。

🛠️ 施工与验收,细节决定寿命
问:阳光房最怕漏水,施工时怎么预防?答:漏水60%因为收口没处理好。墙体和阳光房衔接处,必须开槽做止水板,然后打结构胶,再覆盖金属挡水板。顶面玻璃接缝的密封胶要耐候型,别信工人说普通胶也能用,两年就开裂。注意,所有螺丝孔、拼接缝,都要用胶封死。我有个狠招:装完后,拿水管模拟暴雨冲半小时,看哪里渗水。
问:隔热到底怎么做?光靠遮阳帘有用吗?
答:遮阳帘只是基础。最有效的隔热是:1. 顶面用low-e玻璃;2. 侧面装隔热膜,但注意晚上会反光像镜子;3. 屋顶坡度做大点,让热空气上升聚在顶部,然后开天窗排出去。这叫烟囱效应,聪明吧?再不行,只能上电动遮阳+空调了。可惜很多人等热得受不了才来问,那时候只有换玻璃一条路。
问:阳光房需要做地基吗?旧阳台能不能改?

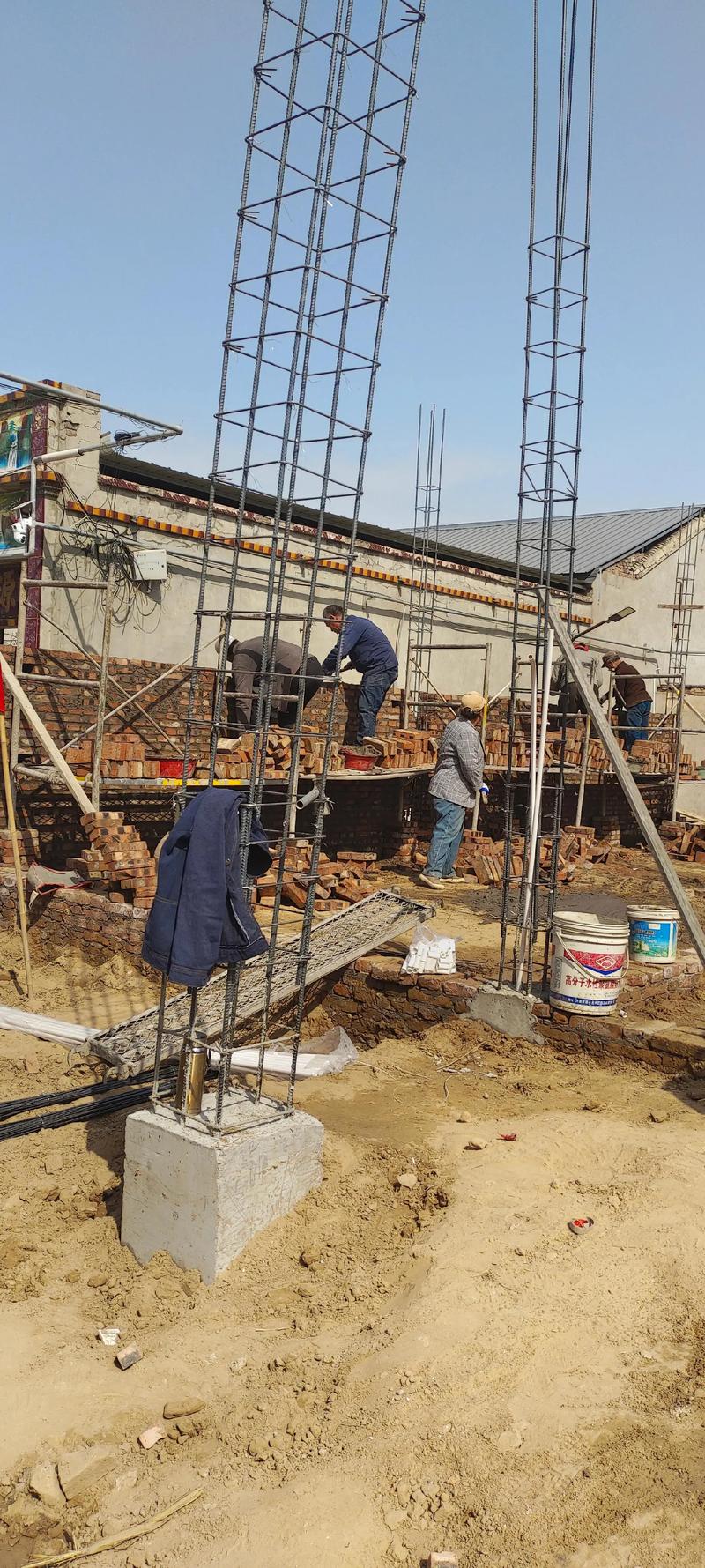

答:地面不做基础,等着沉降裂缝吧。如果是一楼,得挖地浇筑混凝土,还要做防水。旧阳台改阳光房,先看阳台承重!老房子挑梁阳台,别瞎上重型钢结构,塌了不是开玩笑。最好找结构工程师算一下,别省这个钱。见过最吓人的,阳台下面裂缝越来越大,最后紧急加固花了十万。

答:阳光房水电要单独走线,因为户外温湿度高。插座必须带防水盒,电线穿管保护。如果要装电动遮阳帘、天窗,提前预留线路,不然以后明线乱挂,丑死。注意:排水!天窗导水槽要接排水管,不能直接滴到地面,时间长了地面长青苔滑死人。
问:施工工期一般多久?怎么安排?
答:小阳光房15平米左右,正常工期20-30天。地基养护就得一周,急不得。框架安装2-3天,玻璃安装2天,防水密封1天,水电2天,地面铺贴2天,最后收口打扫。下雨天别打结构胶,粘不牢。所以最好看准天气预报,找个连续晴天开工。
问:验收时重点看哪些地方?
答:一看防水:所有接缝用手摸,不能有毛刺或空洞;二看平整:地面倒点水,看流向地漏是否顺畅;三看开关:天窗、窗帘电机都试几遍,听有无异响;四看摇晃:推推框架,牢固不;五看玻璃:有无划痕、气泡,尤其钢化玻璃的3C标志不能少。最后,留一部分尾款,等一场大雨后再给,这是绝招。
⚠️ 装修小白最容易犯的2个错
特别提醒1:别只看效果图啊!很多商家用广角镜头拍,实际小得像鸽子笼。一定去他们做过的现场看,摸材料厚度,看收口细节。最好还能和业主聊聊,他会告诉你真实感受,比如哪里漏水了…特别提醒2:保温隔热别省!很多人觉得阳光房就是透光就好,结果夏天变蒸笼,冬天变冰窖,最后闲置成杂物间。隔热层、遮阳、通风,这三样比玻璃本身还重要。预算再紧,这几项也要留足。
好了,就这些吧。其实阳光房装好了,冬晒太阳夏听雨,真的很惬意。但前提是,前期别犯傻。有什么问题再问,我尽量回。
