💸 先聊钱:预算怎么才不超?
问:公寓装修到底要花多少钱?动不动就超预算,怎么控制?

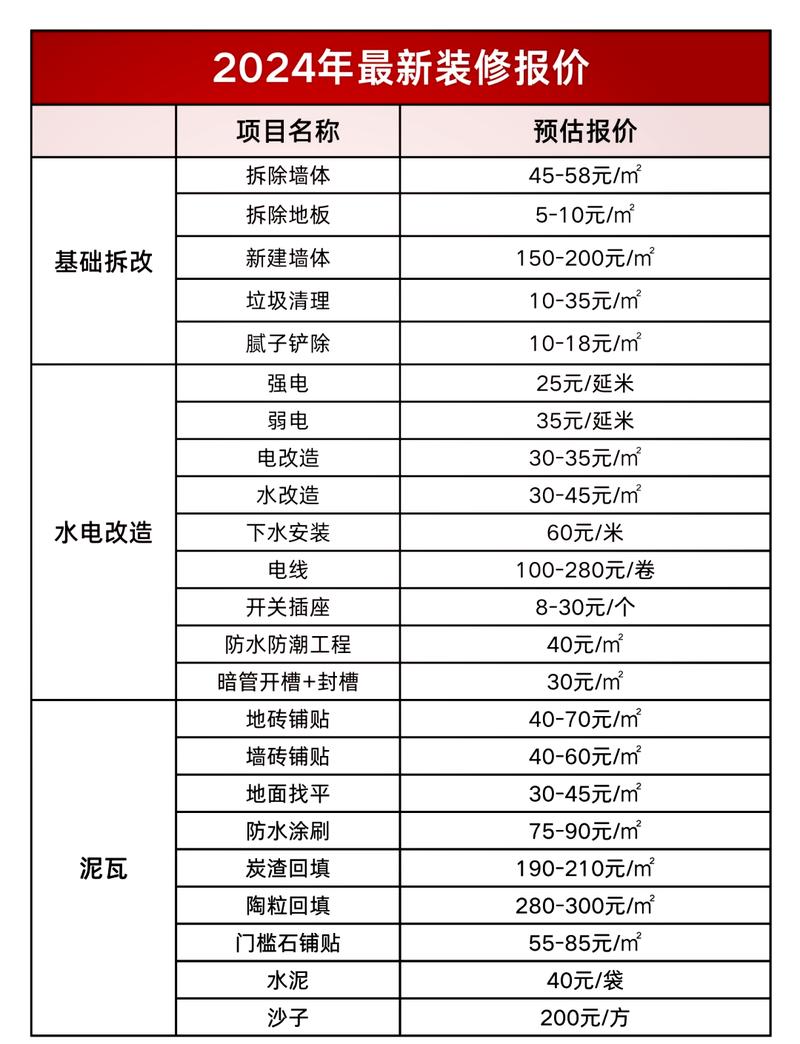

答:实话讲,市面上铺天盖地的“699/㎡全包”广告,看见就划走吧。你不是冤大头,对吧? 普通公寓,按使用面积算,水电全改、中档主材,2000-2500元/㎡是个比较稳的区间。别被低开高走给套路了。 你最好捏住总预算的20%当应急金——拆墙发现老水管锈穿了,多花几千块,太正常了。 注意!报价单里的小字才是吃钱老虎:垃圾清运费、瓷砖倒角费、墙面挂网费…签合同前逐字抠,别等增项单甩脸上再跳脚。
问:自己找工长装还是找装修公司?纠结死了。
答:除非你亲舅舅是瓦工,不然半包最香。自己买主材,把水泥沙子辅材丢给工长。 全包?呵呵,配的烟机灶具大概率你三个月就想换。 清包更是噩梦——你下班比上班还累,满城买螺丝。 不过话说回来,选半包工长先看他三个在施工地,别听他说,直接杀过去看水泥批荡有没有起沙、水电槽开得是不是横平竖直。 我见过油嘴滑舌的工长把冷热水接反了还赖业主没说明白…真事儿。

🔨 施工硬核:水电防水是半条命
问:施工顺序到底是啥?我连先铺地暖还是先做防水都搞不清。
答:哎,顺序错一步,后面哭都来不及。拆旧→砌墙→水电开槽布管→泥瓦找平→防水→贴砖→木工天花→油漆→安装。 记住!水电完了必须先做卫生间防水再贴砖,别听工人说“我先贴墙砖再刷防水省事”——那是坑你。 闭水试验至少48小时,去楼下邻居家把铝扣板揭开看,用手摸阴角,没湿印子才算过关。 常见误区:阳台只刷地面不刷墙面?溅水必渗,墙面防水至少上翻30公分,有洗衣机的地方刷到1米高。
问:水电改造到底怎么布线?横平竖直还是点对点省点?
答:墙面必须横平竖直,为了以后挂装饰不打到线管。地面可以走最短路线,省材料也少拐弯,活线抽拉容易。 但很多装修公司非给你“地面横平竖直”,美其名曰规范,其实就是为了多绕你几十米线,一米55块,你自己算。 我见过最夸张的,80平公寓绕了600米电线,你家电线在开运动会啊? 记得拍照留存!全屋水电走向拍一圈,存入云端,不然五年后你想打个孔装柜子,手抖。

🏡 空间与健康:别住着憋屈还吸甲醛
问:小户型公寓怎么显大?拆墙是不是万能?
答:傻瓜才全拆成大开间。睡觉没隐私,做饭满屋味儿。 半墙+玻璃隔断是你亲兄弟,采光通风隔而不断。 然后就是收纳上天入地:床底、飘窗、马桶上方,统统别放过。 有个邪招——窗帘挂到天花板,视觉层高立刻拉长20公分,试试不花钱。 注意!别买深色大件家具,公寓本就小,一压抑就想出去。
问:除甲醛,到底怎么做才有效?光触媒、除醛公司是不是智商税?
答:问得好,直接说结论:通风是唯一的真理,其他都是辅助和安慰剂。 高温高湿季节把门窗关紧两天,再全开通风两小时,反复闷放,比24小时开窗更有效。 那些除甲醛喷剂,治标不治本,劣质的还二次污染。 最好使的是从源头上掐:板材选ENF级,胶水用MS改性硅烷胶。 强烈安利一个细节:窗帘、沙发套买回来先下水洗一次,甲醛溶于水,别听销售说“环保面料不用洗”。 装修完至少过一个夏天再入住,急不得,命重要。
问:旧公寓翻新,除了管线老化还要注意啥?
答:老房子脾气大。 铲墙皮一定要见红砖,别拿腻子往上糊,不出两年就脱壳,跟掉渣饼似的。 铸铁下水管检查一下,如果锈得厉害,趁早换PVC,不然以后堵了臭了,你还得扒开吊顶修。 还有个被忽略的:入户电箱,老式的总开太小,现在大功率电器一开就跳闸,把漏保换成63A的,回路分细一点,空调、厨卫单独走。 特别提醒:装修前去邻居家送点水果打个招呼,敲墙扰民,人家一个投诉电话你就得停工,和气生财。
问:公寓装修工期一般多久?怎么催工长快点?
答:正常60平公寓,工期45-55天是合理范围。 催也没用,关键节点锁死就行。 合同里给我写上:水电完工付30%,泥瓦验收付30%,油漆进场付30%,竣工保洁后付尾款10%。 钱在你手里,他才跑得比兔子快。 遇到借口“定制柜没到货”想拖延?合同补充一条:延期一天扣总款千分之三。 别抹面子,装修面前只有利益。
⚠️ 特别提醒:小白千万别犯这俩傻
1. 没设计好就开工:你以为边装边看网上美图就行了?结果开关被柜子挡死,冰箱放不进厨房。 哪怕花两千块请个独立设计师出图,也别省。
2. 全程不验收,最后才看:水电封槽前不去看、防水做闭水不去楼下、瓷砖验空鼓不一块块敲…等搬进去了发现地漏堵、墙皮裂,返工?哭吧。 装修是场修行,你得上心。
