干了二十年工地,被问最多就是清包。今天不整虚的,把底裤扒干净,聊透它!
💰 钱,你能省多少?
问:清包到底能省多少钱?是不是坑很多?
答:理论能抠出30%~40%的管理费利润,可前提是——你懂行、有时间、会砍价、脸皮厚。不然返工一次就能让你把省的都吐出来。常见误区?觉得清包就是自己找工人,其实难点在材料衔接和工序验收。建议先算隐形成本:跑市场油钱、请假扣的钱、买错退货的折腾。要是你月薪过两万,真别折腾,性价比太低。
问:清包需要自己买所有材料吗?哪些辅材最容易漏掉?
答:半包才包辅材,清包就是连一根钉子都得你自个儿去买。最容易漏的:阴阳角条、网格布、滚筒刷、马桶法兰、玻璃胶、生料带……清单至少列200项才不会抓瞎。注意,水电辅材别省!比如防水涂料直接买雨虹或德高,工人自带杂牌你敢用?

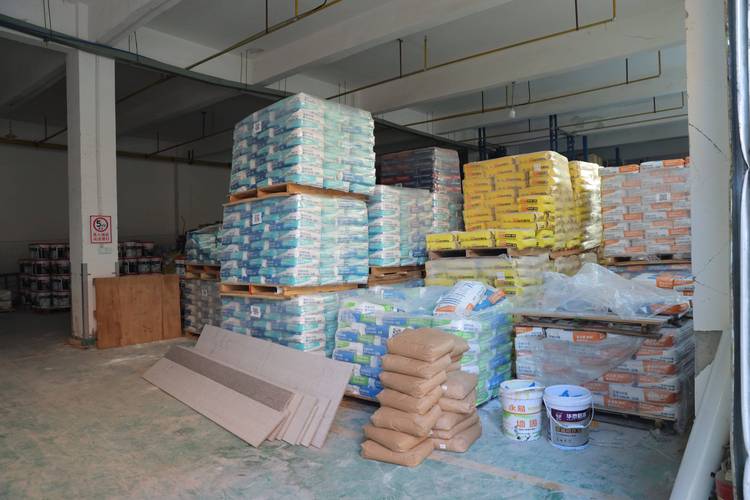

装修辅材清单物料堆场实拍
问:清包工期一般多久?怎么控制进度不拖沓?
答:90平房子正常滚着走60~75天。关键是工种衔接,你得提前三天约工人,材料更要提前一周进场。注意,给工人买几包烟买瓶水,人情到了,不然拖你一周没商量。建议自己画个横道图,红笔圈死节点,每完一项就钩一项。
🔨 施工硬核:你必须盯死的环节
问:清包的施工顺序是什么?容易搞错的节点在哪儿?
答:大步骤——拆改→水电→泥瓦→木工→油工→安装。容易踩坑的点:先装门还是先铺地板?答案是先铺地板再装门,缝隙才能控制到完美。水电开槽前必须弹水平线,别听师傅说“目测就行”,歪一点后期全完蛋。
问:水电改造怎么盯?工人会不会故意绕线?
答:会!尤其按米计费的时候,绕得你想哭。对策:提前画好开关插座位置,主张“点对点”走线,拐弯用大弯工艺。水管走顶不走地,漏水了能马上发现。打压试验必须你亲自盯着,0.8MPa压半小时,掉压超0.05MPa就不合格。

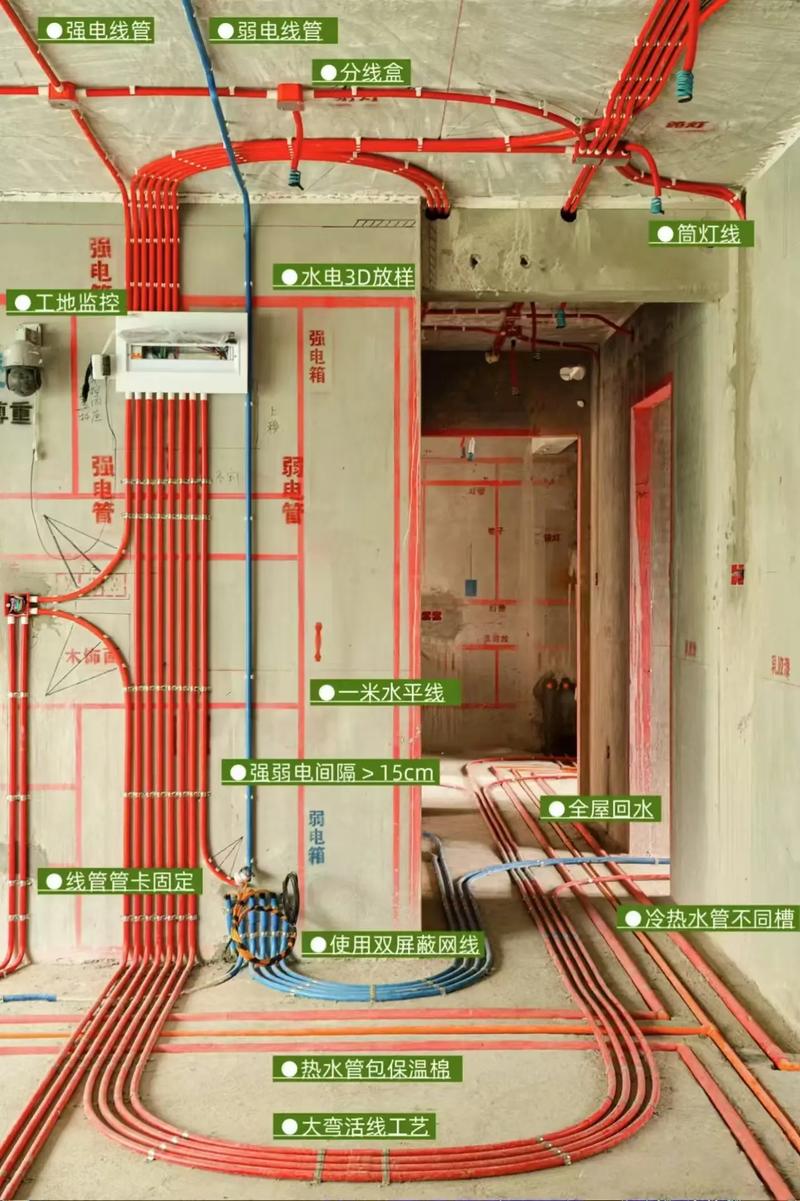

家装水电管线点对点走线工艺图
问:防水怎么做才安心?闭水试验标准是啥?
答:淋浴区防水刷到1.8米高,别听工人瞎扯1.5米够用。闭水试验蓄水深度20cm,48小时后看水位下降超2mm没有,再去楼下邻居家手电筒照天花板,一丁点水渍都不行。注意,门口得做个止水坎,管道根部R角处理到位。
问:贴砖验收有啥绝招?空鼓多少算合格?
答:几块钱买个响鼓槌,挨块敲。单片砖空鼓率别超5%,中心区域绝对不允许空。地砖上墙?必须用瓷砖胶薄贴,水泥砂浆很快就空。常见误区就是工人图省事用纯水泥贴大砖,两年后啪嗒往下掉!
问:墙面刷漆,清包自己买漆注意什么?
答:漆别网购!翻桶货多得吓人。实体店买多乐士或立邦,看准生产日期,超一年的别要。一定坚持一底两面,少一遍都不行。计算漆量:建筑面积×2.5÷12≈面漆桶数,喷涂更费漆。
问:旧房翻新清包,拆改有哪些血泪坑?
答:老房子先搞清楚是预制板还是现浇,预制板严禁开大横槽,否则楼下天花板裂缝吓死人。铲墙皮必须铲到水泥基层,工人说“打磨一下就行”你直接让他走人。拆墙时切记切断电源,碰到钢筋立马停手。
👀 验收与终极避坑
问:小户型清包,怎么利用空间显得大?
答:能敲掉的非承重墙果断敲,厨房做开放式加中岛,隔断用窄框玻璃。定制柜一做到顶,不留卫生死角,视觉也干净。灯光拒绝吸顶灯,多用射灯洗墙,层高瞬间被拉高。
问:清包最后验收,必须检查哪些细节?
答:带个相位检测器,每个插座都试试是不是左零右火上接地。所有水槽、面盆下水管接一盆水猛冲,看漏不漏。门窗开合顺不顺,胶条平不平。尾款至少压5%,住上一个月没问题再结,这是你的核武器。
装修竣工验收相位检测器验电
⚠️ 特别提醒
看清包不是省钱万能药,小白别头铁往里冲,经验告诉你,找个靠谱工长半包往往更实在。还有,千万别找熟人施工!碍于情面你拉不下脸,活儿烂了你只能自己生闷气,最后钱没省下还憋出内伤。
