🔨 施工顺序:别被工头带着跑,自己心里要有谱
问:大平层装修第一步到底干啥?拆改还是先定家具? 答:先定家具!别笑,这是血泪教训。大平层动线复杂,家具尺寸直接影响插座点位和灯位。我见过太多装完发现沙发把插座挡得死死的,或者床头顶灯偏出一截——那叫一个丑。所以,开工前先把大件家具尺寸、样式定个七七八八,哪怕选好品牌型号不付款都行。然后带着尺寸图跟设计师碰平面布局。拆改嘛,看结构,非承重墙砌筑可以同步搞,但记住:承重墙绝对不能动,大平层的墙很多是剪力墙,一锤子下去整栋楼都能告你。建议先去物业调结构图纸,红圈标出来的躲着走。
💰 预算控制:看起来有钱,实际一算吓死人
问:大平层装修预算多少合适?都说没底,给个实在话。 答:每平米三千起步,上不封顶。但这是硬装哦,不含家具家电。如果带地暖中央空调,每平再加一千到两千。比如200平,先备个80万硬装打底,软装再加。省钱?别在隐蔽工程上省——水管电线用烂的,以后跳闸漏电有你哭的。面子工程可以降:比如瓷砖别追啥进口大牌,广东砖质量一样好,还便宜一半。木地板选实木复合,稳定又比纯实木便宜。柜体找本地厂家定制,比索菲亚之类省30%还不止。记住,装修钱花在每天摸得到用得着的地方:水龙头、马桶、床垫、沙发。吊顶搞复杂了就是积灰。
⚡ 水电改造:大平层的痛神经

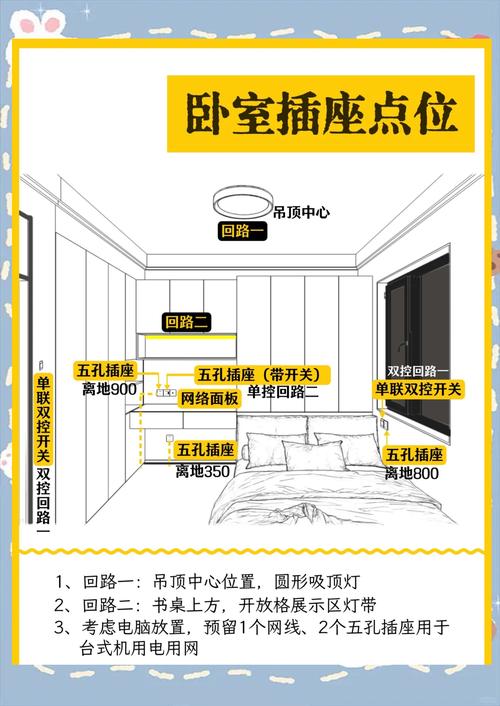

问:大平层水电改造要特别注意啥?回路咋分? 答:先说回路。大平层东西多,别想着省断路器。建议:照明两路(分个区,坏一路不算全黑),插座按房间分,厨房卫生间单独回路且带漏保,空调、新风、烤箱、即热热水器全单独走。电线至少要4平方进厨房,2.5平方照明,中央空调6平方。水管走顶不走地,漏水先淋自己家——方便修啊。热水循环泵要装回水管,别信啥无回水管也能用,效果打折。还有弱电:每个房间至少两根网线(一根备用),光纤入户箱要大大大,以后NAS、监控、智能家居全得挤那里。注意:强弱电交叉必须包锡纸,不然上网一卡别怪我。 问:点位留多少?多了丑,少了哭。 答:我的秘诀:先画家具摆放图,然后在每个可能坐、躺、站的地方想象你要干嘛。床边:充电、阅读灯、电动窗帘。沙发旁:充电、落地灯。餐边柜:咖啡机、饮水机。厨房台面:小家电至少四孔带开关。阳台:洗衣机烘干机+小厨宝。马桶边:智能马桶盖插座。还有清洁电器基站——扫地机器人、洗地机要预留水电。玄关要一键断电(除冰箱)。插座高度:开关1.3米,普通插座0.3米,书桌0.9米,厨房1.2米。别全屋统一,根据家具调。🛡️ 防潮防水:大平层的隐形杀手
问:大平层防水只做卫生间?太年轻。 答:卫生间当然要做,淋浴区一米八,其它墙面三十公分,地面全做。但!大平层往往是同层排水,降层里藏污纳垢,防水没做好,你家水顺着管根渗到楼下,法庭见。所以:卫生间门口做挡水坎,门外侧墙面也刷30公分防水。还有阳台,不管封不封,地面和墙面都要做防水,尤其有洗衣机的。厨房也建议做,万一水管爆了。地下室或带露台的,必须用卷材防水,涂料扛不住水压。 问:防水验收咋搞?闭水试验做多久? 答:48小时!少一分钟都是耍流氓。蓄水深度要到2-3厘米,提前跟楼下邻居打好招呼,到点了下去手电筒照顶面,阴角管根摸一遍,一点潮湿印子都不行。卫生间墙面用淋水实验,拿水管滋十分钟,背面看有没有渗。出问题立马返工,别嫌麻烦。🍃 环保除醛:别拿命开玩笑
问:装修完晾多久能住?测甲醛都合格了,咋还头晕? 答:晾半年是起码的,大平层空间大,通风换气反而慢。甲醛挥发期3-15年,不是通几个月就没了。我建议:从源头控——腻子用成品耐水腻子,别让工人现场掺胶;乳胶漆买中高端带蓝天使或法国A+认证的;板材衣柜用MDI胶的万华禾香板或爱格板;窗帘地毯先水洗再挂。检测要找有CMA资质的机构,别信手持检测仪。入住后新风24小时开,再配个空气净化器。 问:除甲醛产品有用吗? 答:大部分是智商税。炭包有一点用,得半个月换一次;光触媒需要紫外线,室内光不给力;分解酶啥的,瞬时效果。最管用还是夏天窗户大开,高温高湿加速释放,然后强排风。所以有条件,头一年夏天别住。🎛️ 智能家居:别装一堆半残废

问:大平层搞智能,布线要注意啥? 答:首先,想清楚你真正需要啥。全屋智能灯光?电动窗帘?安防监控?影音室?不要为了智能而智能。布线核心:每个开关留零线!传统开关没零线,智能开关必须接零线才稳定。窗帘电机旁留插座。每个房间预留网线和无线AP位置,大平层一个路由器肯定覆盖不了,要提前布网。中控屏、传感器位置想好,别装完丑的一批。生态选一个,米家或HomeKit,别东拼西凑,到时候喊“小爱同学关灯”结果另一个不动,会很恼火。🧐 验收标准:别被工头一句“没问题”打发

🛋️ 软装搭配:大平层最怕冷又空

⚡ 特别提醒:小白最易踩的坑
