工期规划:别再信装修公司的鬼话
问:装修工期一般多久?为什么我家总是延期?
答:正常全屋装修,老房60-90天,新房45-60天。但说实话,10个有9个超期。原因?全在细节——比如你临时想加个插座,瓦工就得等水电工回来开槽。装修环环相扣,一拖全拖。另外,很多公司初期为了签单,故意把工期说短。注意,合同里必须写明“非不可抗力延期一天赔多少”,否则后面哭都来不及。
问:如何制定合理的工期计划,不被工头牵着鼻子走?

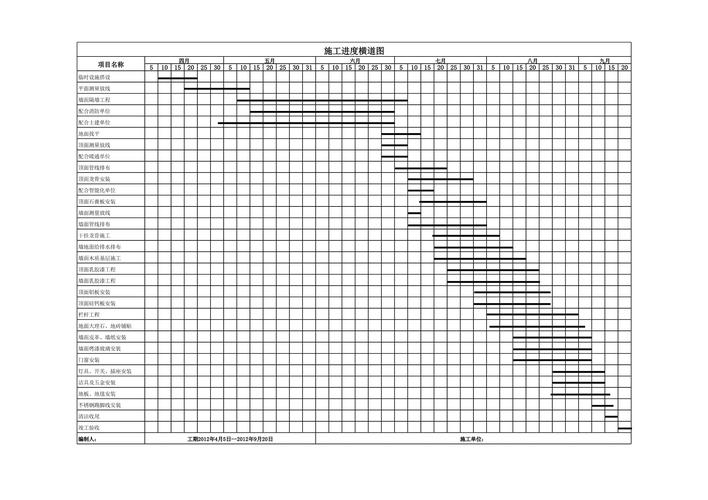

答:自己画个表!别指望工头替你操心。把每个阶段——拆除、水电、泥瓦、木工、油漆、安装——的起止日期标死。强烈建议用甘特图,纸笔画也行。关键是……你得每天去工地盯一眼。工头知道你懂行,就不敢胡乱拖。

问:硬装结束后,要空置多久才能入住?
答:至少3个月!甲醛挥发期长达15年,纯靠通风的话,春夏季节2-3个月,秋冬得半年。什么除甲醛公司、光触媒,大部分是智商税。最靠谱就是通风+高温高湿。你不急着住的话,过个夏天再搬家。家里有娃的,1年都不嫌多。
各大工序的夺命连环拖
问:为什么水电改造总是工期延后的重灾区?

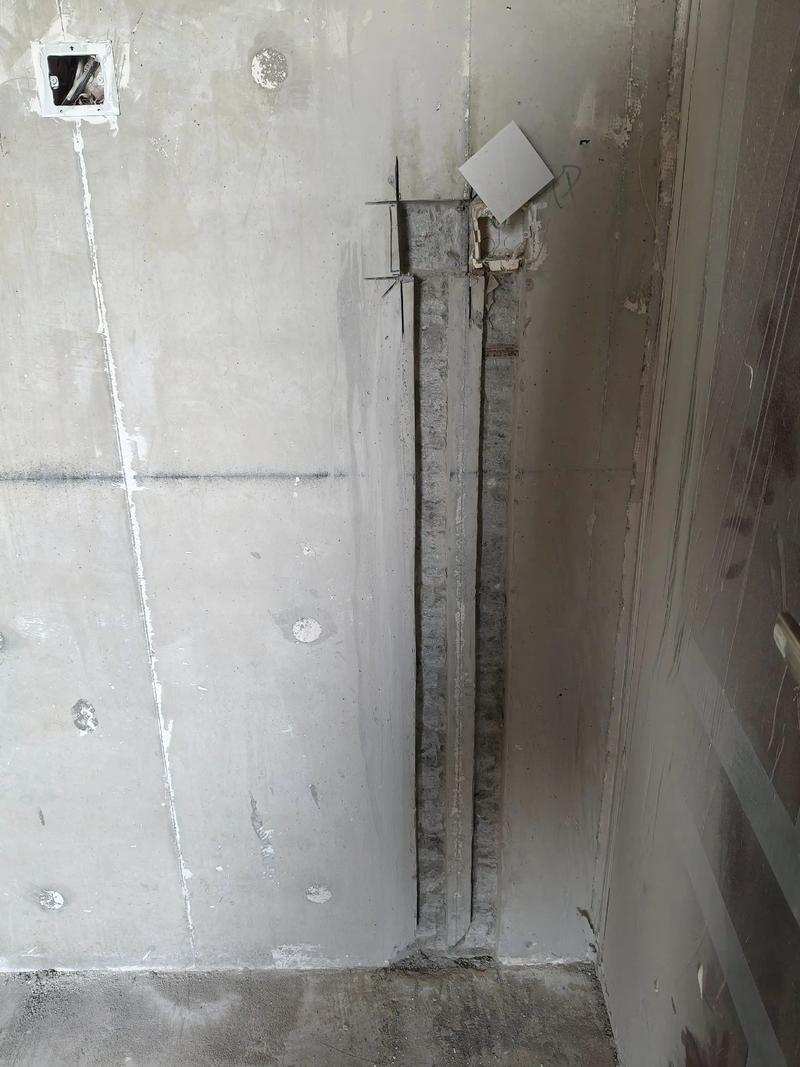

答:因为水电是隐蔽工程,一旦没设计好,后期改起来要砸墙。很多人家开工了才确定插座位置,布线时候反复改,师傅等得发毛。更坑的是,有的水电工同时接几个活,三天打鱼两天晒网。记住:定水电位时,把家具尺寸、电器型号全列好,一次搞定。

问:瓦工阶段拖工期,是因为瓷砖没贴好吗?
答:不全是。贴砖本身不慢,慢在“等”。比如卫生间做防水,闭水试验要48小时,楼下不漏才能贴。墙砖地砖对缝、切割加工,也费时。常见误区:为了好看选小砖、异形砖,不光砖贵,工费翻倍,工期还多三五天。你图的每一点美,都是时间换的。
问:木工和油漆工到底哪个先做?顺序搞错会不会返工?
答:正确顺序:先木工后油漆。但!现在很多木作都是定制,现场只做吊顶和背景墙。木工结束,油漆工进场批腻子打磨刷漆。如果你做现场打柜子,千万注意:木工做完要验收,尺寸不对油漆之前还能改,上了漆再拆,哭死你。
问:定制家具的工期怎么算?我等了2个月还没影!
答:定制家具生产周期通常30-45天,进口板材可能60天。但很多人不知道,测量必须在贴砖、吊顶完成后。如果你催着设计师量尺,量的时候地没找平,那复尺就可能出偏差,然后重做……无限循环。诀窍:硬装结束前半个月约初测,完工当天复尺下单,一天不浪费。
老司机才懂的避坑与反杀

问:旧房翻新比新房装修工期长多少?要注意什么?
答:长至少15-30天。拆旧、垃圾清运就要一周。老房往往还要改结构,加固梁柱,甚至重新走水电、换窗户。最恶心的是邻居投诉,物业要求静音施工时间,你每天只能干半天活。建议:先上下打好招呼,按规定时间施工,否则一投诉就停工,工期遥遥无期。
问:小户型装修能更快吗?有什么绝招?
答:理论上可以,面积小活儿少嘛。实际呢?空间小反而施工难,材料搬运、切割都费劲。想快,就用成品家具代替现场木作,用自流平代替贴砖,壁纸代替乳胶漆。别做复杂吊顶,别铺实木地板。装修队说“一天搞定”?那是忽悠。
问:如何防止工人磨洋工?合同里有机关吗?
答:合同必须写明“工期延误赔偿”,比如每天赔合同款的千分之一。付款方式也要卡进度,做一项付一项。最狠一招:自己买个考勤机,让工人打卡——虽然有点不近人情,但对付老油条有奇效。平时多跑工地,带包烟,聊聊天,工人也愿意给你好好干。
问:自己找散工,真的能省时间省钱吗?
答:天真!散工没有约束,说来不来。今天给别家干,明天才轮到你。更可怕的是,没有工长协调,工序衔接全乱套——瓦工等你清理垃圾,木工等瓦工干完……你能急死。除非你全天24小时盯着,否则别尝试。
特别提醒:
1. 千万别信“零甲醛”建材!E0级也不是零,只是含量低,多件家具叠加照样超标。唯一靠谱的办法:通风、通风、再通风。
2. 装修工期不是越快越好!有些工序必须等干透,比如防水、腻子、油漆。强制烘干后期开裂脱落,得不偿失。别拿“别人家30天完工”逼师傅,那是害自己。
