装修合同这玩意,坑了我三次才搞明白——资深工程师的吐血问答

签合同前,这些坑你别踩

问:我就一小白,装修合同厚厚一沓,重点看哪儿?
答:别傻乎乎从头翻到尾!直接翻到「工程概况」和「材料明细」——面积、工艺、品牌型号,一个都不能糊。我有次图省事,只写了「墙面漆多乐士」,结果给我整了个最廉价的工程款,味大得没法住。注意,必须精确到系列,比如「多乐士森呼吸五合一」,不然有你哭的。还有,施工面积自己心里得有个数,别让工长拿个卷尺随便一比划就完事,差个十平米就是几千块啊!
装修合同材料明细表正确填写示例
装修合同材料明细表正确填写示例
问:口头承诺靠谱吗?工长拍胸脯说「放心,肯定给你用好的」。
答:哈,这话我听过不下二十遍。最终结果?要么扯皮,要么加钱。装修这事,所有承诺落到纸上才叫承诺。哪怕他说「开关给你换西门子」,也必须在合同附件里写清楚型号。常见误区:以为备注在报价单就行,其实合同正文没引述,打官司都费劲。所以,哪怕多花半小时,用笔一条条补上去。不然就等着用“高级”牌子的山寨货吧。

合同里的钱该怎么付?

问:付款比例怎么谈?装修公司非要我签合同时付60%!
答:千万别松口!首付款压得越低,你话语权越大。行规是3-3-3-1,即开工30%、水电完工30%、油漆进场30%、竣工验收10%——但我也见过4-4-2的流氓条款。说实话,哪怕吵一架,也争取首付不超30%。我一般初期只给到30%,中期进度款分两次,留15%-20%尾款,全部搞完、保洁做完再放手。一旦钱给足了,工长就去忙别家了,你家就成了「有空再弄」的备胎。

装修付款分期节点比例图表
装修付款分期节点比例图表
问:增项费用怎么防?合同里写「按实结算」是不是就安全了?
答:「按实结算」是最深的坑!听起来公平,实则是无底洞。比如水电改造,预收三千,最后算出一万二,你给不给?必须约定「增项不得超过合同总价的5%」,超出部分由施工方承担。或者直接签闭口合同,一口价包死,非业主主动变更不另外加钱。我就吃过亏,拆一面墙发现老管道锈了,工头说这个得换,不换以后漏水别怪我——这时候你换不换?所以事先把能想到的隐蔽工程全部预估进去,并写入合同,哪怕单价高一点,也别留豁口。 问:违约金条款有用吗?装修公司延了三个月,我都租房快疯了。
答:有用,但得写得具体。别只写「协商解决」,要定死:延期一天赔偿合同总额的千分之一,或者直接写明赔偿房租金额。我后来合同里都加一条:「延误超30天,甲方有权解除合同,乙方须退还全部已付款并赔偿合同总价20%违约金」。虽然真撕破脸的可能性小,但有这条,工长就知道你不好糊弄。对了,别忘了约定分期延误的罚则——有些公司故意每个节点拖几天,加起来就一个月了。

验收和保修,白纸黑字最靠谱

问:验收到底该咋验?我能随便看看就签字吗?
答:绝对不要!签字等于确认质量合格,后面发现问题再找就难了。水电验收必须做打压试验,24小时掉压不超0.5公斤才合格;瓷砖拿靠尺靠,平整度误差不超2毫米,空鼓率单片不超15%;油漆用强光手电贴着墙照,不能有波浪纹。我建议,关键节点让第三方监理来,花一两千省下无数糟心事。或者你在合同里写上「各阶段验收标准参照国家《住宅装饰装修工程施工规范》」,让工长不敢糊弄。 问:保修条款怎么定才不形同虚设?
答:国家规定是防水防渗漏5年,其他2年。但你得附上「响应时间」——比如接到报修后48小时内上门,紧急漏水24小时内。曾经我家卫生间漏水到楼下,合同里只写「保修五年」,结果电话打了三天才来人,楼下大爷差点把我家门砸了。更有用的招:约定一定比例质保金,竣工后半年或一年支付,这期间有什么问题他跑得比你还快。 问:材料到场怎么验收?我哪分得清真假德国爱格板。
答:简单,合同附件里贴好材料清单,标明品牌、型号、规格、数量。到场后,你拿着单子对包装防伪、验序列号,很多品牌官方公众号能查真伪。别嫌麻烦,我见过整箱假伟星管,外观一模一样。注意,合同里加一条:「所有材料进场须经甲方签字确认,未经确认擅自使用的,拆除重做费用由乙方承担」。这样他就不敢乱来了。

特别提醒:小白的血泪教训

🛑 别被“免费设计”“零增项”诱惑。那都是营销话术,设计费要么含在总价,要么后期靠增项找补。天上不掉馅饼,掉下来的都是铁饼。 🛑 合同签完别当甩手掌柜。关键节点去现场,不懂就拍照片发网上问,装修群、小红书很多人都愿意帮你。你不在乎房子,工人更不会在乎。

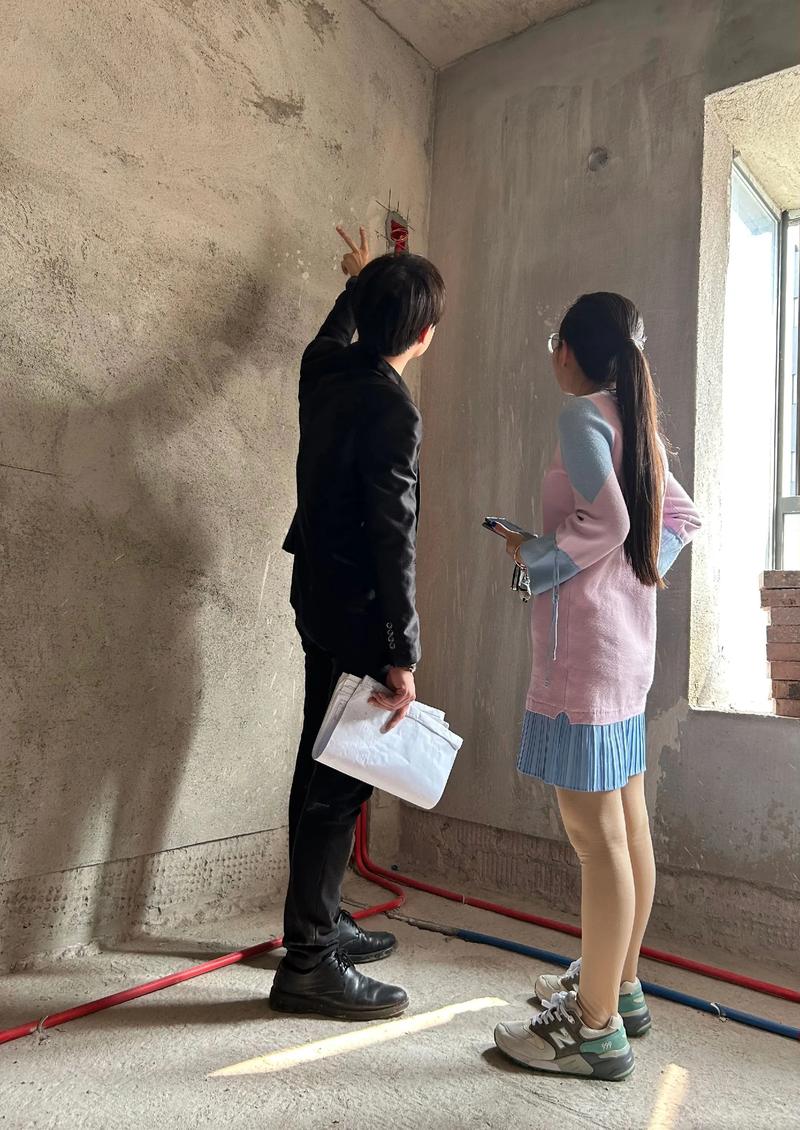

装修现场工人施工验收拍照记录场景
装修现场工人施工验收拍照记录场景
就这些,全是拿钱换来的教训。装修合同,就是你给自己上的保险,含糊不得。
