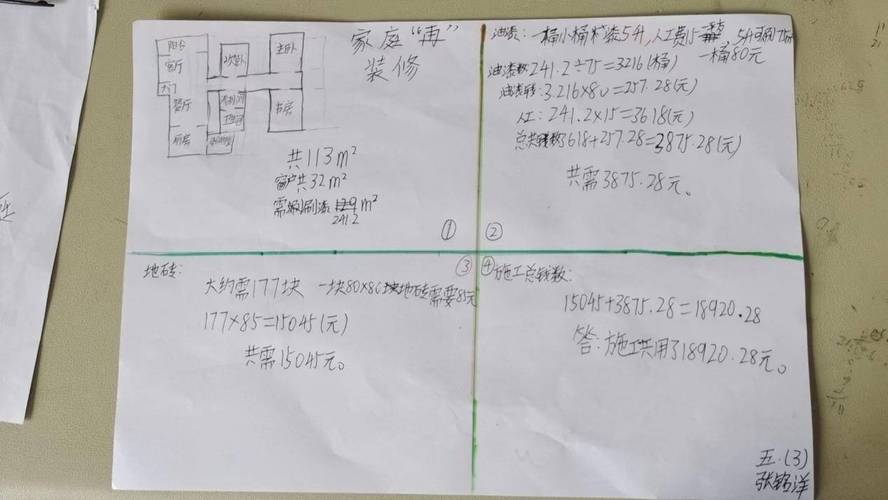

🔨 开工前的糊涂账,比施工错误更烧钱
问:装修预算到底该怎么分配?我差点把储蓄全砸在硬装上 答:听我的,按2:2:1走——硬装20%,主材20%,家具家电20%,软装配饰10%,剩下30%?备用金!你永远不知道拆墙会不会冒出个承重柱。常见误区是前期死磕瓷砖地板,后期窗帘都买不起。建议先列必须项,比如水电、防水,这些一省就完蛋。注意,别信装修公司的“全包价”,他们说的全包,连插座面板都敢不包括,对吧?
⚡ 水电改造,90%的人都在交智商税

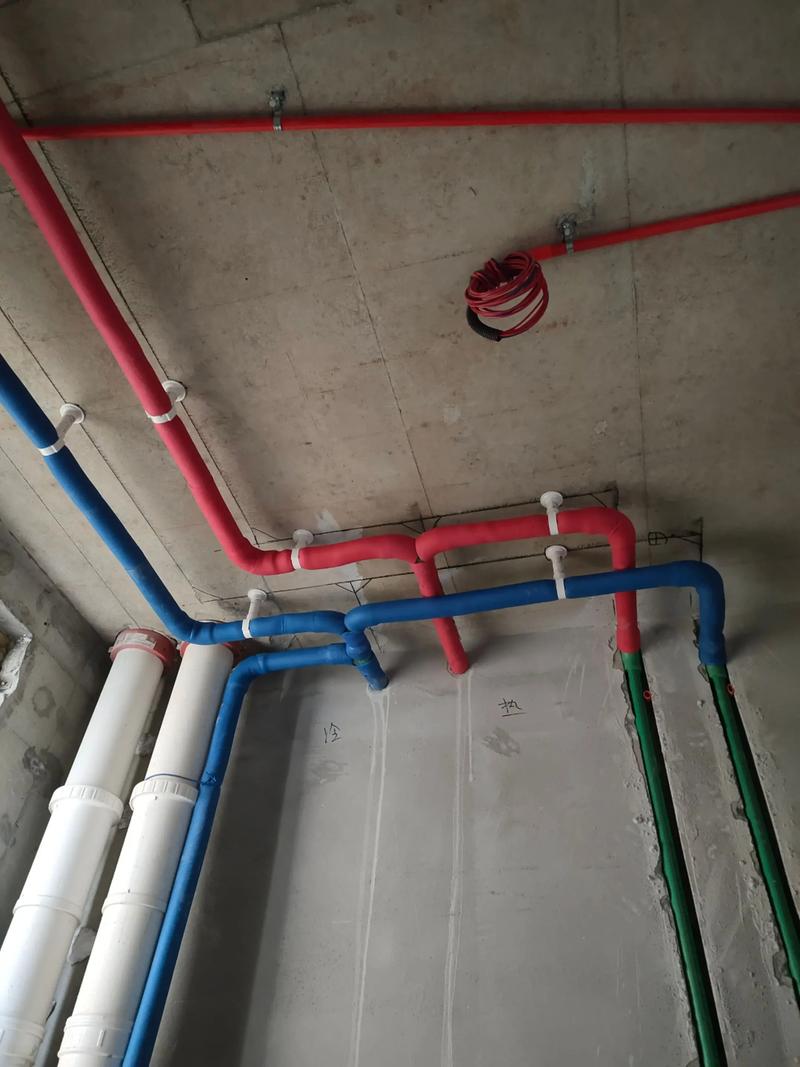

问:水电走顶好还是走地好?装修公司力推“全走顶”,说好维修 答:走顶确实方便维修。但!全屋都走顶就是胡扯。标准做法:厨卫水电路走顶,其他区域走地或走墙。原因很简单,你客厅天花板上挂一排水管,吊顶得多低?而且费用至少多40%。注意,走顶的热水管要包保温棉,冷水管包防凝露。验收小技巧:打压测试必须到0.8MPa,保持半小时不掉压,眼睛盯着压力表,别玩手机。
💧 防水防潮,一步做错全屋发霉
问:卫生间防水刷多高?我让师傅刷到顶,他骂我神经病 答:结论:淋浴区至少1.8米,干区30厘米,刷到顶纯属浪费钱。不过话说回来,如果墙背面是衣柜,那面墙一定要刷到顶,不然梅雨季柜子长蘑菇。材料注意:别用水泥基防水涂料当丙纶布用,正确工序是:先做R角处理,再刷两遍涂料,干透后闭水试验48小时。验收时去楼下邻居家看,一根水渍都不许有! 问:旧房翻新,卫生间防水能直接在瓷砖上做吗? 答:绝对不行!必须铲到红砖层,重新抹灰找平。因为旧瓷砖的釉面不粘涂料,而且下面的防水层可能早就开裂了。常见误区:以为刷一层“免砸砖防水”就能解决,那玩意儿撑不过半年。建议:铲除后检查墙根阴角,用堵漏王先封死,再整体刷防水。特别提醒:旧房下水管根部最容易漏,要切割开,重新做套管。🛠️ 施工顺序搞错,返工能让你破产
问:到底该先装门还是先铺地板?物流延迟了整个工期 答:门和地板,这对冤家。标准顺序:先地板,后装门。因为门套要压在地板上才美观,也避免地板塞不进去的尴尬。但!需要精确知道地板厚度,提前告诉门厂预留。如果担心碰伤地板,可以要求送门师傅现场轻微调整。注意:踢脚线一定要等门装完再固定,不然门套线接不上,缝隙大得能塞硬币。 问:乳胶漆、壁纸、硅藻泥,到底怎么选?我纠结到失眠 答:直接结论:普通家庭就选乳胶漆,天花板。原因?壁纸接缝3年必起翘,硅藻泥除甲醛是个伪命题——它吸饱了还会吐出来。预算参考:中档乳胶漆(多乐士、立邦)每平米材料费10元左右,壁纸含铺贴30元以上,硅藻泥就贵了。注意:刷漆前,腻子一定要干透!阴天停工,不然等着开裂吧。建议用成品耐水腻子,环保还好刮。🌿 环保除醛,别再当人肉吸尘器

💰 增项陷阱 & 合同暗语,看穿装修公司的嘴脸
问:合同里“按实际发生量结算”是不是大坑? 答:天坑!这就是装修公司的利润收割机。标准做法:要求闭口合同,除了隐蔽工程,其余一口价。如果设计师说“这个预估价差不多”,赶紧跑。注意:水电改造最容易增项,签合同时让电工出点位数,并注明误差不超过10%。建议:在合同里补充“未经业主签字的增项,业主不承担费用”,这能堵住很多嘴。 问:半包主材自己买,却总被工长嫌弃质量差? 答:哈哈,你挡他财路了。他们拿回扣的嘛。记住,只要符合国标,工长没资格指手画脚。建议:买主材前让工长写明工艺要求,比如瓷砖哪种粘结剂,然后自己去专卖店买,别去工长推荐的神秘小店。常见误区:进口名牌基础款不如国产高端款,别被名字忽悠。参考:广东砖,优等品,800×800,50元出头一片就不错。💡 特别提醒:小白最容易掉进的俩坑
