全包到底包什么?不包什么?
问:都说全包省心,是不是我当甩手掌柜就行? 答:想得美!当甩手掌柜?等着被坑吧——我见过太多业主签完合同就再也没去过工地,最后插座位置不对、瓷砖贴出波浪线,哭都来不及。全包通常包含基础施工(水电木瓦油)和主材(瓷砖、地板、洁具、橱柜等),但不含家具家电、软装、窗帘这些。注意!有些公司连开关插座、角阀都算个性化增项。签合同前一定把《主材明细表》瞪大眼睛看清楚,品牌、型号、规格,少一个字都不行。比如同样叫“多乐士乳胶漆”,200块一桶和2000块一桶能一样吗?对吧。 问:那全包报价里,管理费、设计费单独算吗? 答:看公司。有些全包套餐把设计费“免了”,但实际摊进单价里——羊毛出在羊身上。管理费一般8%-15%,是公司拿来协调工人、监工的钱。我建议你问清楚:管理费包不包含材料搬运、垃圾清运?别以为这是小事!等工长让你加钱找人下楼,一车垃圾能要你800。另外,税金通常另算。说实话,合同总价后面是不是写着“不含税”?不开发票能省点,但保修就难说了。
预算里的坑,栽进去的人最多

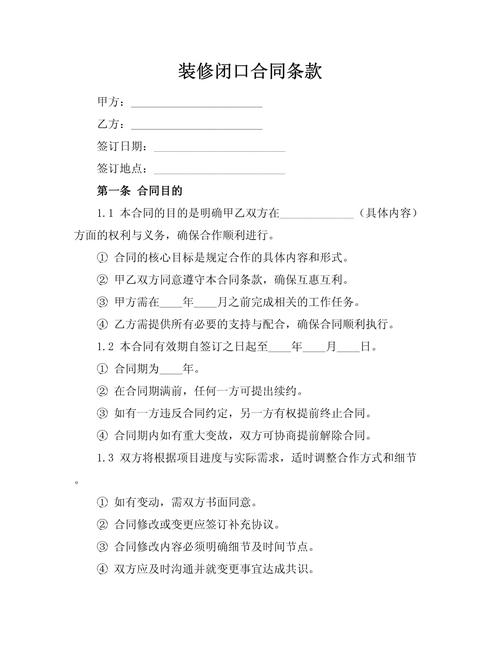

问:为啥不同公司全包报价能差一两倍? 答:我跟你讲,这里面水太深了。低价吸引你签约,后期逐渐加项——这是常用套路。报价差异主要来自:主材品牌档次(国产二三线和进口一线差几倍)、施工工艺(砖砌壁龛还是成品安装?)、水电计价方式(按点位还是按米?)。提醒你:按米算水电预收5000,实际可能做出一两万!强烈建议签合同前把水电项目谈死,比如“全包价内含80个点位,超出按每个120元另计”,白纸黑字写上。否则钱包会哭。 问:怎么防止后期不停加钱? 答:第一,签闭口合同!就是合同总价固定,包干价,不接受任何无理由增项。但闭口合同的前提是——设计方案不变!如果你自己中途想加个吧台,那是你的事。第二,把所有口头承诺全部写进补充条款。比如“墙地面找平厚度超3cm不另收费”、“瓷砖铺贴含碰角工艺”。记住,销售说得再好听,没写在纸上就是空气。还有,别在开工前把所有钱交完!分阶段付:30%、30%、35%、5%,尾款验收完再给,这是你的底牌。
施工阶段,这些地方偷工减料最狠
问:水电改造要盯着什么? 答:盯着!别信工人说“规范”。全包公司有时会偷:强弱电间距不够(应大于50cm),网线用非屏蔽的,电线不穿管或死线——以后抽不出来。水管走顶还是走地?走顶贵但方便维修,走地便宜但漏水到楼下赔大钱。还要看冷热水管是否都用了热水管(壁厚4.2mm)。打压测试必须打到0.8-1.0MPa,保持半小时不掉压。你人要在场,拍照留底!水管交叉处用过桥弯了吗?没用的话,以后地板起拱你都不知道咋回事。 问:防水没做好,到底有多惨? 答:惨不忍睹。我见过一家卫生间防水漏了,赔了楼下三万六——吊顶、壁纸全毁。全包公司防水一般只做两遍(横一遍竖一遍),但不能少于这个数。淋浴区防水高度至少1.8米,其他墙面0.3米。门槛石内侧要做止水墩!这个很容易漏掉。闭水试验必须满48小时,去楼下看顶面有没有渗水痕迹。提醒:让物业、楼下业主和你一起签字确认。别怕麻烦。还有地漏坡度,拿乒乓球滚一滚,看能不能迅速滚到地漏处,这招最土但最管用。
环保和验收,别等住进去才后悔

特别提醒:装修小白最容易踩的俩坑。第一,一味比低价。你拿着A公司的报价去压B公司,逼急了B会偷工减料给你做。全包不是买白菜,人工和材料成本摆在那儿。第二,啥都想要。设计阶段不停地“改一改”,每改一次都可能产生成本,到最后预算翻倍,工期拖半年。定好的方案就坚定执行,除非涉及结构安全,少折腾。
