一、预算和工期:先立规矩再动手
问:预算怎么做才不会超?答:说实话,预算这东西,十个人九个超,还有一个在硬撑。别信装修公司给的参考价。你先把总预算砍掉20%锁死,当救命钱。然后硬装、软装、电器分开列。拿100㎡房子举例,硬装抓到8-12万算正常,别听销售吹风。注意!报价单里那种“水电按实结算”、“墙面找平按实”的,必须让它们细化到米、平米,写死单价。不然增项吃到你哭。常见误区:只看总价不看明细。我见过太多后悔的,合同签了八万,最后十四万。 问:装修顺序全乱了怎么办?

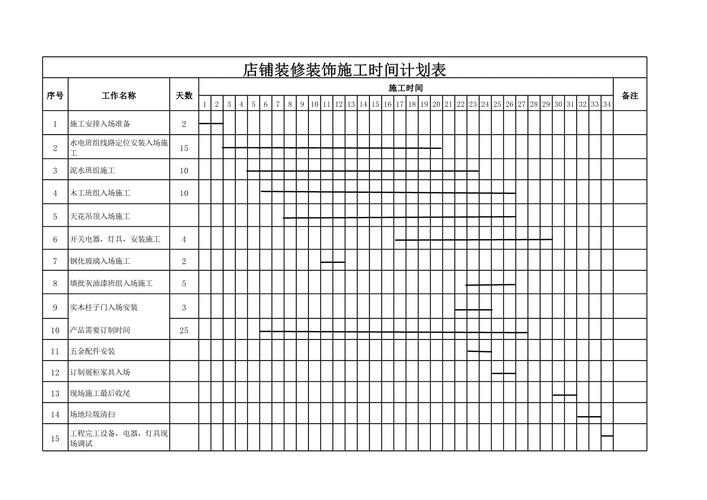

答:慌啥,又不是你一个人乱。但记住大原则:谁脏谁先进场。拆改→水电→瓦工→木工→油工→安装。哪个先哪个后搞错,等着返工吧。比如你先铺了地板再弄墙面,那你地板就废了。建议打印一张施工进度表贴墙上,跟队长一周一核对。工期一般60-90天,每超一天扣点钱,写进合同!没啥不好意思的,这是你的权利。

二、水电瓦木油:每个环节都是坑
问:水电改造怎么盯才不被坑?答:水电是隐蔽工程,坑最深。我就直说了:插座位置,你得自己模拟生活场景,别全听设计师。比如沙发旁没留充电口,你以后就抱着接线板吧。卫生间镜柜里留个插座,电动牙刷、剃须刀充电方便死。材料方面,水管用PPR知名品牌,电线用阻燃铜芯线。注意:强弱电交叉必须包锡纸,不然信号干扰。水管走顶还是走地?走顶贵但好维修,走地便宜但一旦漏水,楼下邻居找你打架。自己掂量。最后,拍照留底!每个墙角管线标尺存手机,以后打孔不碰线。 问:防水怎么做才能不祸害楼下?
答:卫生间防水,闭水试验做48小时!少一分钟都不行。我见过那种刷两遍就收工的,没过两年墙角发霉。基层先清理干净,墙地交界、管根用堵漏王做R角加强。涂料刷两到三遍,淋浴区刷到1.8米高,别省那点料。门槛石下面也得刷,很多人就忘这儿,水顺着砂浆层往外跑。阳台、厨房地漏处也别放过。做完蓄水,去楼下看天花,拿手电筒斜照,哪怕渗一个小点都得重做。这不是开玩笑的。

答:哎,贴砖师傅手艺差别巨大。你得上心。首先瓷砖泡水泡够,全瓷砖就用背胶,别图省事。水泥砂浆要饱满,不能只在四角抹点。用橡皮锤敲实。贴完用空鼓锤挨个敲,边角空鼓超过5%就撬了重来。我之前一个工地,整面墙的地砖上墙,没用挂件,半年掉了一片,吓死人。现在大砖上墙必须用干挂或铜丝点挂。还有,瓷砖留缝!不然热胀冷缩会起拱。美缝等基层干透再做。 问:墙面刷漆,怎么防开裂?
答:乳胶漆开裂,大半是腻子没干透就刷第二遍。很多工人赶工期,你催他他就糊弄。盯紧:刮腻子必须干透,别阴干,要开窗通风。新旧墙交接挂网,线槽贴的确良布或网格带。底漆不能省,面漆要等底漆干了再刷。如果是精装房那种工程漆,劝你铲掉重做。别心疼那几千块,一年后满屋裂纹你更心疼。颜色别选太深,磕碰了难补,强迫症要疯。 问:木工活,定制还是买成品?
答:除非你找得到手艺绝好的老木匠,否则柜子那些果断选定制或成品。现场打柜子,封边粗糙,甲醛挥发久,设计还土。现在品牌定制板材用爱格、克诺斯邦或者国产露水河,封边pur或者激光,严丝合缝。价格:投影面积1000-2000元/㎡算合理。注意:背板厚度别低于9mm,五金用进口的,这些加钱要在合同标清。衣柜里少做隔板,多留挂衣区,住进去才知道多香。
三、收尾与入住:别倒在最后一公里

答:没错!就是通风!其它什么光触媒、炭包都是辅助,心里安慰。高温高湿环境加速释放,所以夏天装完先关窗闷两天,再开窗吹两天,循环。工业风扇对着窗外吹,效果比净化器猛。至少放三个月,有小孩老人的放半年。所谓“环保材料”叠加起来照样超标,别信零甲醛的鬼话。入住前找个CMA机构测一下,花钱买踏实。绿萝?那点净化量可以忽略不计。 问:小户型怎么抠出更多空间?
答:小户型如打仗,寸土必争。收纳要做满墙,别弄乱七八糟的装饰柜。床买高脚的,底下能放箱子。阳台别只晾衣服,一侧打柜子收纳杂物。厨房装吊柜到顶,别留空隙藏灰。墙壁用浅色,镜子适当用,显大。还有,千万不要迷信榻榻米,南方回南天、北方地暖,你考虑过它底下发霉、变形吗?做之前想清楚你家湿度。 问:旧房翻新最该注意什么?
答:老房子最怕结构安全和原管路老化。拆墙前先看房产证原结构图,承重墙绝对不能动,哪怕只拆半墙也不行,罚款+邻里矛盾你担不起。电线铝芯换铜芯,线径照着新国标,入户至少6平方,厨房卫生间4平方,空调单独回路。铸铁排污管如果锈穿了,趁机换pvc,不然反味够受的。窗户换断桥铝双层中空,隔音保温一劳永逸。所有的拆旧,你提前问清包不包含清运费,这经常扯皮。 问:装修验收都有哪些实用小技巧?
答:验收别走马观花,带几样东西:空鼓锤敲瓷砖、水平仪测地面墙面、相位仪查电路、卷尺量尺寸。我重点说几个:开关插座一个一个试,燃气管不能包死,要留检修口。地漏倒水检查坡度,水流慢就找队长。木地板踩四角不响,踢脚线接缝严密。窗户关严,拿A4纸夹一下,拉不动说明密封好。最要紧的是,尾款多押一点,所有问题处理完再给!这是你的核武器。
特别提醒

1. 别迷信装修公司的“整装套餐”:很多套餐不含拆除、水电定位、垃圾清运,后面增项让你崩溃。签合同前问得越细越好,最好把材料型号、施工工艺写进补充协议。
2. 不要指望装修完零甲醛:所有板材、胶水、涂料都有释放,只是多少问题。唯一的出路是通风,加长空置时间。急着入住的,新风系统或空气净化器常开,但别当救命稻草。
