钱!先把这个搞明白
问:工装预算动不动就超,到底怎么回事?答:哈,太正常了!99%的新手都会掉这个坑。结论就是:你的预算永远不够,除非你一开始就留出20%的备用金。为什么?工装不像家装,它功能复杂——消防、空调、弱电,这些玩意动不动就加钱。而且,施工过程中,甲方脑子一热改方案,你图纸一变,扯皮算量,最后全是增项。建议?签死合同,用清单计价,漏项罚施工单位。注意!别信那些“全包价”,隐形费用能让你哭。 问:现在做一间200平的办公室,简装,到底要花多少钱?
答:哎,又是这种问题…… 没法一口价。不过我给你个范围:二三线城市,纯硬装(含地面、墙面、天花、强弱电、基本照明),不含家具软装,每平米800-1200元比较靠谱。注意!这个价格不含消防改造哦,消防一改,又得加个几万。我说的前提是——不改格局,不敲墙,材料用中档。如果你找的装修公司报600一平,嗯……你猜他们怎么赚钱?
材料!这些坑我一个个给你扒

答:看区域!大厅、走廊——耐磨瓷砖或者PVC卷材,别用木地板,高跟鞋一踩一个坑。办公区——安静就用地毯,但你知道地毯藏污纳垢,保洁贵死。我现在的建议?用锁扣式石塑地板,拆装方便,耐用,比木地板便宜一半!地毯你非要上,就选方块毯,哪坏了换哪块。 问:天花吊顶,矿棉板还是石膏板?
答:又是一个经典纠结。矿棉板,吸音好,检修方便,但是!容易变形、发黄,洒点水就完了。石膏板造型漂亮,可是贵,而且一旦漏水,整块报废,检修口还得单做。我的做法:公共办公区,老老实实矿棉板,暗龙骨,便宜;经理室,石膏板走一圈灯带,显档次。注意:不管选哪种,龙骨必须用国标,不然时间长了塌腰,吓死人。 问:墙面是刷漆还是贴壁纸?有没环保又便宜的法子?
答:乳胶漆!工装我就推乳胶漆,特别是那种耐洗刷的丝光漆。壁纸?工装用壁纸就是灾难,边角翘起、接缝发黑,过两年满墙地图。现在流行集成墙板,快装零甲醛,但一平米贵不少,其实并不划算。你实在要效果,局部做艺术漆。记住,环保不是商家吹的,要检测报告,看VOC含量!常见的误区:觉得水性漆就没毒……天真,辅料里的胶才是杀手。
施工!这些顺序搞错了等着加钱吧

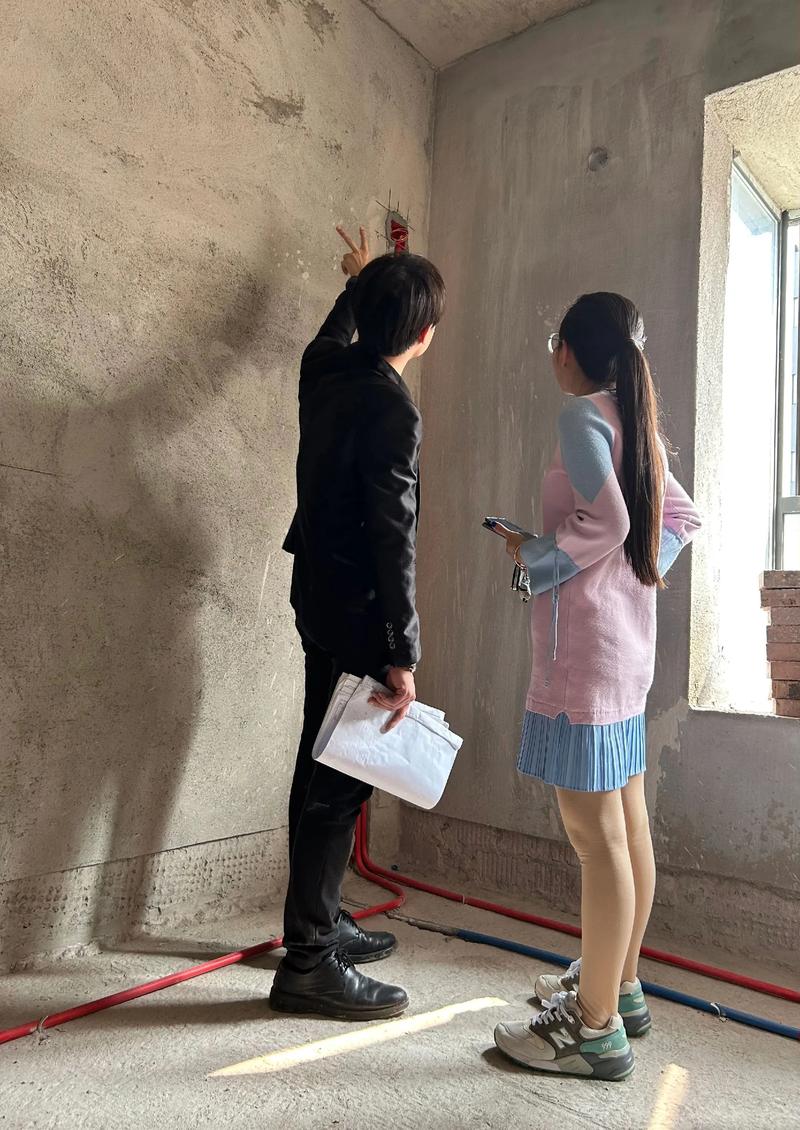

问:装修第一步干嘛?找家公司就开工?答:停!你先去把消防审批问清楚!工装最要命的就是消防,你不报建就施工,罚款、停工、拆了重来——我见过太多次了。流程:消防设计备案、进场做隔断、水电、空调、消防设施同步、然后才是天花地面墙面。别上来就砸墙,砸完发现消防管没改,哭吧。

答:差别大了!工装三相电必须接好,设备多,负荷算不对就跳闸。弱电更是重灾区——网线、电话、监控,一定要分槽走,包铁管防干扰。记住:强电走顶,弱电走地,交叉处用锡纸包。我建议,找个机电工程师出图,包工头瞎搞,以后网速差到你砸电脑。 问:地面找平,为什么容易开裂?
答:水泥砂浆比例不对,保养不够,或者基层没凿毛。标准做法:水泥砂浆1:3,厚度超过3公分要加钢丝网,做完洒水养护7天。注意!很多工人为了赶工期,一晚就干完,第二天上人,不开裂才怪!我发现一个小技巧:用自流平水泥,薄、平、不开裂,但贵那么一点,总体算下来其实划算,因为省了人工。 问:防水到底做几遍?闭水试验多久?
答:卫生间、茶水间,至少2遍!墙面刚性防水,地面柔性防水,墙角、管根再刷一道堵漏王。闭水试验?48小时!少一分钟都不行。去楼下看,哪怕有一个水印,返工!很多老板觉得漏水是小事,其实发霉、漏电、赔楼下装修费……够你受的。
你绝对想不到的致命细节
问:空调和新风,装修公司说包了,靠谱吗?答:别!空调和新风必须让专业商家做!装修公司也是转包出去,还抽一层。你直接找大金、格力的授权经销商,他们出图,跟装修配合。中央空调的铜管、保温棉都有讲究,差的保温棉几年就掉渣,空调漏水泡了吊顶,装修公司会赔你吗?做梦吧。 问:网络布线,六类线够不够?
答:如果你不想三年后重新拉线,直接上超六类或光纤!工位预留多几个口,别省那几块钱。我一律建议主线用光纤到楼层弱电间,再交换机分出去。而且要求每个位置做标识,不然网管来了想死。 问:消防喷淋头,能自己改动位置吗?
答:绝对不行!必须由有资质的消防公司来!私自改,压力一测,爆了,水漫金山,你还要吃官司。而且喷头间距有规范,离墙、离灯不能太近,设计师画图时就要考虑好。 问:验收时最容易忽视什么?
答:照度!办公桌面照度要300lx以上,用照度计测。你再回头看看合同,很多人写了也没人检。还有插座相位,用相位仪每个插了看,缺地线就整改。一些小的:门吸、闭门器、踢脚线收口……这些小东西往往装得稀烂。
