干了十几年工地,被问到最多的一句话就是:“师傅,这老房子改造,到底从哪儿下手啊?” 说实话,每次听到这问题,我都想递根烟过去——不是敷衍,是这事儿真不是三两句能说清的。今天干脆把那些业主们问烂了的、踩坑踩哭了的、还有我们私下常念叨的12个问题,一股脑儿倒出来。有些话可能不太中听,但能让你少花冤枉钱。
🔌 水电改造:隐形的骨头,最难啃
问:老房水电必须全改吗?局部换线行不行?

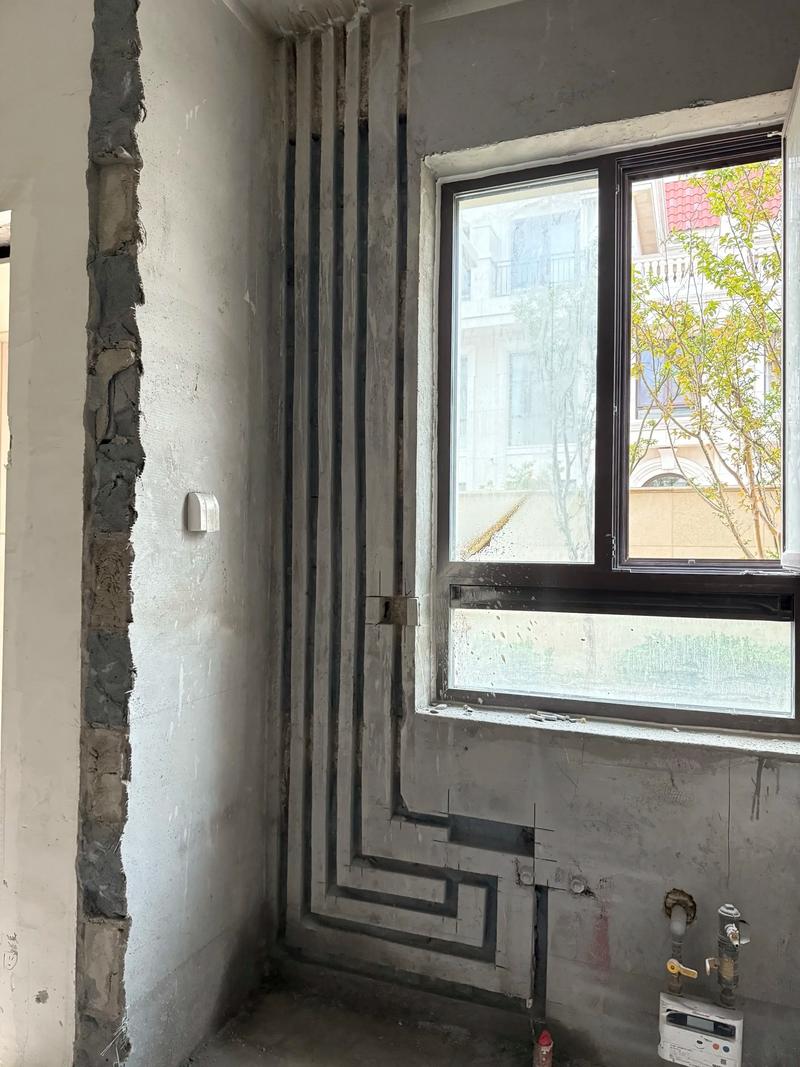

答:看房龄。2000年以前的老房子,尤其那种铝线、1.5平方小细线的,别犹豫,全改! 这钱不能省,跳闸事小,哪天电路发热起火你哭都来不及。2000年之后的,如果原线路是铜芯、2.5平方以上,可以局部改——但说实话,拆开一看十有八九还是得重来,因为后续增改插座、移位,线路接头一多反而更危险。全改总价:80平米老房,水电全改大概1.2万-2万,局部改能省30%,但隐患大。注意:水电走顶不走地是误区!厨卫走顶方便检修,客餐厅走地没问题,别被忽悠全屋走顶,多花几千块。

问:承重墙上开横槽,工人说没关系,能信吗?
答:能信个鬼!横向开槽,破坏墙体整体性,尤其超过50公分的,抗震性能打折扣。原则上,承重墙开横槽不得超过30公分;非承重墙也别任性,超过50公分就要警惕。真有管线要过,绕一下多走几米,安全第一。见过最离谱的,业主让师傅在梁上开洞走新风,吓得我直接喊停——那梁真要裂了,整栋楼都跟着倒霉。别信“就一小段”,结构的事,0和1的区别。
🛁 厨卫防水:别等楼下邻居来敲门

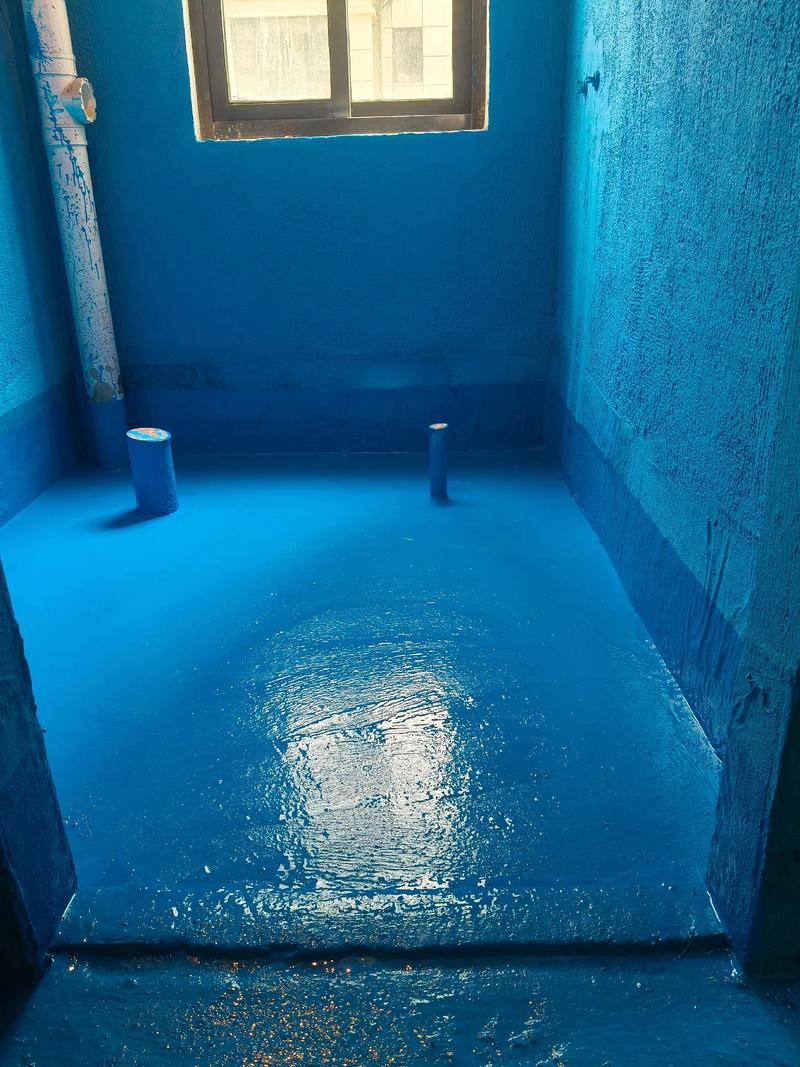

问:卫生间防水刷多高?满墙刷是不是坑钱?
答:淋浴区刷到1.8米,非淋浴区30公分就行——这算国标。但现实中,很多施工队偷懒只刷淋浴那面墙1.8米,隔壁卧室的墙脚就容易返潮起皮。建议:预算够的话,卫生间四面墙都刷到1.8米,不差那几百块涂料钱,换来十年安心。厨房、阳台刷30公分高就够了,除非洗衣机放阳台,那也得刷到1.2米。材料注意:别用JS-I型柔性,那是用在屋顶的;室内用JS-II型,刚性,贴砖不容易掉。
问:闭水试验做多久?工人急着贴砖怎么办?
答:48小时,雷打不动。 放水深度至少2公分,标记好水位线,隔天去楼下看天花。很多师傅图快,放水24小时就说没事,结果地漏管根那个地方缓慢渗漏,过俩月壁纸起鼓才暴露。你要是没时间盯着,装个小米的水浸传感器,几十块钱,水一漏手机上报警,比盯着省心。还有,闭水过了别马上贴砖,先做保护层,免得踩坏防水膜。

🏡 墙面地面:面子功夫,里子更重要
问:旧墙皮要不要铲到红砖?铲了再抹灰好贵啊。
答:这事儿得视死如归地判断:起皮、空鼓、掉粉,铲! 尤其是老房子那种大白腻子,指甲一刮就掉,不铲直接刷漆,半年后漆膜整片撕下来。局部空鼓可补,但空鼓面积超过30%,全铲重做水泥砂浆找平,虽然一平米多花40多块,但根治。要是老房是沙灰墙,那更得铲到底,否则腻子挂不住。有个省钱窍门:耐水腻子直接薄批一层,再打磨刷漆,施工费能省不少,但前提是原墙石膏层还坚实。
问:地面改造,木地板能直接铺在旧地砖上吗?
答:能,但未必是好事。首先,层高会吃掉2-3公分,本来老房子层高就矮,铺完更压抑。第二,旧地砖要检查空鼓,有空鼓就得敲掉重找平,否则木地板铺上去嘎吱响。如果原瓷砖平整度高且无空鼓,直接铺强化地板没问题,但实木复合还是建议打龙骨或自流平。还有个坑:旧地砖下面的水管没法检修,万一渗漏,要撬开新地板,损失惨重。老房子改造,地面重新做水电后,一次性回填找平再铺,虽然工期多3-5天,但长远看踏实。
♻️ 环保与工期:焦虑都在这块儿
问:怎么快速除甲醛?炭包、绿植有用吗?
答:炭包吸附极有限,绿植更是心理安慰。最有效就俩办法:一是通风,二是闷放法。夏天室温高,关闭门窗闷两天,让甲醛尽量挥发,然后开窗强通风几小时,反复操作。冬天用暖气或工业暖风机升温,效果翻倍。新风系统能辅助,但别指望它当主力。入住前找CMA资质机构检测,自己买的几百块的手持检测仪,数值忽高忽低,纯属添堵。预算够的话,全屋水性漆、无醛板材是根本。
问:工期说好60天,三个月还收不了尾,咋盯?
答:工期延误的罪魁祸首:定制产品没提前下单! 窗户、门、橱柜、衣柜,这些都要生产周期,一等就是20-30天。所以开工前就得全部量尺下单,等水电做完再订,不拖才怪。建议:开工前把所有定制类确定好,施工中催着复尺,工长天天报进度,你一周至少去两次,发现问题立刻沟通。别信“下周肯定好”,白纸黑字写进合同里,延误一天赔多少钱。
💰 预算与拆改:最怕意想不到
问:旧房改造预算怎么控?增项是无底洞吗?
答:老房改造,总价通常是新房装修的1.3-1.5倍,因为多出拆除、修补、垃圾清运等。但增项可以控制:签合同时,把能想到的全都列进去,比如“拆到红砖”“水泥砂浆找平”“强弱电箱移位”等,让报价一步到位,别信口头承诺。常见漏项:木地板下面的找平层敲掉按平米加钱,旧墙面空鼓修补按点加钱,这些开始不说,后期加到你肉疼。所以谈报价时,就一句话:“除了家具家电,其他全包死,还有没有没算的?” 逼他列明白。
问:拆改时,哪些墙绝对不能动?
答:剪力墙、配重墙、承重梁柱,一根手指头都别动。 厚度超过24公分的砖墙大概率承重;浇筑的混凝土墙,连开洞都要结构工程师计算。老房子阳台边的矮墙叫配重墙,压着阳台板,拆了阳台有倾覆危险。真要拆改,去物业调蓝图,红色填充的就是不能动的。别听工人说“我拆过好多家都没事”,那是幸存者偏差,摊上一次你就完了。

问:门窗要不要换?开发商原配的丑但能用。
答:丑不是换的理由,密封性和保温性才是。老房单层玻璃、推拉窗,冬天灌风,空调费电,那还不如早换断桥铝+中空玻璃,一平米800-1200,虽然贵,但十年省下的电费就回本了。如果窗户是塑钢的,胶条老化发硬,也得换。有个细节:换窗要在拆改后就量尺,因为生产周期长,贴完砖再换怕耽误工期,而且窗框安装后要打发泡胶密封,顺序别搞错。

⚡ 特别提醒:小白最易掉的两大坑
坑1:水电动工前,插座点位“差不多”主义—— 你千万别!一定拿着粉笔在墙上画好家具位置,模拟生活动线,比如床头插座要离地70公分(避开床头柜),沙发旁留充电口,鞋柜底下留烘鞋器插座。改完再想加,开槽补漆,麻烦死。
坑2:为了省小钱,找熟人游击队—— 没有设计,没有保修,后期出问题你连人都找不着。朋友介绍的也未必靠谱,合同、分阶段付款、验收标准一个不能少。贪便宜用差的辅材,水泥标号不够墙裂了,防水用便宜的漏了,返工的钱比省的翻倍。
好了,这些只是冰山一角。装修改造,就是一场修行,每次都让你更懂生活,或者说,更懂钱是怎么没的。不过,当看到梦想中的家一点点成型,那种成就感,嘿,值了。
