签合同前,先搞清楚这几件事
问:整装到底包含啥?和全包有啥不一样?答:整装就是硬装+软装+家电,真正拎包入住。全包一般只管硬装。但!市面上有些公司说整装,其实只是升级版全包,把窗帘灯具算上,家电还得自己买。合同里看清楚——必须明确列出每一件家电的品牌型号,别被忽悠。 问:整装套餐报价看起来很美好,后期会加钱吗?

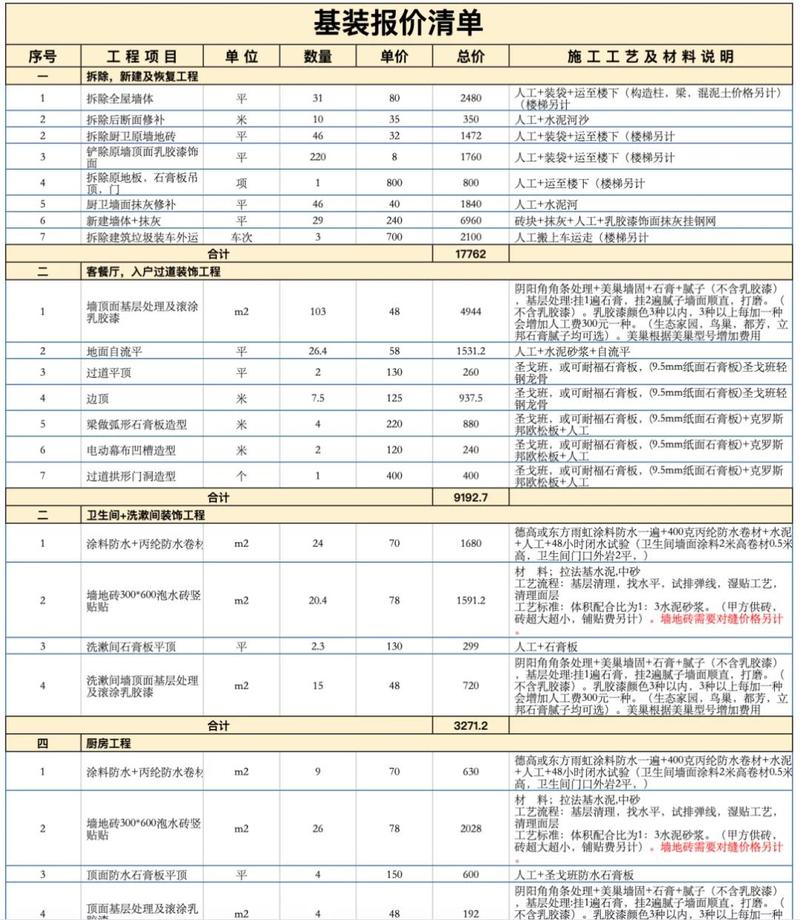

答:会。而且加到你崩溃。套餐价就像方便面的包装图片——看着丰盛,实际上一包料包一包脱水蔬菜。常见增项:水电点位不够、瓷砖铺贴超出标准区域、吊顶造型复杂…注意啊,签合同前让设计师把可能增项都预估出来,写进合同,约定增项总价不超过合同总价的5%。不然,等着预算翻倍吧。

施工挖坑重灾区
问:整装工期一般多长?怎么保证不延期?答:80平米左右的两居室,正常工期60-90天。但——见过太多业主被拖到半年的。关键节点要卡死:拆除3天,水电改造5-7天,瓦工10-15天,木工5-7天,油工10天左右,安装5-7天。合同里写明每个阶段的截止日期,延期一天扣总款项的0.2%。不过说实话,也别太苛刻,遇到高考、中考禁止噪音施工的日子,该通融还得通融。 问:水电改造是增项的源头,怎么破?
答:断点改造还是全改?整装套餐里往往是断点改,意思就在原来插座基础上增加几个,结果发现厨房、卫生间根本不够用,然后就开始加钱。我的建议——哪怕是整装,水电也最好全改!特别是老房子。点位自己模拟一遍生活习惯,沙发两边留插座、马桶边留智能马桶盖电源、厨房台面上至少留5个…别等住进去才后悔。价格参考:2.5平方线,包工包料每米30-40元合理。 问:卫生间防水到底做多高?

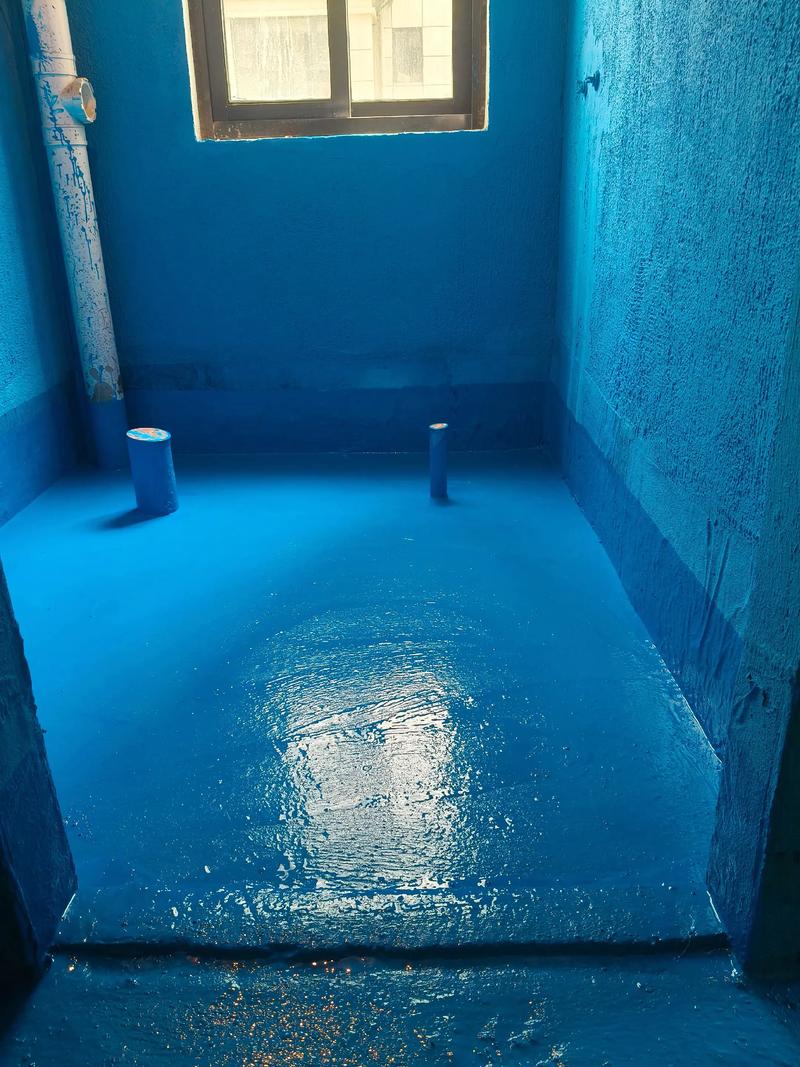

答:淋浴区1.8米,其它墙面30厘米就够了?错!标准是这么写,但最好全墙都刷到顶,差不了几个钱。门槛石下面要做挡水坎,刷防水要向上翻卷20厘米。记着做24小时闭水试验,去楼下看,一丁点渗漏都不行。

环保与验收,别被报告骗了

答:别信样板间的测报告。材料进场时,一定要核对品牌、型号,扫描包装上的防伪码。最关键是——完工后,自己找有CMA资质的检测机构测空气,而不是装修公司带来的。甲醛浓度要低于0.08mg/m³才算合格。如果超标,坚决不签字不入住,让公司治理到合格为止。 问:柜子味道大,就是甲醛超标吗?
答:不一定。可能是TVOC或者木材本身的味道。但通风是关键!柜门全打开,工业风扇对着吹。很多人迷信绿萝、炭包,说实话效果微乎其微。新风系统、空气净化器更靠谱。记住,甲醛释放周期长达3-15年,入住后也要经常通风。 问:怎么验收?小白能看懂啥?
答:带个响鼓锤,敲墙砖地砖,空鼓率超过5%就不行。一把水平尺,量柜子、门窗的垂直度。一盆水,倒进各个地漏,看流水速度。插座相位仪,检查零火线有没有接反。这些小工具几十块钱,能发现大问题。 问:工期延误、质量不行,怎么维权?
答:别吵架,没用。保存好所有聊天记录、图纸、合同、付款凭证。遇到问题先找项目经理,不行找公司高层,再不行315、行业协会、媒体曝光一条龙。但说实话,最好在前期选公司时擦亮眼,看看他们的工地是否整洁,工人是否专业。口碑差的,低价吸引的,趁早绕道。 特别提醒:
1. 别在展会、酒店会场被营销气氛冲昏头脑,当场交大额定金。回家冷静三天,仔细对比合同条款。
2. 不要相信“一口价零增项”这种鬼话。所有承诺落到纸面上,写清楚品牌、型号、数量、工艺标准。模糊的地方,都是未来的坑。
