💧 防水材料,别被忽悠

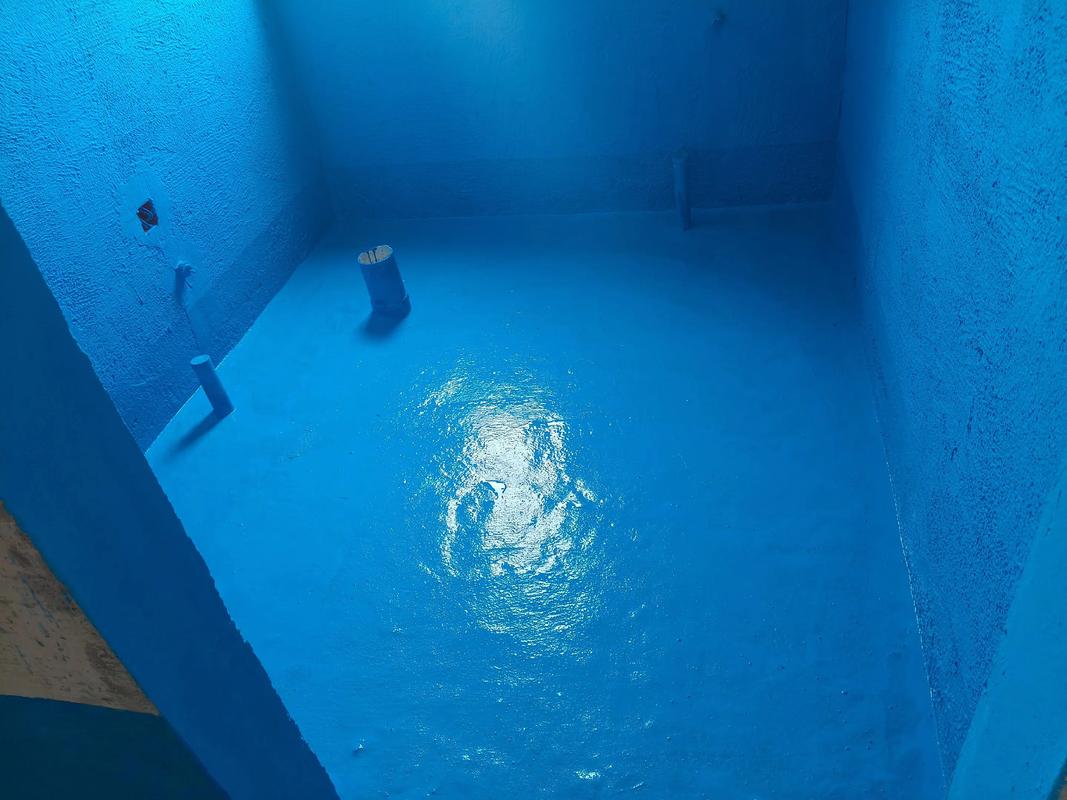

❓ 问:开发商已经做过防水了,装修时还要重新做吗?🔨 答:必须重做!开发商的防水,说实话,就是走个过场,用的材料多半是工程款,耐久性差。你敲敲墙,改改水电,原来的防水层早破坏了。别抱侥幸心理,也别信物业说“闭水试验做过没问题”——等住进去两年,楼下邻居天花发霉,你就等着赔钱吧。建议全部铲掉,重新刷,从根源上杜绝隐患。 ❓ 问:防水涂料到底该选JS、聚氨酯还是丙烯酸?
🔨 答:家用卫生间,首选JS聚合物水泥基防水涂料,或者高弹丙烯酸。聚氨酯?油性的?奉劝你别碰——味道大,不环保,对基层要求还高,将来贴砖容易空鼓。JS和丙烯酸都是水性,环保,与水泥砂浆粘结性好,施工也简单。品牌?其实市面上东方雨虹、德高、西卡都行,关键买正品。别图便宜买杂牌,一桶能差几十块钱,出了事就不是几十块的事了。JS分刚性和柔性,墙面用刚性,地面用柔性,这是黄金组合。

🔧 施工里的魔鬼细节
❓ 问:防水层到底刷多高才保险?🔨 答:淋浴区至少刷到1.8米,最好到顶!其他墙面至少30厘米,但如果有浴缸,浴缸背后墙也要刷到1.8米。别信工长说的“刷一米就够了”,水汽渗透压根不管你一米不一米。我见过最惨的:淋浴隔壁卧室墙面发霉,柜子全烂,就是因为防水只刷了1.2米。记住,多刷那一平方涂料,成本不到20块钱,但省的麻烦大了。 ❓ 问:防水施工前,基层要做什么处理?
🔨 答:基层必须干净、坚实、无浮灰、无油污!而且要湿润,但不能有明水。很多师傅直接干刷,那防水层等于白做。墙面如果有孔洞、裂缝,先用堵漏王封堵;阴阳角、管根抹成圆弧形倒角。这些预处理,不做?嘿,等着漏水吧。我曾遇到一个工地,防水刷了三遍还漏,就是因为基层有小孔没堵,水顺着孔就窜到楼下去了。打磨清理,扫帚扫干净,再用湿抹布擦一道——这功夫省不得。 ❓ 问:地漏、马桶根部怎么加强防水?
🔨 答:这些节点是漏水的重灾区。标准做法:先做一圈堵漏王封堵,然后贴无纺布或者玻璃丝网格布做加强层,再刷防水涂料,形成一个‘一布三涂’的柔性加强区。你如果看到师傅随便涂两下就完事,立马叫他返工。这些地方结构不稳定,会热胀冷缩,不加布,涂料过段时间就开裂。我建议你自己买一卷丙纶布,几十块钱,盯着师傅嵌进去。 ❓ 问:卫生间门口墙面返潮、掉皮,是防水没做好吗?

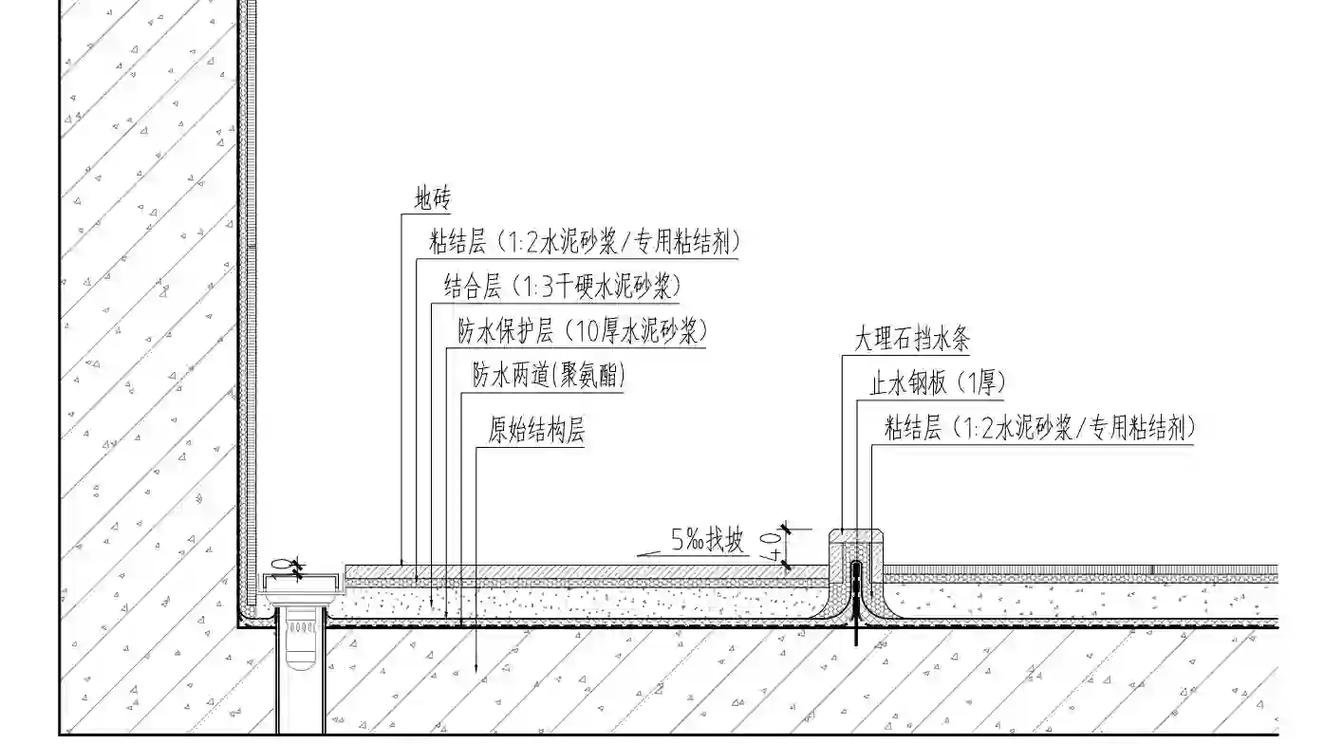

🔨 答:八成是门口防水没处理到位。门槛石一定要铺贴前做止水墩,刷上防水,而且防水要向门两侧外翻至少30厘米。很多装修队只在门内侧刷,水汽顺着砂浆层就跑到门外去了,然后两边墙面遭殃。还有一个常见失误:门套直接落在过门石上,没做防水防潮处理,水从门套底入侵。正确做法是门套离地2毫米打胶,或者用石材门套脚。

🌊 闭水试验,一翻两瞪眼
❓ 问:闭水试验怎么做才算合格?🔨 答:防水层干透后,堵住所有地漏,门口筑个10厘米高的挡水坝,然后放水,水位不低于2厘米。蓄水24小时,甚至48小时更保险。提前联系楼下邻居,好好说话,开人家吊顶看看,手电筒照有没有渗水阴湿。最重要一步:水面要标记原始水位,检查时看有没有明显下降。我遇到过一个狡猾的工头,放了水后偷偷往里面加水,还以为看不出来。所以你自己一定要做个标记。还有,闭水试验做完,水放掉,保护层干了再贴砖。 ❓ 问:闭水试验没问题,是不是就万事大吉了?
🔨 答:太天真了!闭水只检验地面和部分墙面,但淋浴时水是流动的,冲击力、排水管接口都可能出问题。所以,在贴完砖、装好洁具之后,还得再做个‘淋水试验’——拿着花洒对着各个缝隙冲五分钟,特别是淋浴区墙面、管根,然后看楼下。这个很多公司不做,但真正负责任的会做。记住,防水是系统工程,不是刷完涂料那么简单。
⚠️ 特别提醒:小白千万别踩这些坑
特别提醒1:预算上,防水千万别省!🔨 答:卫生间防水整体花费,按一个5平米卫生间算,材料加人工大概1000-1500块,占整个装修预算的零头都不到。很多人愿意花几万买洁具,却在防水上百般抠唆。一旦漏水,拆砖重做,花费起码上万,还要赔偿楼下。这笔账,自己算。建议找专业防水公司或靠谱工长,别交给游击队。 特别提醒2:合同里一定要写明防水质保!
🔨 答:装修合同中务必注明防水工程保修期,国家标准是5年,但你可以争取更久。而且要写明‘如因防水施工问题导致渗漏,施工方需无偿维修并承担楼下损失’。口头承诺都是空气,白纸黑字才是保障。我手上处理过纠纷,因为没有书面质保,最后业主自认倒霉。记住这点,少踩80%的坑。
