预算与模式选择
问:预算到底怎么做才不超支?
答:先给个实话——不超支的装修几乎不存在,但能控制在10%以内就算高手。别信那些“8万装100平”的鬼话,那都是营销号忽悠。
做预算,第一步不是列项目,是去建材市场逛三趟。别笑,真的。你不去摸瓷砖、问价格,永远不知道钱花在哪儿。然后,把总预算拆成四块:硬装、主材、家具家电、软装。硬装比例卡死在35%以内,主材25%,剩下留给家具家电和备用金。备用金!必须留15%-20%,否则一旦施工中多打几个孔都要加钱,你心态得崩。

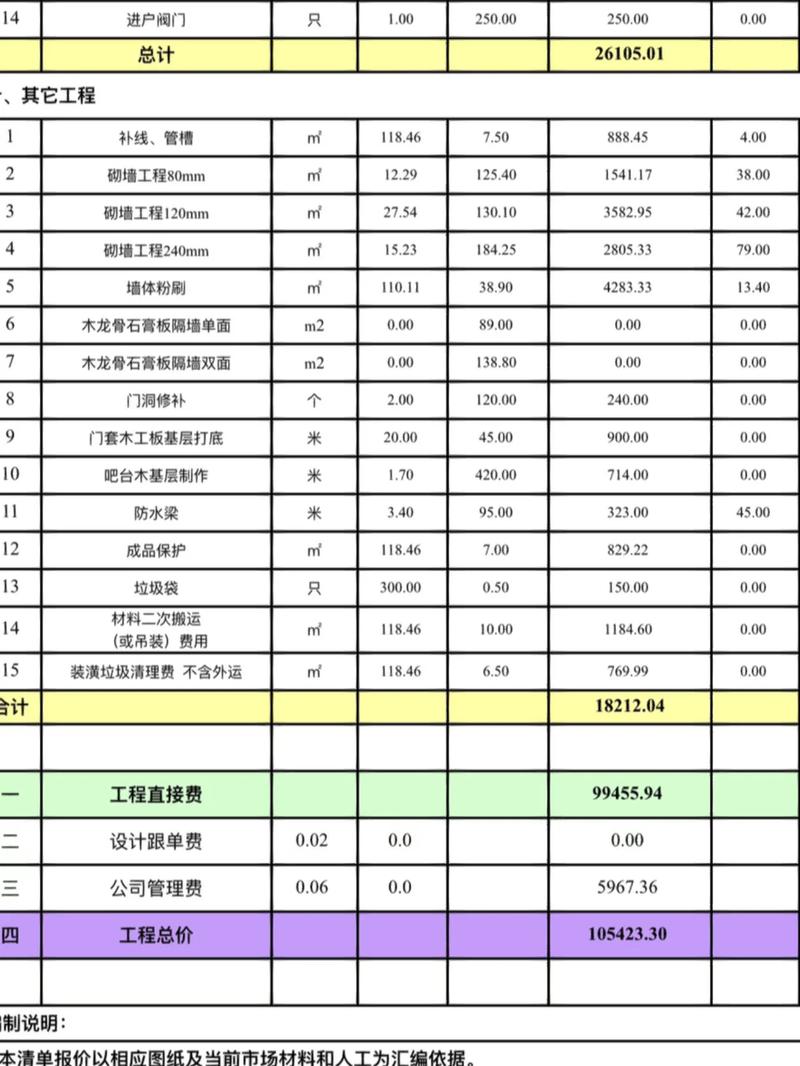

装修预算明细表格模板 分项占比
问:半包、全包、清包,到底哪个坑少?
答:这事儿没有标准答案,得看你是哪种人。清包——自己买所有材料,连一颗钉子都得你跑,适合时间多、爱折腾、还能和小贩斗智斗勇的狠人。全包——拎包入住,省心,但品牌款型偷换、增项暗坑多到防不胜防。我个人倾向半包,辅材施工队包,主材自己选,主动权在握。
不过话说回来,半包猫腻也不少。签合同记得写清楚:腻子什么品牌?防水刷几遍?电线什么规格?不写就等于给他留后路。常见误区:以为大公司全包就万事大吉,结果设计费、管理费加起来比材料还贵。
隐蔽工程避坑
问:水电改造怎么防被宰?
答:水电是利润大头,很多装修公司靠这活着。先说原则:能断点改造就别全改。新房抽线换线即可,老房子才需要从头来。
计价方式上,按米算比按点位算更容易超预算,因为最后实测实量,你能盯着他别绕线吗?建议谈一口价,或者限定最高计价米数。验收时带个记号笔,在墙面标出管线走向,拍照留底——将来打孔不打到管子你就回来谢我。

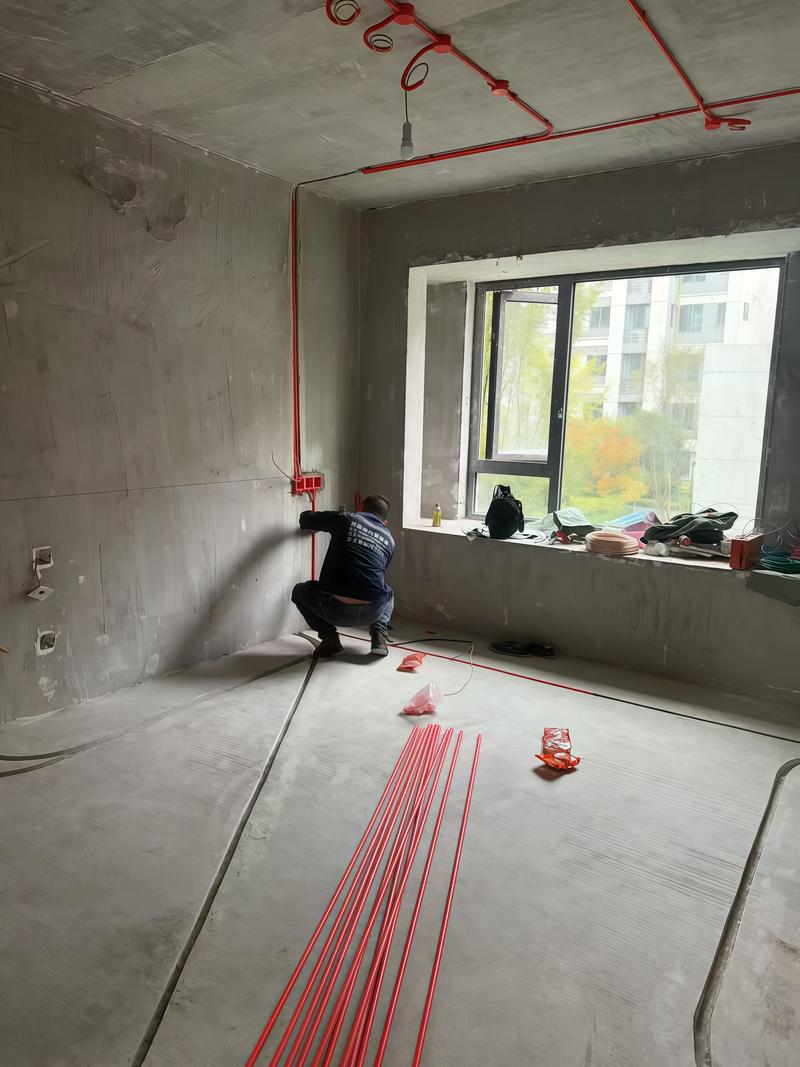

水电改造开槽布线现场施工照片
问:防水怎么做才不出问题?
答:卫生间防水,很多人只关注地面,但返潮发霉往往是因为墙面没刷到位。淋浴区刷到1.8米高,非淋浴区至少30公分。别心疼那点防水涂料,多刷一遍是一遍,闭水试验做足48小时,去楼下邻居家看过再贴砖。
注意:门槛石下面也要刷防水,不然水顺着砂浆层渗出去,地板鼓包了你都不知道哪儿来的水。常见误区:以为防水越厚越好,其实太厚了容易开裂,十字交叉涂刷,薄涂多遍才是正道。
主材选购与施工细节
问:瓷砖选得眼花,怎么挑?铺完怎么验收?
答:甭管推销员吹得多天花乱坠,你就带个空鼓锤。敲一敲,声音清脆瓷实就是好砖,噗噗的要么没贴好要么砖本身不行。
全瓷和半全瓷,吸水率不一样。地砖上墙必须用全瓷砖,搭配背胶和瓷砖胶,别用水泥砂浆,半年就掉。验收时拿个直角尺,角落一放,缝隙超过2mm就是歪的;再摸十字对角,不平整立马返工。5米内允许1mm误差,多了不行。
问:柜子定制还是木工打?
答:板材环保是底线!不管什么风格,ENF级先定死。颗粒板、多层板、生态板,各有利弊。衣柜用颗粒板够用,但厨卫潮湿区域还是多层板防潮好点。
细节最容易翻车:一门到顶不加拉直器?等着变形吧。见光板加了没?背板厚度写了没?标配5mm升级到9mm甚至18mm,一扇门差价几百块。合同注明五金品牌,DTC、悍高能用,别让杂牌铰链毁了几万的柜子。
工期管理与环保
问:工期总是拖,怎么破?
答:最有效的就两个字:罚钱。合同里把工期延误罚款写死:每延一天,按总款千分之一扣。别口头承诺。
当然,你也别老改主意。拆了砌、砌了拆,工人不拖你工期都对不起你。前期选样果断些,大件提前下单——窗户、门、定制柜生产周期长,等它们安装完了别的才能进场,不然就是干等。
问:除甲醛,闷放还是全天通风?
答:直接给结论:连续通风最有效,别整什么闷两天放一天,那是心理安慰。甲醛挥发点在19度以上,夏天关窗闷,是想让浓度饱和然后释放更快?实则一开窗瞬间置换,浓度骤降。
工业风扇、新风系统、空气净化器滤芯勤换,比几十盆绿萝靠谱一万倍。入住前务必密闭12小时再测,别开窗测假达标。特别提醒:甲醛释放长达3-15年,环保材料只是单件达标,堆多了照样超标,装修越简约越好。
—
特别提醒
① 装修小白最常犯的错:信了“免费设计”。天底下没有免费的午餐,要么图设计费后面从材料返点里吃回来,要么图纸就是套模板。设计费该花就花,买的是实用和少走弯路。
② 效果图很美,落地一地鸡毛。记住:一切以施工图为标准。灯光、插座定位尺寸,效果图里看不出来,你不研究,电工就按经验来,床头开关隔着八丈远,冬天你都不想下床关灯。
