为什么要备案?不备行不行?
问:装修之前,物业备案是强制要求的吗?不备案会怎样?
答:是强制的,而且不备案后果很严重。你以为悄悄干就没事?错!物业巡查发现,轻则停工罚款,重则断水断电,甚至影响房产证的办理。你看,我们这行遇到太多业主被搞得焦头烂额。注意,备案不是物业故意为难你,是为了确保装修安全,比如有没有拆承重墙、改燃气管道,这些出了问题可是要出人命的。所以建议开工前一定先去物业报备,别偷懒。
问:备案需要准备哪些材料?麻烦吗?
答:说实话,材料不复杂,但各地要求不同。通常有:装修方案(包括拆改图、水电图)、施工方资质、业主身份证、房产证。有些小区还要求押金——一般2000-5000元。注意,如果是二手房,上一家可能改动过结构,你最好提前拍照留底,避免纠纷。带上这些,到物业填个表,半天搞定。但麻烦的是有些物业非要指定施工队,这是违规的,可以据理力争。

流程与时间节点

问:备案的流程是怎样的?要多久?
答:流程很简单:提交材料 → 物业审核(3-5个工作日) → 签订装修管理协议 → 交押金 → 发施工许可证。重点来了:审核可能卡住,因为你的方案动了承重墙或者改变了外立面,这时候需要修改方案或找有资质的设计院出加固方案。所以提前跟设计师沟通好,避免反复。有的高层对玻璃颜色都有要求,别问为什么,问就是统一美观。
问:备案后可以随时开工吗?有没有时间限制?
答:拿到施工许可证才能开工,而且必须张贴在门口。施工时间有严格规定,一般是工作日8:00-12:00,14:00-18:00,周末只能静音施工或停工。违反时间?邻居投诉你,物业立刻上门。我见过最夸张的被罚了3000块,还停工一周。所以,开工前跟工长交代清楚,别让工人大清早开电钻。
问:装修押金怎么退?总会找理由克扣吧?
答:这就是个深坑!物业常见的克扣理由:建筑垃圾未及时清运、破坏公共设施、噪音扰民投诉。所以在装修过程中,你一定要盯着:垃圾要装袋堆放到指定点,楼道保护要到位,别划伤电梯。施工完毕,申请验收,确认无损坏后,一般1-3个月退回押金。建议在验收时全程录像,防止扯皮。
特殊事项与避坑指南
问:如果涉及拆改墙体,备案时需要特别注意什么?
答:绝对不能拆承重墙!这是底线。即使不是承重墙,比如填充墙,拆改也要在方案中明确标注,并提供结构安全说明。有些老房子,砖混结构,看似非承重墙其实承担重量。误区:很多人以为敲掉一点没事,但万一楼下开裂、投诉,物业会要求你恢复并罚款,费用可能好几万。建议找专业有资质公司做结构评估,别省这个钱。

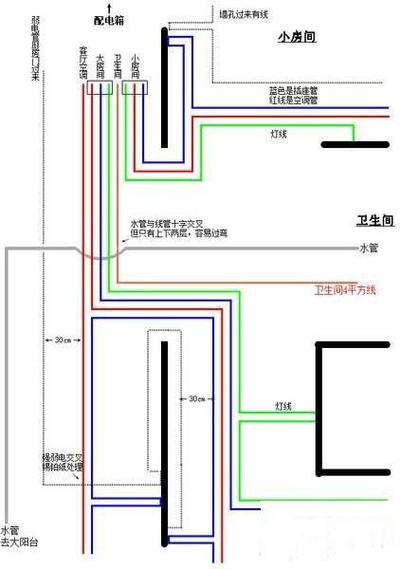

问:水电改造在备案中需要提供详细图纸吗?
答:必须提供!而且竣工后要物业存档。水电是隐蔽工程,一旦出问题,没有图纸就像瞎子。现在物业对水管加压测试、电路负载都有要求。记住,卫生间电线要用4平方线,防水要做闭水试验48小时,并通知物业验收。验收合格才能进行下一道工序——这些都是血的教训总结的。

问:物业会检查噪音和建渣清运,怎么避免罚款?
答:噪音控制:除了按时间施工,还要用静音工具,比如切割瓷砖时在室内进行,关门关窗。建渣清运:要么自己找车拉到指定消纳场,要么花钱让物业处理(通常一车800-1500元)。绝对不要混入生活垃圾,也别堆在消防通道。有时候工人图方便,随手扔,被监控拍到,罚款你出,亏死。
问:老房翻新,备案有什么额外要求?
答:老房翻新麻烦多。首先,原结构图纸可能缺失,需要现场勘测。其次,公共设施(上下水管道、燃气管线)老化,改造时要提前跟物业沟通,是否允许改动,有的需要整栋楼协调。还有,老小区的装修押金低,但物业可能以各种理由不退还,最好事先问清楚验收标准,写在协议里。
问:装修完验收时,物业主要看哪些点?
答:物业关注公共区域和结构安全:是否破坏了承重结构、外立面是否改变、防水层是否破坏(特别是卫生间和阳台)、燃气管道是否私自改动、消防设施是否遮挡。验收时,叫上物业工程师,一项项过,发现问题及时整改,免得押金没了。我们经常遇到因为一个挂钩打在外墙,押金被扣,你说冤不冤?
特别提醒

1. 千万别相信装修公司的“我们全包,你不用管备案”这种话!备案主体是业主,出了问题你全责。你必须亲自去物业了解要求,材料和方案也要过目。
2. 押金问题:交押金时,务必索要票据,写明退还条件及时间。有些物业公司更换频繁,票据就是你维权的唯一凭证。
