问:装修前到底要准备多少钱?怎么分配才不超支?
答:记住一个死理儿:总预算的20%必须留着当备用金,打死也别动。身边太多朋友装到一半没钱了,最后草草收场。硬装、软装、电器,大致按4:3:3分。但这不是绝对的,比如你二手房重装,拆旧和改格局就是个大头。

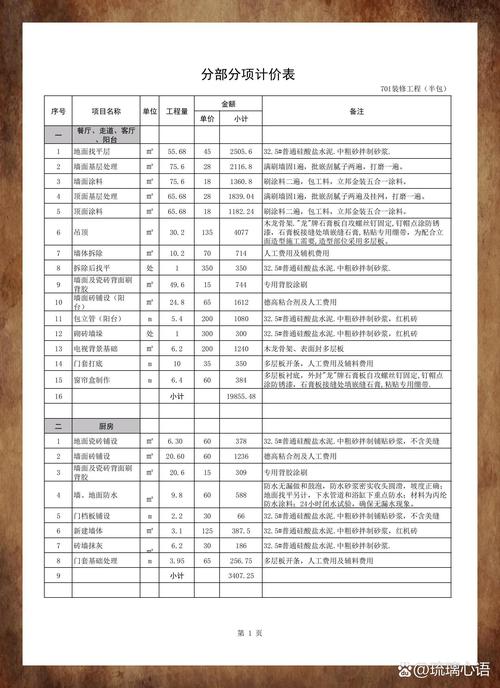

注意:很多人栽在“看不见的隐形消费”上——垃圾清运费、楼道保护费、打孔费……签合同前一项项问清楚,写到补充协议里!建议找工长要一份详细的报价单,别光看总价,要逐项核对面积和工艺。

问:水电改造怎么不被坑?
答:能不全改就别全改。新房局部断点改造就够,老房子才需要抽线换线。横平竖直是好看,但费钱!点对点走线能省三分之一。
常见误区:有人非要把开发商原有的线全换掉,其实现在的电线大多符合国标,没必要。但厨房、卫生间、空调必须用4平方线,单独回路。冰箱单独走一路,出门旅游断电时就知道多香了。
验收时拿卷尺量,强弱电交叉处务必包锡纸。完工后拍照留底,最好录视频,以后墙上打孔能救命。

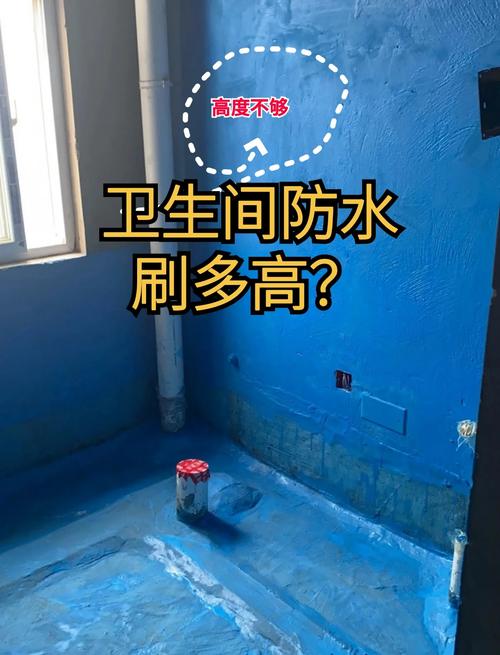

问:卫生间防水到底刷多高?

答:淋浴区刷1米8,干区30厘米,这是标准。但我强烈建议——卫生间四面墙全刷到1米8! 隔壁卧室柜子发霉你就知道多崩溃了。
注意:防水刷完一定做闭水试验,48小时,约楼下邻居一起看。别嫌麻烦!如果漏水,砸砖重做费的钱够你哭。门槛石下面也要刷堵漏王,水会顺着瓷砖下渗到门外,地板起鼓就是这么来的。
问:瓷砖怎么选?亮光还是哑光?

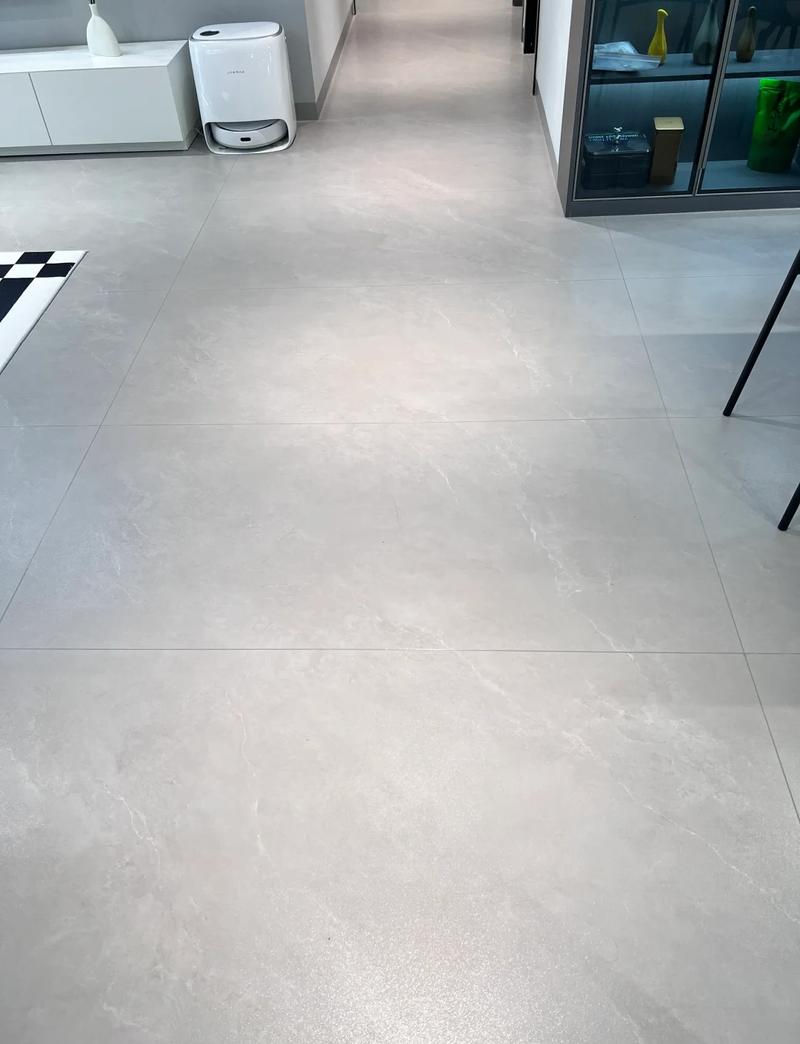

答:听我的,无脑选柔光或哑光!亮光砖简直是灾难,尤其有娃家庭,地上脚印水渍看得一清二楚,而且灯光反射刺眼。柔光砖好打理,质感还高级。
注意:买砖多买几块备用,不同批次的砖有色差!跟商家说好,多了能退,少了能马上补同批次。

问:全屋定制怎么谈价?
答:别问多少钱一平米,先问清楚报价包含什么!五金、拉直器、抽屉、玻璃门……很多都是增项。我当初就吃过亏,报价799一平,最后算完快1200。
建议:图纸确认时就让他把所有增项标出来,别怕撕破脸。背板厚度、封边工艺,小字看清。抽屉至少配够,不然一堆东西堆层板上,乱死。
问:乳胶漆、壁纸、硅藻泥,选哪个?
答:这有啥纠结的?乳胶漆!便宜、环保、好修复。壁纸三五年翘边,硅藻泥藏灰难擦,还贵。论性价比和后期维护,乳胶漆吊打其他。
注意:乳胶漆别追求“零甲醛”,那是噱头。只要买大品牌的正品,通风一个月基本没问题。彩色漆留点备用漆,磕碰了好补,不然只能整面墙重刷。
问:木地板该怎么挑?
答:实木娇气,强化耐造,多层实木复合是目前最均衡的选择。有地暖就用专门的地暖地板。安装时一定盯着,防潮膜铺平整,伸缩缝留足。
常见误区:很多人纠结E0级还是E1级,其实国标只有一个E1级,E0是企业标准。通风比什么等级都管用。还有,别信免胶锁扣,压条收口没商量。
问:装修工期一般多久?怎么催工?
答:正常来说,90平米左右60-70个工作日。但几乎没有不延期的。
注意:合同里写明延误赔偿,每天多少钱。每个节点去现场,别只靠微信群。周末和节假日不算工期,但你可以和工长私下商量,塞包烟有时真能快不少。
特别提醒:交定金容易退定金难,任何口头承诺都写进合同,不然翻脸不认。

问:旧房翻新有什么特别要注意的?

答:墙皮铲到底,老房子刷过墙纸基膜的墙,不铲干净直接上新漆,等着起皮吧。下水管改造风险大,最好别动马桶位置,非改不可就用墙排,但容易堵,自己掂量。
建议:做个全屋打压试验,看看暗管有无渗漏。老房电路负荷不够,入户线至少换6平方以上,不然夏天开空调跳闸跳到疯。
问:小户型怎么显大?
答:拆掉能拆的非承重墙,空间立马通透。用玻璃隔断,或者矮柜做分区。颜色浅、家具腿细、窗帘顶天立地,视觉上至少多出5平米。
注意:小户型多做收纳,但别做满墙柜子,留点空白,不然压抑。镜面要巧妙用,别对床,风水不好是其次,半夜吓到自己才是真。
特别提醒
第一,别找熟人装修! 出了问题你抹不开面儿说,最后憋一肚子火,钱还没少花。找陌生人,公事公办,对谁都好。
第二,别迷信网上的“免费设计”。 十个免费九个坑,不是让你签合同就是卖建材。真想要好设计,老老实实付费,设计师才能站在你这边,而不是材料商那边。
