💰 报价与合同——全包的第一道鬼门关
问:全包到底包什么?不包什么?答:简单说,人工+辅料+主材,就是全包。你掏钱,装修公司干活、买料。但!并不是你想象的“拎包入住”。一般不包:家具、家电、软装(窗帘灯具)、封阳台,甚至开关面板都可能要单算。签合同前,死盯材料清单,品牌型号必须写死,否则后期换个杂牌,你哭都来不及。我就见过合同只写“墙面漆多乐士”,结果给你整桶工程漆,那味儿…散了半年。

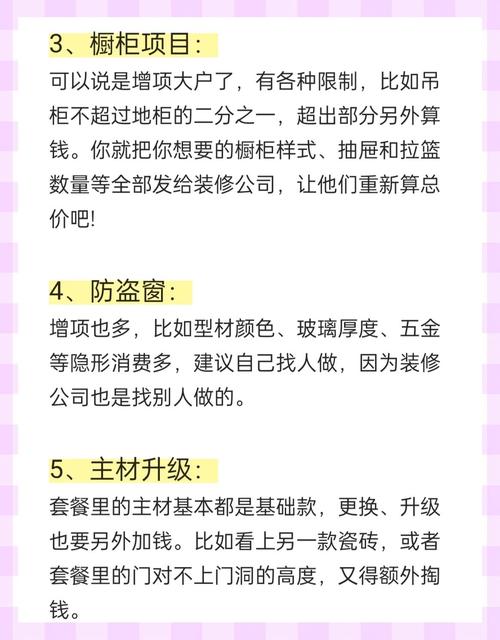

问:全包报价才9万9,咋装着装着就15万了?增项怎么防?答:套路嘛。低价切入,后期水电疯狂加价,拆墙砌墙另算,吊顶只含过道一点点… 我的建议:签闭口合同!把能想到的项目全列进去,备注“无恶意增项”。实在不放心,花点钱找监理陪签,水电预估写在合同,浮动超5%装修公司担责。还有,拆旧费、垃圾清运费别漏了,这些单独收能吓死你。

🔨 材料与施工——看不见的地方最要命
问:都说全包材料水太深,怎么看出以次充好?答:你以为给你用的品牌货?天真!同一品牌有高端系列和工程特供款,包装差不多,质量天上地下。比如地板,厚度12mm和8mm能一样?验收时,必须每样材料核对型号,大芯板要看切面——密实无缝隙才是好的,带树皮木屑的赶紧让他拉走。还有电线、水管,真货上有防伪码,当场打电话查!别抹不开面儿。
问:水电全包,走线横平竖直还是点对点划算?答:横平竖直好看,但你多花一倍的钱,反正后期盖住谁也不看。我坚持点对点,拐弯处走大弧度,抽线维修也方便。注意:厨卫电路必须走顶,水管走顶更好(漏水能听见),但全包默认走地,想改?加钱。记住,强弱电间距30公分以上,交叉处包锡纸,不然你家网速…别问我是怎么知道的。
问:全包防水,怎么做才不坑楼下邻居?答:涂料别用低档js,建议墙刚地柔—墙面用刚性,瓷砖不脱;地面用柔性,抗裂。卫生间满刷到顶?不必!但淋浴区墙面1.8米高,其他30厘米高足够。闭水试验做72小时,亲自去楼下看,用手摸管道根、墙角,湿印子就是隐患。我家师傅更绝,门槛石底下也刷了防水,说防止水顺砂浆层往外渗,服气。

答:辅材是大头!腻子、胶水、界面剂,低质胶能让你吸几年甲醛。要求全用成品腻子,禁止现场兑胶水,玻璃胶、发泡胶自购瓦克等牌子,那点钱别省。除甲醛,通风是爷爷,工业风扇猛吹,再放几盆水。那些除醛公司、光触媒,骗钱的,除非你钱多烧手。

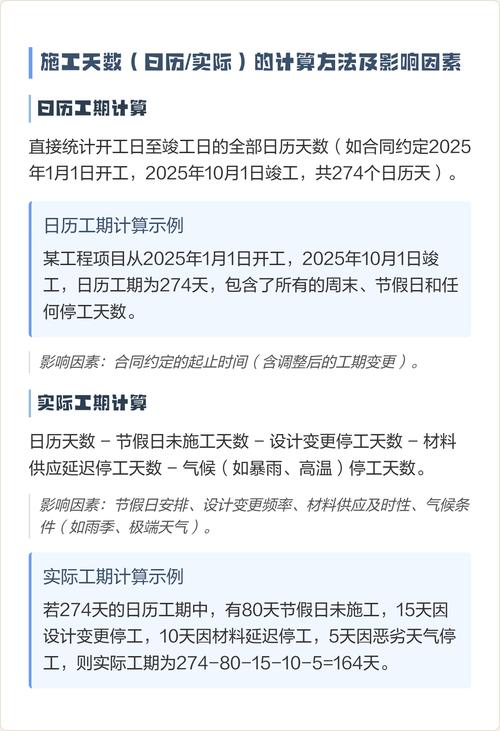

📅 工期与验收——别等装完了再哭

答:合同要写死总工期和延误赔偿,每天赔几百你得谈,不然人家当放屁。关键是付款节奏!别傻乎乎先付六成,干完再给?他跑了你找谁。我家签的节点付款:拆完给10%,水电验收20%,瓦工完30%,油漆完30%,竣工验收再给最后的10%,手里扣着钱才是爷。
问:全包验收,普通人重点看哪几样?答:带上粉笔、靠尺、手电筒。墙砖地砖用靠尺靠,误差超3毫米返工;敲空鼓,单块砖空鼓率不得超15%;水电检查,每个插座用测电仪,开关灯试试,水槽倒水看下水快不快,马桶丢几团纸冲下去。最容易忽略的:窗户边、门套缝、踢脚线,手电筒斜照,漏光就是没填实,以后藏蟑螂。
🏠 特殊场景——老房翻新与小户型

答:拆旧和修复是大头。拆墙、铲墙皮、清运垃圾,几千块都算少的。更坑的是,拆完发现墙内水管锈穿、蟑螂窝,都得加钱。所以前期勘查很重要,你可以先请个验房师看看原始结构,别听装修公司瞎忽悠。另外,老房水电全换,电箱容量可能不够,得增容,又是钱。
问:小户型全包,怎么设计不憋屈?答:别信什么榻榻米、变形家具,贵且不实用。就三招:颜色浅、家具矮、用镜子。地板通铺,门槛石去掉,墙能打掉就做开放式厨房,空间立刻大一倍。全包套餐里通常含柜子,让厂家顶天立地做,少留死角。还有,主灯取消,全屋分散光源,晚上一开,啧啧,文艺又显大。
⚠️ 特别提醒——小白十大后悔没早知道的事
1. 别信“没事,我们有规定”——写合同里才算规定!口头承诺都是屁。
2. 设计师带你去买材料,他拿回扣,你多花30%都正常,自己去建材市场砍价,再让装修公司去买同款。
3. 提前买好隔音棉,包下水管的时候让工人包上,不然楼上冲水声,你以后天天睡不着。
4. 烟道止逆阀,自己买个好的,贴砖的时候让师傅安上,公共烟道串味,简直噩梦。
5. 给手机充电的地方永远不够,沙发边床头多留插座,有usb口的,贵的值。
6. 洗碗机、智能马桶盖,插座留好,即使现在不装,以后想装哭死你。
7. 瓷砖不要波导线、复杂腰线,人工贵,过几年看着土,美缝剂用浅色,别整亮闪闪的贵族银。
8. 如果对网络有要求,每个房间走根网线,无线再稳也不如有线,打游戏卡顿能逼疯你。
9. 油漆别管啥儿童漆、抗甲醛,正规品牌大桶面漆就行,钱砸在上面浪费。
10. 最后,记着:装修是遗憾的艺术,你会犯错,会吵架,会超支,但看着毛坯变家,也值了。
