问:餐厅装修预算到底怎么抓,才不至于花冤枉钱?

答:听好了,先硬装后软装,钱花在刀刃上。我接过那么多单子,最气人的就是客户看网红图瞎买一通,结果基础隐蔽工程一塌糊涂。中档餐厅,硬装每平米控制在1500-2500元比较合理,别信那些998全包的鬼话—后期增项能气到你心梗。

注意:水电和防水一分不能省。啥叫一分不能省?管子选伟星、日丰这类大牌,电线用本地口碑线缆,别碰再生料。至于桌椅装饰,等开业前再慢慢淘,还能根据实际氛围调整。常见误区:吊顶非要做造型、墙面非要贴大理石……省下这笔钱,升级排烟系统它不香吗?

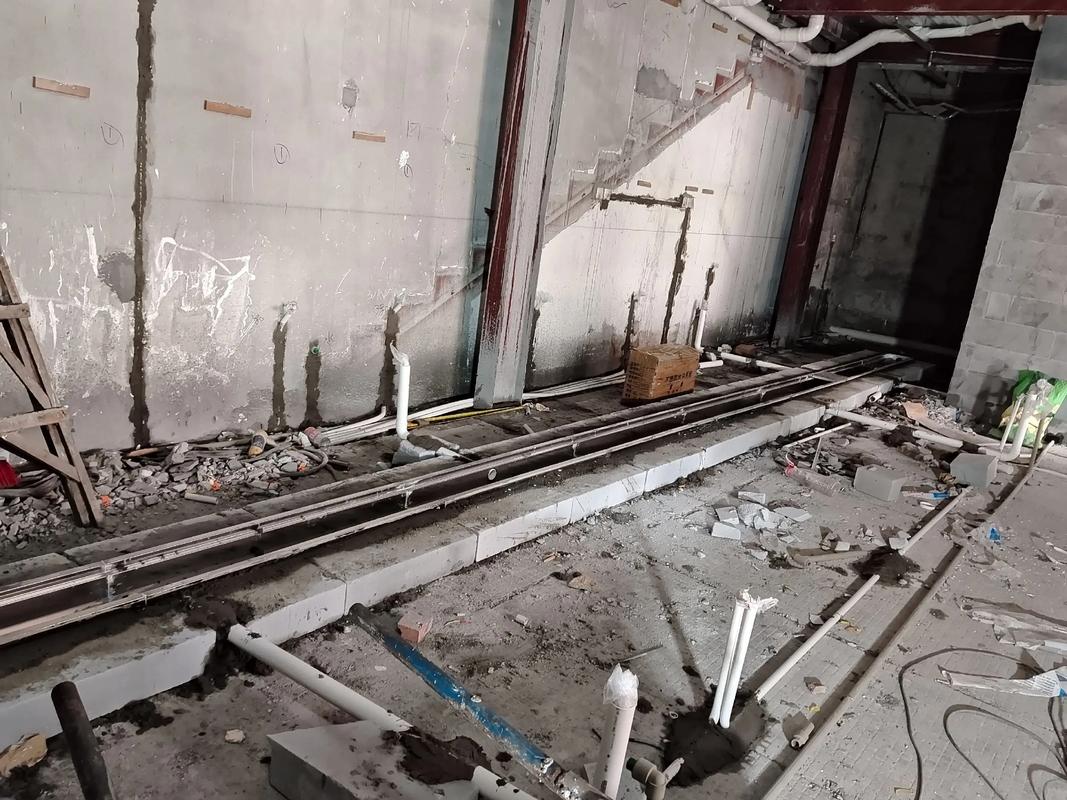

餐厅装修隐蔽工程施工细节图
餐厅装修隐蔽工程施工细节图

问:后厨防水没做好,楼下邻居天天告状,咋补救?

答:重新做闭水试验,铲掉重来最彻底。餐厅防水可比家装严格多了—毕竟天天油水泡着。地面必须用聚合物水泥基防水涂料,至少刷三遍,墙角、管根做R角圆弧处理,再贴无纺布加强层。墙面呢?操作区刷到1.5米高,其他区域30公分。闭水试验必须≥48小时,去楼下拿手电筒照,一丁点渗水都别放过!

我之前一个面馆客户,图便宜让游击队用丙纶布,半年就漏成筛子。后来敲掉地砖,满屋子馊水味儿……赔了楼下三万多,教训啊。建议: 做完防水,在回填前让工人踩踩看有没有空鼓,别等贴了砖才发现,那才叫欲哭无泪。

问:餐厅排烟系统,是不是买个吸力大的油烟机就行了?

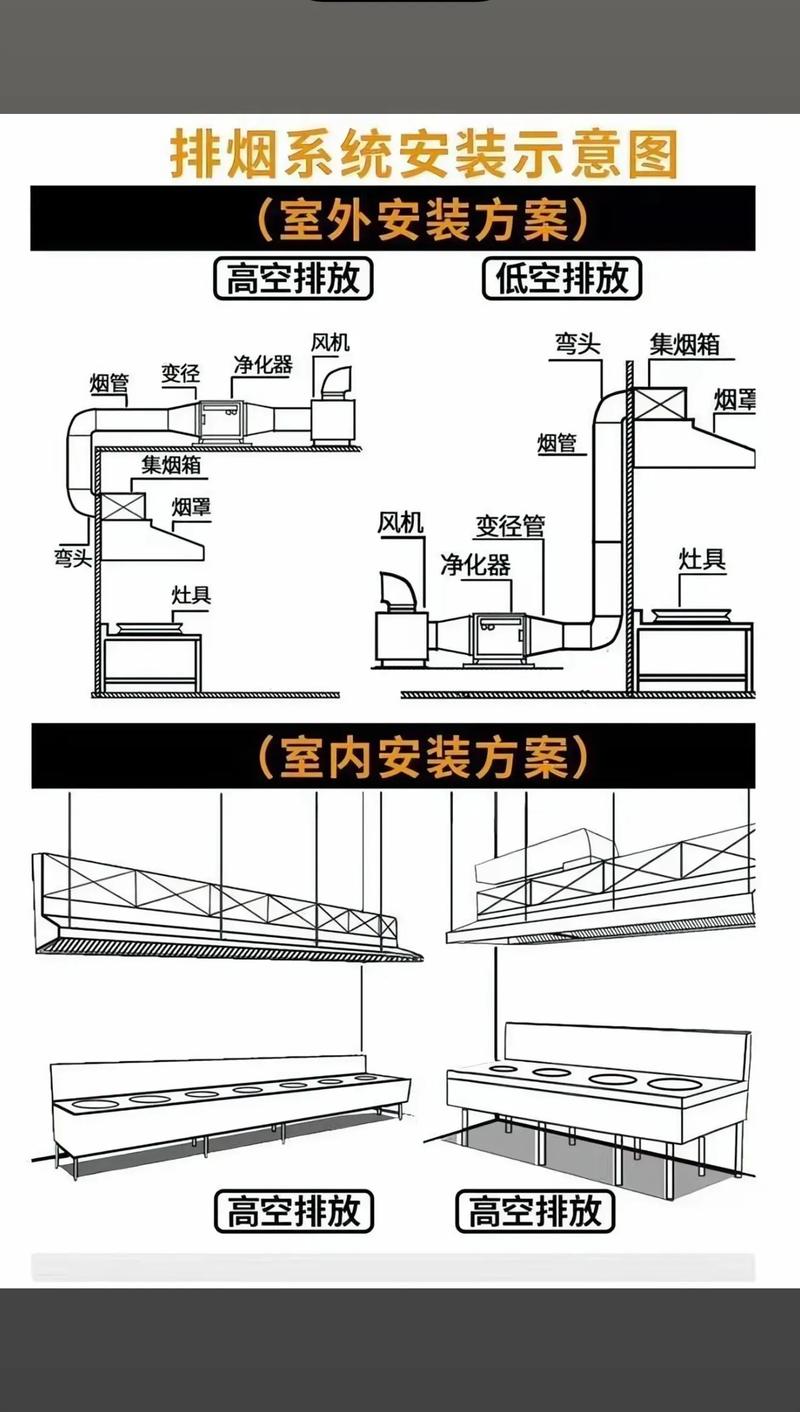

答:天真!核心是风管设计和风机选型。很多小白以为烟机能解决一切,结果炒菜时烟还是往客人脸上飘。先说商用后厨:必须用离心式排烟风机,根据厨房体积算风量,公式是面积×层高×60次/h(中餐),再留30%余量。风管材质?镀锌铁皮,厚度0.8mm以上,法兰连接,每隔2米设吊架——千万别用软管,半年油糊死!

注意:油烟净化器必须安排,不然环保查你没商量。至于烧烤店,还得加装活性炭吸附段。前厅呢?新风系统得同步跟上,形成负压,免得串味。唉,说到这儿我又想吐槽,很多设计师根本不看厨房动线,灶台离排烟口老远,弯头一大串,风机再大也白瞎。

餐厅后厨排烟管道安装示意图
餐厅后厨排烟管道安装示意图

问:电路改造,师傅说主线用4平方就行,我是不是被坑了?

答:看情况,但大概率不够!餐厅后厨干线至少10平方铜芯线,支线4-6平方。电磁炉、炸炉动不动就三五千瓦,4平方的线发热发软,等着跳闸吧。如果做明火厨房,照明和插座分开回路,每个操作台面预留3-5个五孔插座,带防水盒。冰箱单独一路,这样关店拉闸,食材还能保鲜。

前厅呢?火锅店每桌埋地插,线径6平方起,不然十几台电磁炉同时开,直接冒烟。千万别信师傅说“我们一直这么干”——拿计算器加下总功率,再上浮20%,选对应线径,国家标准《GB 50303》自己查去。还有个细节:电线接头必须烫锡,不然氧化了接触不良,查起来要人命。

问:小户型夫妻店怎么显大?别傻傻刷白墙!

问:小户型夫妻店怎么显大?别傻傻刷白墙!
问:小户型夫妻店怎么显大?别傻傻刷白墙!

答:横向拉伸视觉,竖线拔高层高。我这几年特爱给小店用长条墙砖竖贴,配上半墙护墙板,刷个暖灰色,既耐脏又有层次。卡座沿墙做一圈,底部收纳,瞬间多出5平米。镜子!镜子!镜子!但不是傻大傻大的—窄框落地镜斜放角落,延伸感无敌。

灯光别只装一个吸顶灯,轨道射灯照餐桌,3000K色温,菜拍出来能馋死人。至于隔断,用玻璃砖或长虹玻璃,透光不透影。有个误区:小户型不敢用深色。错!局部一面墨绿色背景墙,配上黄铜壁灯,精致感立刻拉满。怕压抑?地面浅色仿古砖,通铺,别做波导线,动线流畅了,自然敞亮。

问:旧店翻新,不想停业太久,工期怎么压?

问:旧店翻新,不想停业太久,工期怎么压?
问:旧店翻新,不想停业太久,工期怎么压?

答:交叉作业,但工序不能乱!想不停业?做梦。但可以分段施工:先改后厨,用围挡遮起来,前厅照常营业;完事儿再换。工期压缩到15天?拆旧1天,水电3天,泥瓦3天,木工油漆3天,安装收尾2天——这得加人手,得加钱!

重点:提前订购材料,断桥铝门窗、定制家具生产周期长,得同步测量。地面如果原来瓷砖还行,直接在上面铺石塑地板,免了找平时间。墙面不动结构,贴墙纸或可移动装饰板。注意:消防审批不能省,但可以通过预验收节省折腾。唉,有次赶工,腻子没干透就刷漆,起皮返工多花了三天,血泪。

问:网红色乳胶漆,刷出来跟色卡天差地别,咋整?

答:现场试刷,光线不同颜色变脸!色卡是在标准灯箱下印的,你家餐厅可能是暖黄灯、自然光、甚至暗区。强烈建议:买漆前让店家调一小瓶样品,回去刷在石膏板上,挂墙看两天,早中晚各种光下观察。褐珊瑚这种重色,必须用专属底漆,否则发花。

还有,师傅兑水比例失控,颜色就完蛋—深色漆几乎不加水,浅色最多10%。滚筒选长毛的,纹理感比喷枪高级。万一刷砸了怎么办?别慌,打磨掉表面,重新刷面漆,但这费工费料。所以,试色别省那百来块。

问:地面材料,仿古砖还是木纹砖?老板们都吵翻了。

问:地面材料,仿古砖还是木纹砖?老板们都吵翻了。
问:地面材料,仿古砖还是木纹砖?老板们都吵翻了。

答:餐厅公共区,首选防滑耐磨的仿古砖。木纹砖好看,但凹凸纹理藏污纳垢,扫地机器人搞不定,服务生得拿刷子跪着清,你忍心?仿古砖选全瓷的,吸水率<0.5%,拖地无异味。规格600×600或800×800,做美缝,颜色比砖深一个色号,缝隙2mm,耐脏。

预算够的话,水磨石现浇,图案可定制,整体无缝,档次蹭蹭涨。别碰普通强化地板,水一泡就鼓。至于防滑系数,R10以上,后厨必须R12。我常推荐品牌:金意陶、马可波罗的工程款,打折时囤,能省不少。

问:着急开业,除甲醛用绿萝和炭包,够不够?

答:智商税!心理安慰罢了!绿萝吸甲醛?一天不到一毫克,得把餐厅变成森林。炭包?饱和后还会反向释放。唯一快且有效的方法:强力通风+工业大风扇,对着吹三天,再找CMA检测机构测一下,别信手持仪器。如果柜子多,使用前用湿布擦一遍,甲醛溶于水嘛。

注意:劣质密度板散发周期长达十年。所以源头控制,装修时就用E0级人造板,或实木指接板。有条件的装新风系统,长期换气。那些光触媒除醛服务,基本都是糊弄,维持时间短,还贵。

问:装修验收,到底该盯哪些细节?

答:拿着空鼓锤,每块砖都敲!验收要分阶段,水电完了看打压,防水完了看闭水,瓦工完了敲空鼓—边角空鼓灌浆,中心空鼓得换。油漆用手电筒侧照,看流坠和砂眼。木工吊顶看石膏板接缝留5mm缝没有,不然开裂。安装工程:门套和墙面缝隙打胶要饱满,开关插座用相位仪测接地。

最后,排水坡度!泼一盆水,看水是不是全流向地漏,哪怕一滩小积水,日后都是蟑螂窝。还有,所有电线接头开盖抽查,手指拽拽,是不是拧紧烫了锡。别嫌麻烦,出问题了只有你自己愁。

特别提醒1:千万别信“免费设计”!那种设计是套模板,收钱走人。靠谱设计师会跟你聊经营模式、客流动线,甚至翻台率。宁花5000设计费,别省这笔钱。

特别提醒2:消防审批!别等装修完了才报,图纸阶段就去备案,不然让你拆吊顶装喷淋,哭都来不及。灭火器、应急灯、疏散指示,一个都别少。
