电路布线全是坑?装修老炮儿血泪问答实录

别信“横平竖直”那套,我吃过亏

问:电路布线到底要不要横平竖直?我看网上都说必须那样做。 答:千万别!说实话,我第一次装修也被忽悠了,满屋子横平竖直,看着漂亮,最后结算的时候差点吐血——多绕了30%的线,全是钱啊。而且直角弯超过3个,电线根本抽不动,万一以后要换线,你等着哭吧。正确做法是:点对点走最短路径,但必须沿墙根或顶角走,别斜穿房间。注意,厨房、卫生间等潮湿区域还是要走顶,安全第一。至于美观?反正最后都埋起来,谁看得见?省下的钱买个好点的断路器不香吗。

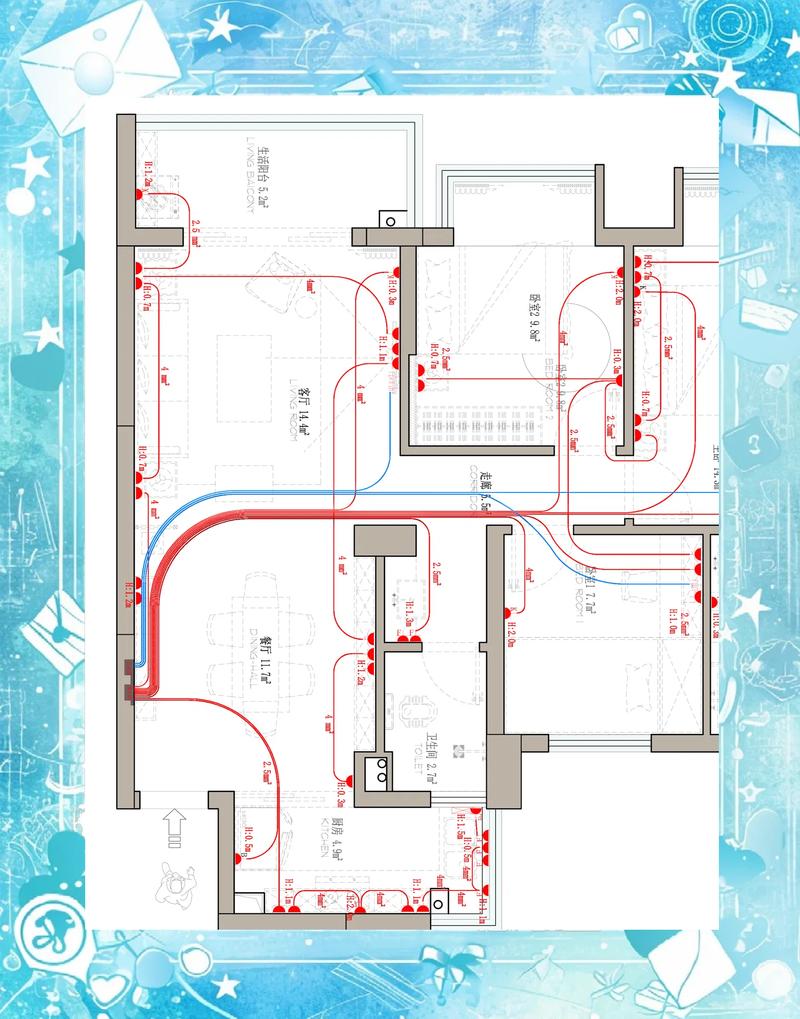

家庭电路点对点布线施工图
家庭电路点对点布线施工图

电线粗细、回路设计,全是算计

电线粗细、回路设计,全是算计
电线粗细、回路设计,全是算计
问:2.5平方的电线够用吗?听说全屋用4平方才保险。 答:又是装修公司的话术陷阱!普通插座和照明,2.5平方足够,你又不是开工厂。但大功率电器——比如厨房烤箱、即热式热水器、中央空调,必须单独拉4平方甚至6平方线。全屋4平方?第一,钱多烧的;第二,线管塞太满散热差,反而有隐患。我一般这么配:照明1.5或2.5,普通插座2.5,厨房、卫生间主线4平方,空调柜机4平方,挂机2.5平方也够,但最好预留4平方。注意,电线必须用阻燃的,别图便宜买杂牌,着起来不是闹着玩的。 问:家里到底要装多少个回路?装修公司给我设计了20个。 答:20个?他们是按回路收钱吧,回路越多,利润越高。正常三室两厅,12到14个回路绰绰有余。我的标准模板:照明一路(大户型可分两路),普通插座一路,厨房插座一路(带漏保),卫生间插座一路(带漏保),每个空调单独一路,冰箱单独一路(方便出远门只留冰箱电),弱电箱一路。这样也就10个出头。注意,总开关别带漏保,只分路带,不然一漏电全屋黑,故障排查累死你。推荐用施耐德或ABB的断路器,贵点但值。

施工细节,处处是魔鬼

问:强弱电交叉的地方,到底要不要包锡纸?工人说没用。 答:一定要包!而且必须包在弱电管上,长度超过交叉点两头各20厘米。工人嫌麻烦当然说没用,但强电的电磁干扰会让你的网速打折、电视有雪花。我遇到过业主没包,后来看高清电影总是卡,查半天才发现是这里的问题。不过,如果强弱电平行走线,间距大于30厘米,可以不包;小于30厘米,还是包上踏实。另外,弱电线(网线、电视线)最好用带屏蔽的,双保险。 问:电线接头怎么接才安全?是不是拧紧胶布缠好就行? 答:胶布?那是最低配的过时做法!现在都用专用接线端子,比如德国WAGO那种,插进去就锁死,不松动、耐老化。常见误区就是工人把线拧成麻花再裹胶布,时间一长发热氧化,接触不良,轻则跳闸,重则起火。注意,潮湿区域接头还必须在分线盒里做,不能封在水泥里。你验收时,抽检几个插座,看里面的线是不是直接接在接线端子上了。 问:开关插座高度有标准吗?我家有的高有的低,看着别扭。 答:当然有,但很多人瞎装。开关一般离地1.3米,插座0.3米,这是通用标准。书桌、床头柜等位置的插座,最好像我这样先确定家具尺寸,反推高度,免得被柜子挡住。厨房台面插座要离开水槽边缘至少60厘米,高度1.1-1.2米,带防溅盒。弱电插座和强电插座并排时,间距要50厘米,别让网线和电源挤在一起。最后提醒:电视墙那里,管子预埋50的PVC管,把线藏进去,不然一捆线露外面,丑到哭。

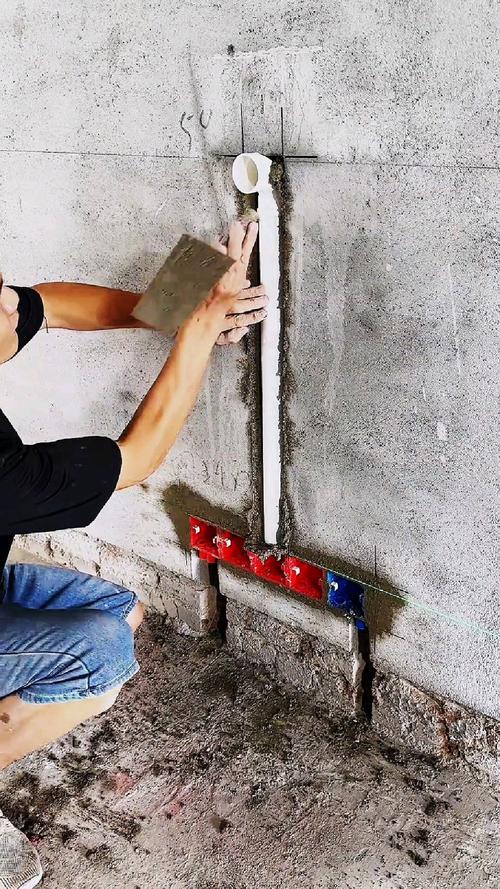

电视墙预埋PVC管穿线效果
电视墙预埋PVC管穿线效果

智能、翻新、验收,老司机指点

智能、翻新、验收,老司机指点
智能、翻新、验收,老司机指点
问:我想上智能家居,布线时要注意什么? 答:智能家居布线,最怕想当然。零火线必须进开关!传统开关只控火线,智能开关大多需要零火线供电。如果你不交代,电工习惯性就给你留单火线,后期你想装智能开关?没门儿。另外,每个房间预留网线口,别全指望WiFi,尤其是大房子,信号衰减很蛋疼。窗帘电机、摄像头、传感器,都要提前在对应位置留好电源和网线。别信无线,有线的稳定十倍。 问:旧房翻新,电路怎么改?能局部换线吗? 答:十年以上的老房子,我求求你全换了吧。铝线必须换铜线,老化线路绝缘层一捏就碎,局部换线根本解决不了问题。如果预算实在紧张,至少把厨房、卫生间和所有插座线路换掉。但注意,老房子很可能没接地线,一定要从入户箱引地线到插座,否则三孔插座就是摆设,电器漏电会要命。还有,电表容量可能不够,记得先申请增容,不然一开空调就跳闸。 问:电路验收,重点检查什么?不懂行的怎么看? 答:带上一个相位检测仪,十几块钱,每个插座都插一遍,看指示灯对不对——零火错位、缺地线立刻就能看出来。还要检查漏电断路器,按下测试按钮看跳不跳;打开配电箱,看回路标签贴没贴,回路线径与断路器是否匹配。更绝的招:用长电线接个灯泡,挨个测试开关控火还是控零,必须控火!最后,拍照留底,所有管线走向拍下来,以后打孔不抓瞎。这就是底子。 特别提醒一:别被“先装修后付款”迷惑。 有些施工队说先干活后给钱,听起来安心,但水电这种隐蔽工程,糊弄的地方你一两年才发现,那时钱早给了,电话都打不通。必须分阶段验收付款,而且尾款至少压10%,住两个月再结清。 特别提醒二:别迷信“免费设计”。 设计师免费出图?他总得吃饭吧,最后都在增项里找补回来。电路布线很多都是按米计费,绕线就是利润点。自己提前规划好开关插座位置,拿粉笔画墙上,比图纸直观,还能避免被坑。
