📌 工期到底多长才算正常?别再被忽悠了

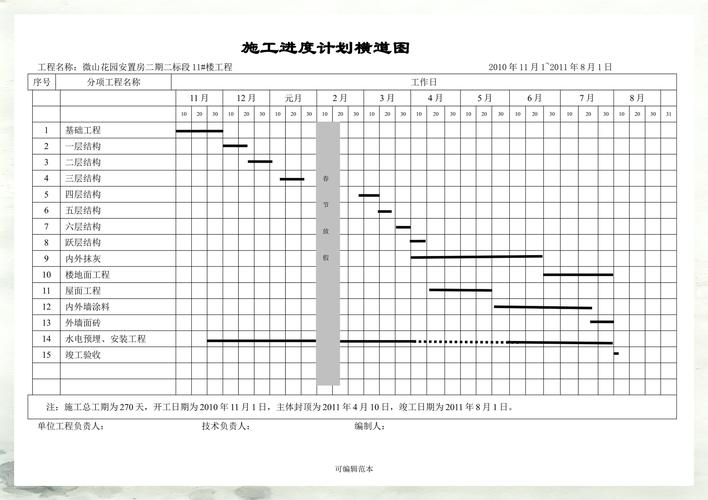

问:装修工期一般多久?我家100平,工长说三个月,靠谱吗? 答:三个月,差不多。不过得看你怎么装。旧房全拆全改,100平,三个月算快的——实话。新房或者局部翻新,一两个月也够了。但注意!有些“快装”公司说30天精装交付,坑多着呢。赶工必定糙。我的经验:正常速度,每平米大概一天,外加材料等待、定制周期。比如橱柜、门,下单到安装30天起步。工期其实不是干活慢,是等。所以,合理工期=施工日+等货日+意外日。建议合同里写死关键节点,比如水电验收、瓦工结束,别只盯总工期。
🚧 硬装顺序搞错,直接毁工期

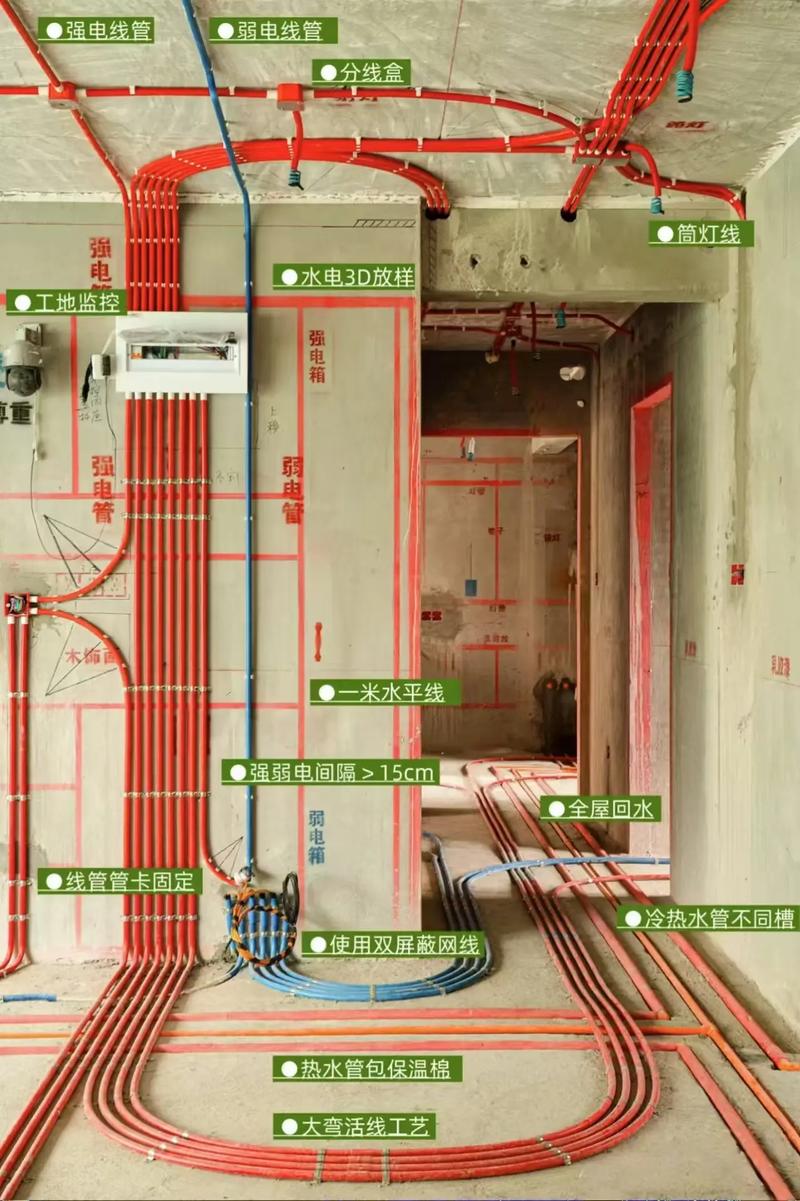

问:先做水电还是先拆墙?施工顺序到底怎样? 答:当然是先拆后建,再水电!这个顺序不能乱。拆墙铲墙皮→新建墙体→水电交底开槽→水管电线布管→验收→泥瓦(找平、防水、贴砖)→木工吊顶柜子→油漆→安装。一步倒错,返工成本吓人。我见过最离谱的:有家先贴了厨房瓷砖,才发现排水管没改,砸了重来,多花两千。还有——水电之前一定要确定好橱柜方案,插座位置错一点,后期哭都来不及。所以,开工前的整体交底,把所有商家叫齐,别省这个时间。
💰 预算和材料:省钱反而拖工期
问:预算有限,哪些地方能省?哪些一省就出事? 答:能省:复杂的吊顶、电视墙、花哨灯具。不能省:水电管线、防水涂料、五金件。特别是角阀、地漏,便宜货后期漏水生锈,修一次破坏一大片,工期和钱都打水漂。还有!定制柜子别找最便宜的板材店,封边差甲醛高,散味半年你等得起?工期给不了。建议:隐蔽工程多花心思,表面装饰忍忍,后期添置不影响。 问:装修材料要提前多久买?我怕买早了没地方放。 答:提前准备,但别全下单。主材跟着工序走。敲定设计方案后,马上定橱柜、窗户、入户门,因为生产周期长。水电开工前,瓷砖、地漏、止逆阀该到位。木工阶段,油漆、墙纸要选好。床?沙发?等硬装结束,精确尺寸再买。很多电商大促,提前锁价延迟发货,挺好。注意:水泥、沙子用量大,现场进,别占地方。但也别太晚,补货可能色号批次不同,瓷砖有色差——哭。 问:网购装修材料靠谱吗?会不会耽误工期? 答:靠谱,但得会选。标准品随便买,比如开关插座、灯具洁具。但需要定制的,像门窗、淋浴房,网购容易翻车——测量误差、物流破损、安装无门,拖得你没脾气。有次业主网上买的艺术盆,到货裂了,退换又半个月。所以,定制类尽量实体。哪怕贵一点,工期省回来就是钱。退货来回扯皮,真耗不起。🔍 验收和环保:别让最后一步毁了所有

🏡 小户型和特别提醒
