验收前的准备,很多人第一步就错了
问:竣工验收到底该什么时候进行? 答:硬装结束、家具进场前。别等窗帘都挂上了才想起验收,那还验个啥?藏着掖着的毛病,全给你盖住了。注意,至少提前3天约工长,别搞突然袭击,人家没空理你。 问:验收需要带啥家伙? 答:别空手去!空鼓锤、水平仪(手机APP勉强能替)、相位检测仪、卷尺、记号贴、手电筒、粉笔……还有一瓶水,测地漏和下水用的。说实话,这些百来块就能搞定,比日后返工省钱多了——返工费动不动就上千。 问:流程上先盯哪儿? 答:别进门就盯着墙漆看,那是最不着急的。先从水电这些隐蔽工程的开槽、穿线、打压记录开始,再看防水闭水试验结果,接着墙面地面,最后才是门窗洁具。颠倒顺序的话,工人一打岔,关键细节就漏过去了。
水电改造,隐蔽工程的重灾区

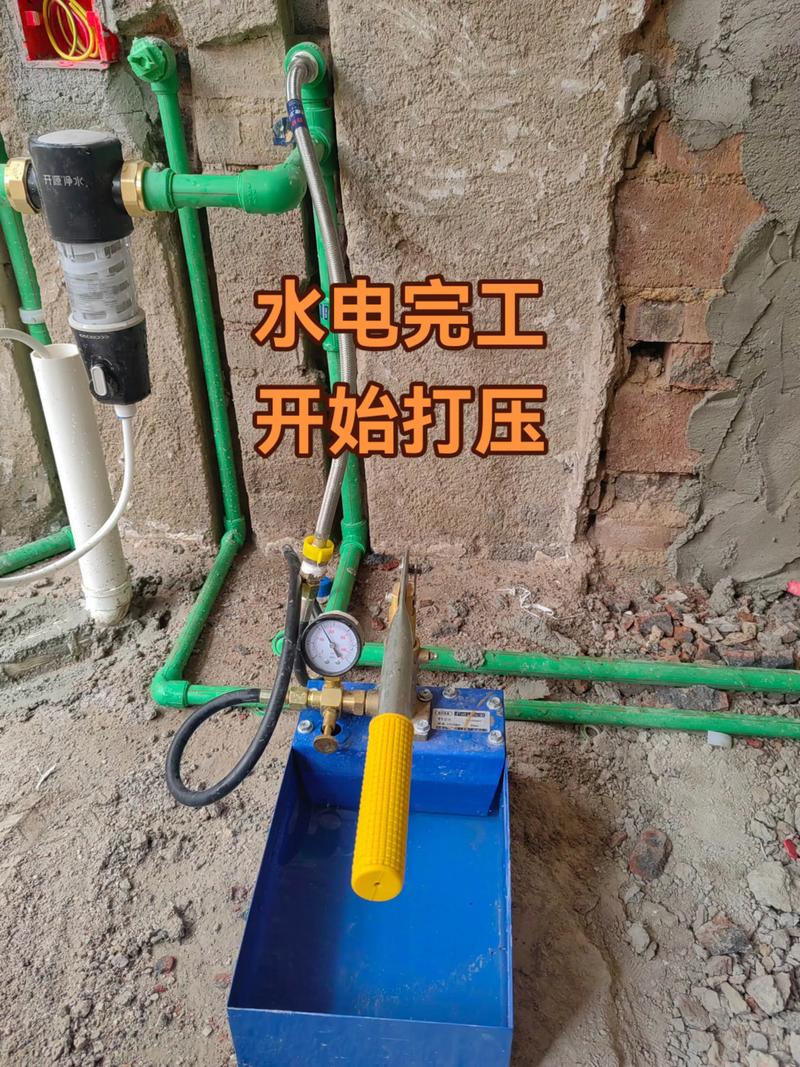

问:水电验收,最要命的是啥? 答:打压测试!冷热水管都打0.8兆帕以上,稳压30分钟,掉压不超过0.05兆帕才算合格。亲眼盯着,别信那张破纸记录——我见过直接把打压机管子拔了拍照的,糊弄鬼呢。另外,强弱电交叉的地方,锡纸必须包好,不然以后网卡到你想砸电视。 问:为什么有的插座一用就跳闸? 答:八成是零地线接反了,或者漏电保护不匹配。拿相位检测仪挨个插,三秒钟一个,别省。厨房、卫生间必须用带漏保的专用回路,线径至少4平方,不然微波炉和烤箱一起开,准跳。还有,地线必须接,黄绿双色那根,有的工人嫌麻烦直接剪了——这个隐患能要人命。 问:地漏反味,验收时怎么查? 答:倒一瓶子水进去,看流水快不快;再凑近闻闻,有没有臭气返上来。水封式地漏要保证有5厘米水柱,磁悬浮、深水封这些,都得实际试。更隐蔽的是,楼下存水弯和自家移位时的坡度——拿手电筒照管口,有积水就是不妙。说实话,这玩意后期根本没法改,只能砸砖。
墙面地面,肉眼可见的猫腻
问:墙面平不平怎么揪出来? 答:别只用手摸,那是外行。拿2米靠尺和水平仪,特别是装踢脚线的位置、射灯一照的地方——做不好就跟波浪似的。顺平标准是3毫米内,垂平5毫米内。发现超了?直接标记,不修好不签字。石膏找平层的裂缝也得留意,细微裂纹看着没事,第二年就能咧嘴笑。 问:瓷砖空鼓多少算过关? 答:单块砖边角空鼓不超过5%可以忍,中心空鼓必须重铺,不然一两年就崩瓷。用空鼓锤敲,声音跟敲西瓜似的——清脆就悬,沉闷就实。厨卫烟道、阳台这些地方尤其爱空,因为轻体墙抓不牢,得用瓷砖背胶。验收时随手敲,发现一个画一个圈,修到什么程度?连续敲实为主。 问:油漆活,光看没用的 答:得摸!关了所有灯,拿手电筒贴着墙面照,沙眼、流坠、刷纹全现原形。色漆要特别看交接线,直不直。还有,数数底漆遍数,底漆不到位,面漆半年发花。更坑的是,有些工人把剩下的漆倒下水道,你后期补漆没原浆,色差能逼死强迫症。
门窗洁具,细节处见良心
