💸 预算报价里的坑,踩一个穷半年
唉,每次看到报价单,脑仁疼——密密麻麻一堆数字,偏偏该有的项不写。来,我先拆几个雷。
🔹问:签合同前怎么看报价单才能避免漏项?答:死盯项目齐全!很多公司故意不报拆旧、防水、五金件。你对照施工流程,一项项核实。特别留意:
- 垃圾清运(内运还是外运?)
- 瓷砖倒角(海棠角另算?)
- 窗台石(人造还是天然?)
- 打孔(空调、燃气的孔)
- 五金安装(开关面板、灯具)
建议自己先列个必做清单,一项项打钩,没钩的赶紧谈。别光看总价!

答:做梦呢。套餐就是标准化,但你家不可能标准化。一个卫生间含了,第二个就得加;橱柜就3+1米,超过加钱;水电点位固定,多一个插座300起。他们嘴上说零增项,合同里全是限制条件。我没见过一个不加钱的。破解法:把套餐不包含的全列出来,预估用量,自己算算加多少,预算里先放着,免得到时候抓瞎。
🔹问:为啥报价单上单价低,总价却高得离谱?答:拆项报价!贴砖给你拆成基层处理、找平、抹灰、贴砖、勾缝,每项看着不贵,加起来吓死人。还有故意漏掉必需项,比如瓷砖背胶,做的时候告诉你不用会空鼓,行,加钱吧。所以,直接问综合单价,含所有工序和辅料,再比价。
🔹问:设计师的效果图美炸了,结果各种加钱,怎么破?答:效果图就是个钩子,里面射灯、灯带、背景墙造型,十有八九不含。拿着图,一个一个问他,这个含不含?那个要加多少?白纸黑字写在附件里。不然,一个电视墙能加出五千。别信口头承诺,装修人的嘴,骗人的鬼。
🔧 水电改造,增项最多的地方
水电最是说不清道不明,隐蔽工程嘛,等你看到管子,钱已经出去了。

答:按实结算可以,但得提前预估,约定浮动上限(比如10%)!不然给你绕线,多卖你管子。先让水电工墙上画线,自己大致量量,心里有底。建议断点改造,原有电线能不动的别动,只增加和移位,比全屋换线便宜一半。

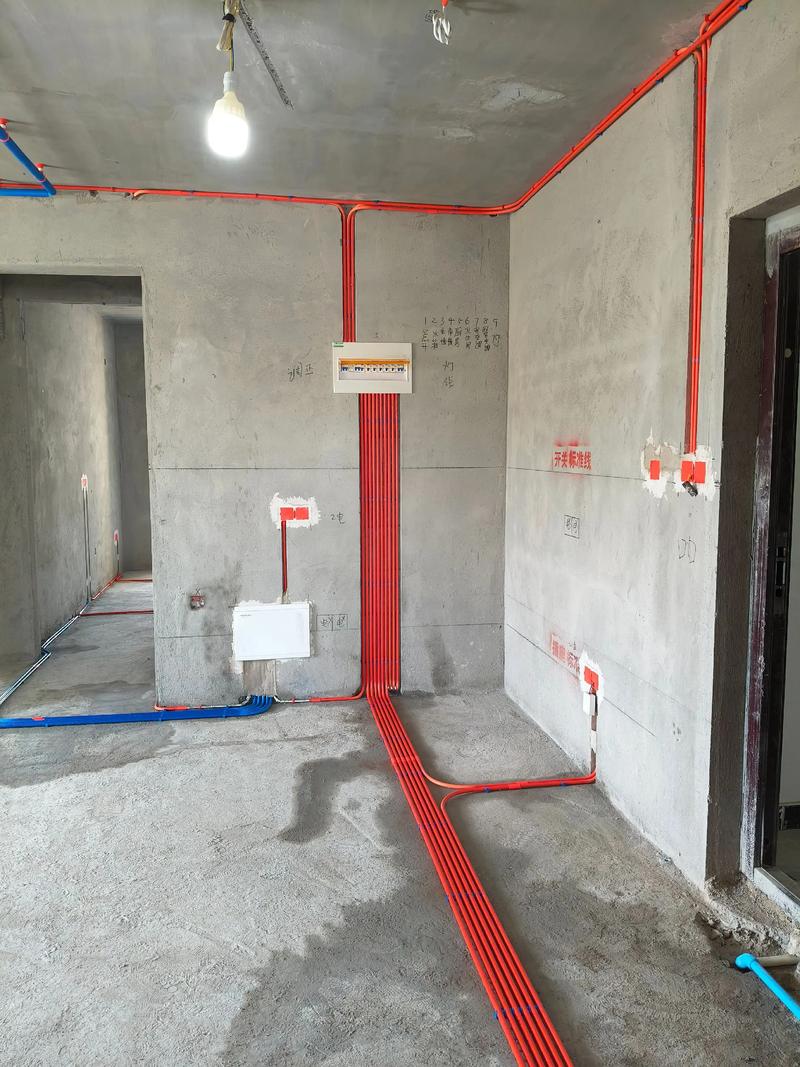

🔹问:“横平竖直”必要吗?会不会增项?答:墙面开槽必须横平竖直,地面可以走直线,两点一线最省。但很多公司强制全屋横平竖直,好看,费料费工,造价翻番。问清楚按什么算钱,米数还是房间?最好约定总价包干,并限制绕线。自己辛苦点,盯着点,划线的说“这都得横平竖直”,你直接怼回去。
🔹问:弱电布线(网线电视线)咋避免超预算?答:别被忽悠全屋智能预埋七七八八,等你真用上可能过时了。按需布点:客厅TV墙多留网口,每个房间至少一个。网线自己买超六类,指定品牌,如秋叶原。建议考虑AC+AP方案,反而减少布线。注意,让弱电师傅专门做,水电工经常瞎搞,无氧铜给你用铜包铝,后期网速慢哭你。
🔹问:水管走顶还是走地?哪个增项少?答:走顶费管子费人工,预算增加30%左右,但漏水能第一时间发现,维修不砸地。走地省但漏水害人害己。没有最好,只有最合适。无论怎么走,要求水管全换,从入户截断换新管,打压测试。别让装修公司只换局部,新老管接口将来漏水,说不清。还有保温棉、管卡这些小件,提前问包不包。
📄 合同与清单,一字值千金
签合同那会儿,你困了累了,他们就开始耍花样。

答:硬气一点,写:“决算增项金额不得超过合同总价的5%,超出部分由乙方承担”,并且“任何未列入预算的项目视为包含在总价内”。这条是照妖镜,不同意的装修公司,心里有鬼,撤吧。
🔹问:哪些辅料容易成增项隐形炸弹?答:腻子、防水、胶水、阴阳角条、网格布……这些不起眼的辅料,报价单上常常只写品类不写品牌。后来跟你说,这个不环保,那个强度不够,换好的?拿钱。提前锁死辅材品牌型号,比如腻子指定美巢耐水腻子,防水用雨虹,胶水用百得。写上一句:“所有辅料升级不另收费”。
🔹问:定制柜子算面积,有哪些猫腻?答:投影面积还是展开面积?投影简单:宽×高,但里面格局会限制,多加隔板、抽屉都加钱。展开面积复杂,每块板都算,给你多算平方你都不知道。谈的时候问清楚:含哪些五金?拉直器、玻璃门、抽屉要不要单加?背板厚度默认5mm,要求全18mm。建议按投影面积,锁定内部结构数量,免除后患。
🔹问:都完工了发现没做美缝,算漏项吗?答:当然算!95%的套餐不含美缝。还有开荒保洁、除甲醛、窗帘安装,这些后期费用常被忽略。要么你提前谈好包进去,要么自己找人干,都比后期让他们加收便宜。注意,美缝颜色、品牌提前说好,省得临时加价。
💡 特别提醒:小白最容易犯的两个致命错误
1. 千万别信“一口价”就匆忙付定金。任何口头保证都是空气,必须把“全部项目包含,无额外增项”写进合同,附上详细施工项目单。否则一句“按实计算”,就能多掏一两万。
2. 自己少改设计!每次改图纸,就是给对方送钱。今天加个插座,明天挪个开关,全是增项。方案定死,开工后别变。实在要变,自己先算算成本,别脑子一热就答应了。
