💰 预算和合同——说多了都是泪
问:怎么做预算才能不超支?答:别信装修公司的套餐价!自己拿Excel列表格,从拆旧到软装,一项项填。材料、人工、辅料,分开算。记得留20%备用金,因为增项这玩意儿,总会冒出来。比如我,当初没算美缝,后来临时加,多花两千。注意,合同里写死“无增项”,或者增项不超过5%,不然等着被宰。 问:半包还是全包?
答:懂行的,半包,自己买主材,放心。小白呢?选全包看似省心,但坑更多。建议你,全包也别当甩手掌柜,主材清单品牌型号写进合同,一样样对。我见过全包给用工程款瓷砖的,丑哭。说实话,半包累点,但省钱30%以上,前提是你有时间跑市场。
🔧 施工细节——血泪教训集锦

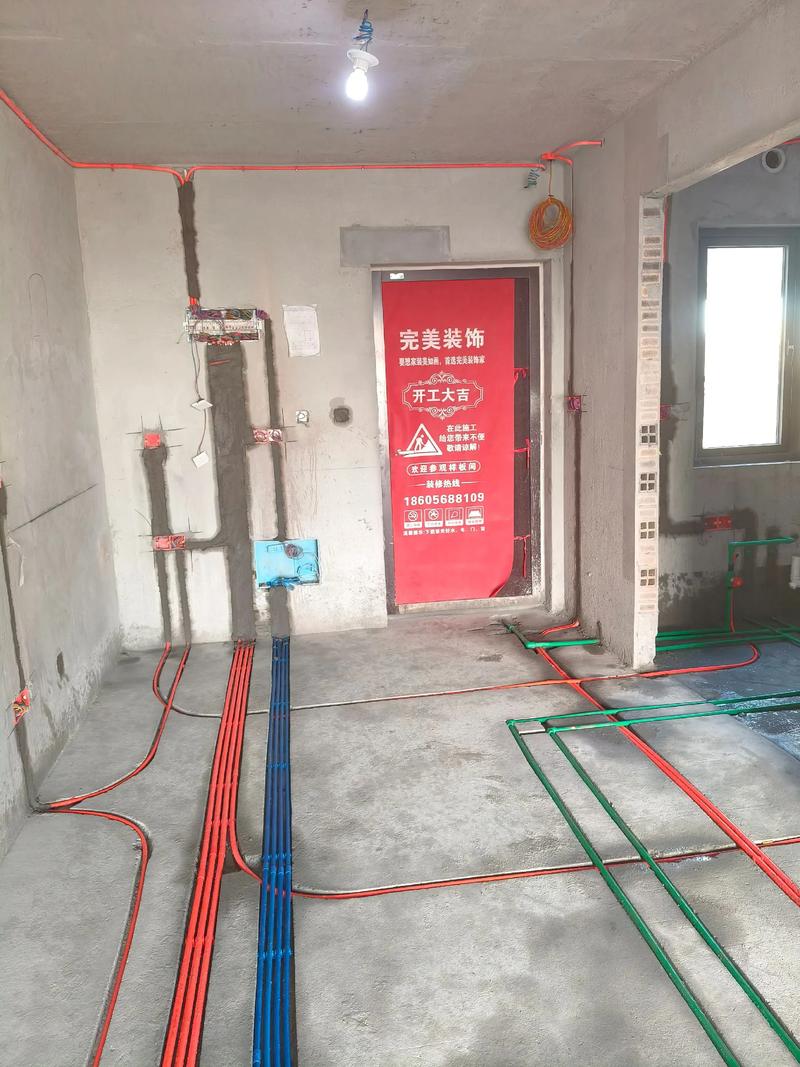

问:水电改造,点对点还是横平竖直?答:点对点省钱啊!横平竖直那是给装修公司多算米数用的。但点对点后期打孔容易打到线,所以记住拍照留底,标好尺寸。水管必须走顶,漏水能及时发现,别走地,不然楼下上来找你。电线管别用16的,穿线费劲,用20的。注意,强弱电交叉要包锡纸,不然信号干扰。

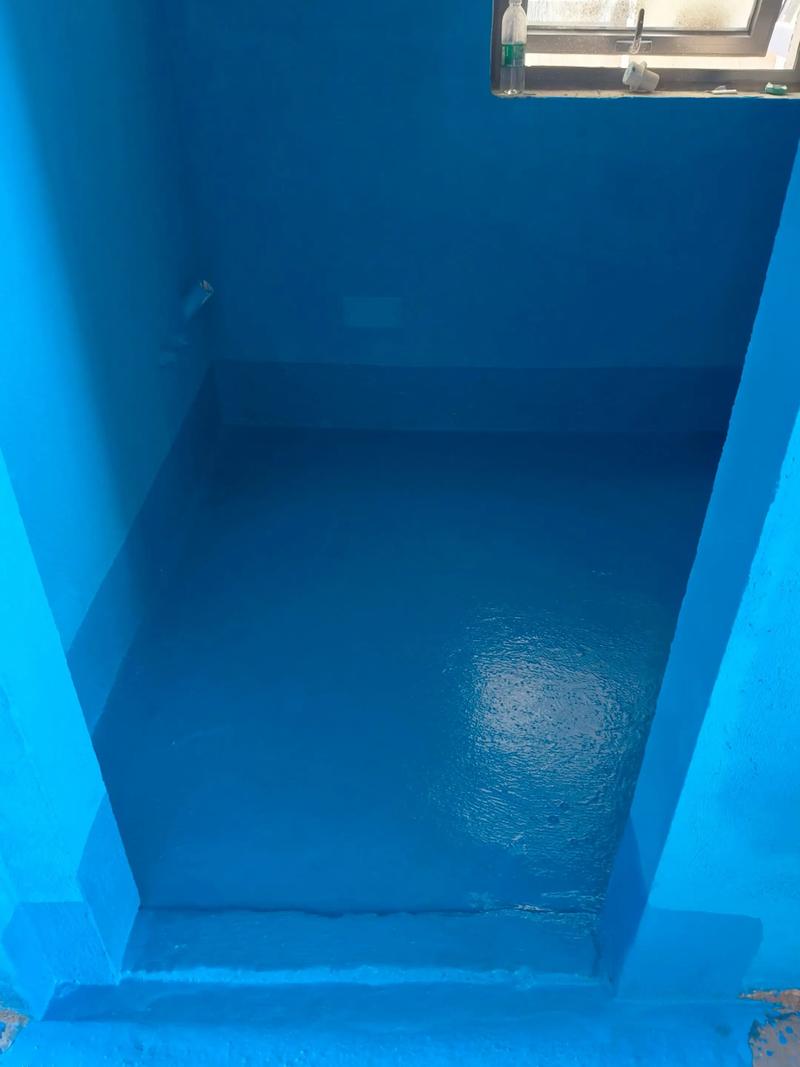

答:淋浴区1.8米,其他墙面0.3米,这是国标。但我强烈建议,全刷到顶!一桶防水才几百块,万一隔壁卧室墙起皮,返工要几千。地面用柔性防水,墙面用刚性,别搞反了。闭水试验做48小时,亲自去楼下看,别信工长的“没问题的”。

答:就认广东砖,优等品。拿钥匙划,没痕迹才行。吸水率要小于0.5%,地砖上墙必须用背胶,不然会掉。注意,买砖多算5%损耗,补货可能批号不同有色差。我就吃了亏,补的那箱颜色深一圈,哭死。
📅 工期和验收——别被工长牵着鼻子走

答:主材没跟上!门、橱柜定做周期长,拆改完就去订。工序衔接不上,比如瓦工等防水干,木工等板材。自己做个甘特图,每周催。合同里写上延期赔偿,一天100块,工长就上心了。常见误区:认为工期越长越细致,其实拖得越久越乱。 问:自己怎么验收?
答:敲空鼓!拿个小锤,瓷砖四角敲,空空声就是没贴实,超过5%面积得返工。试水,地漏倒桶水看流速。看阴阳角,拿直角尺量,偏差超3mm不行。油漆看平整,晚上拿手电筒斜照,波纹毕现。记住,别在竣工单上签字,等毛病改完再说。
🌿 环保和小户型巧思

答:通风,通风,还是通风!其他都是辅助。工业风扇对着窗吹,效率高。绿植、炭包,心理作用大于实际。别信甲醛治理公司,喷剂只管一时,温度一高又释放。建议,胶水自己买,买最贵的,那是甲醛源头。 问:小户型怎么装显大?
答:浅色!墙白,地浅灰,视觉膨胀。家具选细腿,轻量的,别用红木大茶几。减少隔断,用玻璃或矮柜分隔。窗帘顶天立地,不落地的显得矮。镜子!玄关放一面,直接大一倍。我30平小公寓就这么搞的,朋友以为有50平。
⚠️ 特别提醒——小白最易栽的坑
1. 别找熟人装修! 杀熟太普遍了,活干不好你还不好意思说,最后朋友都没得做。找靠谱公司,丑话说前头。2. 网红设计别乱抄。 比如那个微水泥,贵得要死,还容易开裂。无主灯设计,层高没2.8米别碰,压抑。先想好生活习惯,再定设计。 好了,就这些。装修是场修行,别怕,多问多查,你会谢我的。
