商铺装修哪些问题最容易踩坑?11个高频问题全解答

前期筹备常见问题

问:商铺装修预算到底该怎么分配才不会失控? 💸 答:优先按「硬装40%、软装30%、运营备用金30%」拆分总预算。 别把所有钱砸在前期硬装里。 说实话,我见过太多开餐饮、开奶茶店的老板,装修花光80%启动资金,最后进原料、办执照的钱都拿不出来,直接死在开业前一周。常见误区:不要信装修公司报的低价全包,九成九会漏掉消防审批费、垃圾清运费、门头审批费这些杂项,一定要让对方把每一项开销列清楚,增减项必须签书面确认,别口头约定。 问:商铺装修一般要多久?赶开业抢工期会不会出问题? ⏱️ 答:100平以内的普通商铺,工期控制在20-30天最合适。 赶工期不是不行,但绝对不能压缩水电、防水这些隐蔽工程的时间。很多人为了省半个月房租,防水刚刷完就贴砖,不到半年漏水泡坏天花板,停店修一周亏的钱,比你省的房租多十倍。建议:把工期节点写进合同,每延误一天扣多少工程款提前说好,别含糊。 问:商铺装修一定要改消防吗?不改能不能开业? 🚨 答:只要你改了格局、动了原有喷淋烟感位置,必须改消防,不然过不了消防验收,直接不让你开业。 注意:找有消防资质的队伍改,别找路边游击队改完不合格,重改花两倍钱。一般100平商铺改消防费用大概在3000-8000,提前把这笔钱留出来。

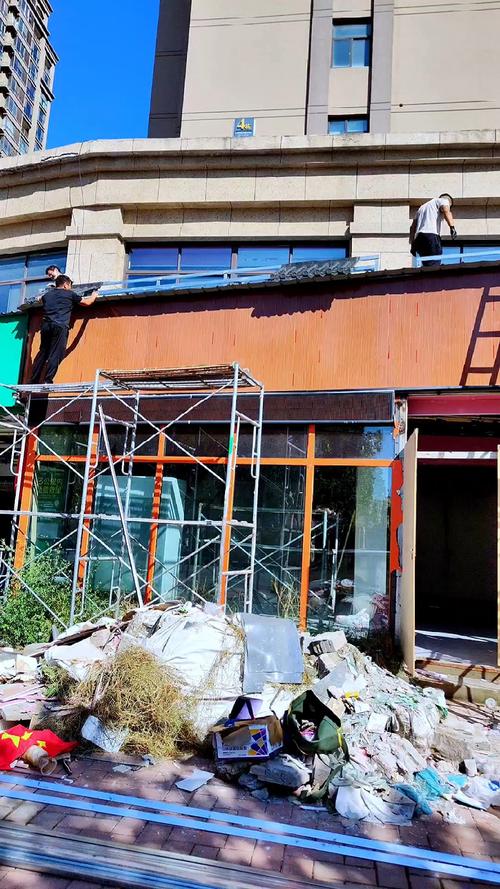

街边实体商铺装修施工现场图
街边实体商铺装修施工现场图

现场施工常见问题

问:商铺水电改造和家装比有什么不一样? 🔧 答:商铺水电要优先满足设备需求,再预留冗余。 开餐饮的,电磁炉、冰箱、空调都是大功率,必须单独走4平方以上的专线,别图省钱共用线路,开业一开跳闸,客人全吓跑。常见误区:别把插座留太少,现在商铺都要放收银台、冰桶、广告牌、监控,多留两三个插座没坏处,几十块钱的事,后期接明线丑到哭。 问:商铺防水需要做多高?哪些地方必须做? 💧 答:只要是做餐饮、生鲜、饮品的,整个店面地面全做,墙面做到1.8米高。 如果是做服装、零售这种不沾水的,只做卫生间和门口渗水区域就行,墙面做到30cm就够。别听装修公司忽悠全做墙面,白花大几千。闭水试验一定要做满48小时,约楼下房东一起看,漏了赶紧修,别等开业出问题。 问:旧商铺翻新,原来的墙地砖一定要全部砸掉吗? 🔨 答:如果原来的砖没有空鼓、起翘,完全可以直接在上面铺新砖或者贴地板。 省了砸砖的人工费和清运钱,100平就能省好几千。注意:如果原来的地砖高差太大,找平一下就行,没必要全砸。除非原来的瓷砖空鼓超过三分之一,不然没必要动。 问:十几平的小商铺怎么装修显空间大? 📏 答:用浅色系地砖,顶部不要做复杂吊顶,能装玻璃门头就装玻璃。 别搞一堆隔断堆货,用顶天立地的高架储物,把地面空间空出来。很多开饰品店的老板,瞎搞一堆网红隔断,转个身都挤,客人逛两分钟就走,亏到姥姥家。 问:商铺装修选材料,哪些地方可以省钱哪些不能省? 💰 答:隐蔽工程的水电材料、防水不能省,表面的装饰材料可以选性价比款。 比如电线选国内一线品牌(宝胜、远东都可),防水选东方雨虹的,不会错。墙面涂料不用选太贵的进口款,国内正规大厂的工程漆足够用,性价比高还环保。

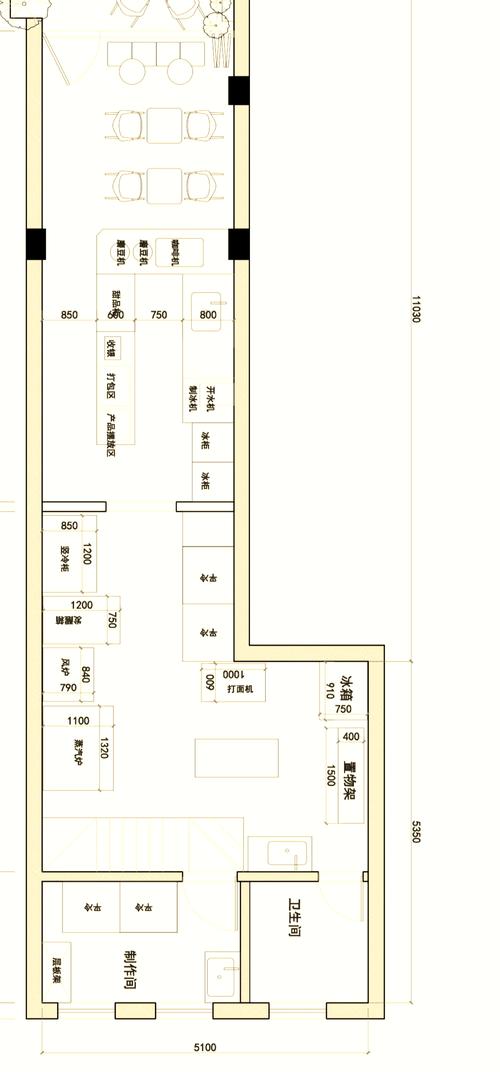

商铺水电改造点位布局施工图
商铺水电改造点位布局施工图

验收收尾常见问题

验收收尾常见问题
验收收尾常见问题
问:商铺装修验收,最该查哪几个地方? ✅ 答:第一查水电,开所有大功率设备试半小时,看跳不跳闸,每个插座都试一遍通电。第二查防水,再去楼下看一遍有没有渗水。第三查门头招牌,风力大的地方看看牢不牢,掉下来砸到人你赔不起。别光看表面漂不漂亮,隐蔽工程出问题才是真麻烦。 问:刚装修完的商铺,除醛要怎么做才能尽快开业? 🍃 答:开门开窗通风一周,比什么除醛膏都有用。 要是赶开业,可以买几台工业风扇对着吹,温度高的时候甲醛散的快,两三天就能降到合格线。别信那些几千块的除醛公司,智商税,说白了就是给你喷点药,该超标还是超标。 问:商铺装修门头审批需要注意什么? 🪧 答:先找城管问清楚你所在路段对门头尺寸、材质、发光类型的要求,再做设计。 很多人先装完再去审批,不符合要求要求拆了重装,小门头也要几千块,白扔。一般审批只要几百块工本费,提前办比啥都强。 特别提醒
1. 千万别为了省点设计费,盲目抄网红商铺的布局。你开卤味店抄奶茶店的动线,客人点单要绕半圈,平白少做很多生意。
2. 不要为了赶开业压缩隐蔽工程工期。我见过一家火锅店,赶开业防水没干就贴砖,开业三个月漏水泡了楼下超市的货,赔了十几万还停店半个月,亏到吐血。
免责声明:市场有风险,选择需谨慎!此文仅供参考,不作买卖依据。如有侵权请联系删除。
