基础工程竣工验收常见问题
问:竣工验收第一步先查什么?
答:先查闭水防水,再看水电,别先盯着墙面颜值挑毛病。 闭水试验必须做满48小时以上,验收一定要跑楼下邻居家,看顶板有没有渗水痕迹,自己家摸卫生间门口的墙角,有没有返潮。 常见误区:很多业主装完整体才查防水,真漏了砸砖返工,成本少说三五千,耽误小半个月工期,太亏。
问:水电验收自己能做吗?需要带什么工具?
答:完全可以,不用花大几百找第三方,带三样小东西就行:验电笔、钢卷尺、手电筒。 验电笔插遍每一个插座,确认火线零线没接反;卷尺量电线线径,照明用1.5平够,普通插座用2.5平,空调和热水器必须用4平,这是死标准不能省;水管要提前让工人打好压,打到0.8MPa,保压24小时掉压不超0.05MPa才合格。
问:墙面乳胶漆验收怎么看好坏?

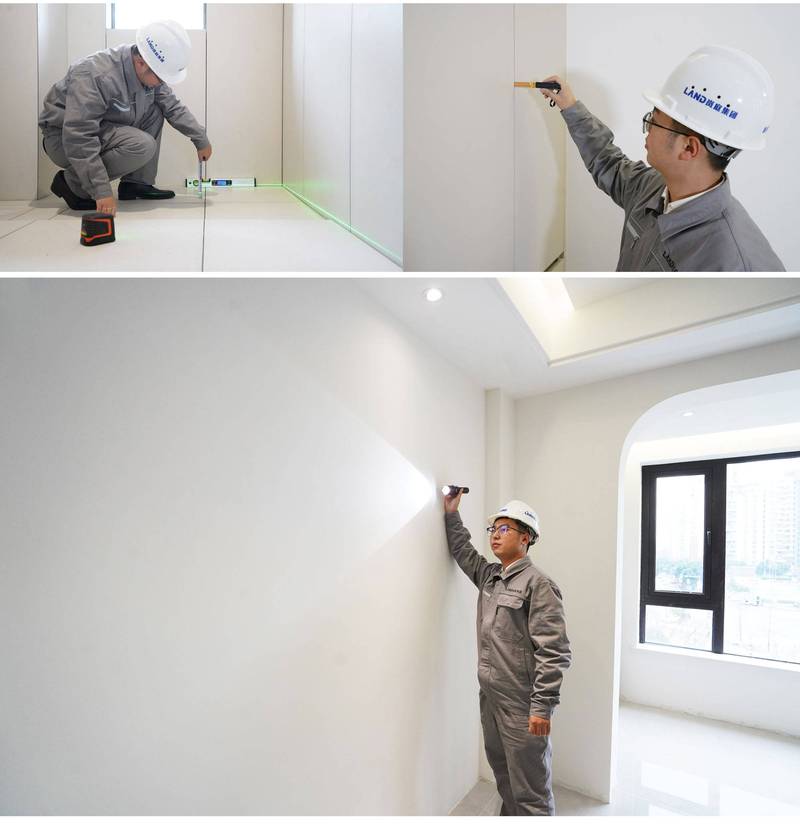

答:关了灯,开手电筒斜着照墙面。 摸一遍有没有掉粉,看有没有透底、流挂、大片开裂。注意,阳台和客厅交界这种温差大的地方,1毫米以内的细裂是正常热胀冷缩,超过2毫米一定要重新补。 别盯着大太阳下找不平整,正常室内光看着顺就行,太纠结反而自寻烦恼。

主材安装竣工验收常见问题
问:瓷砖验收空鼓率要达到多少才合格?

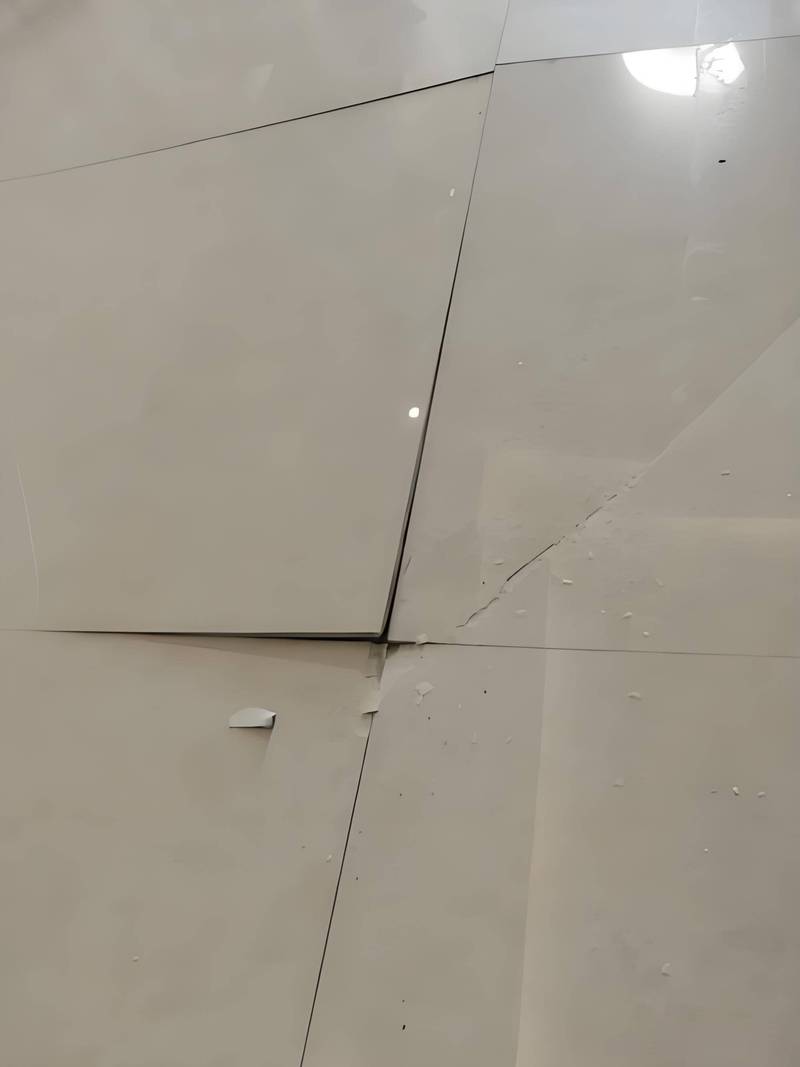

答:拿一块一元硬币就能敲,边角、中心都要敲到,闷响就是空鼓。 国家规范要求整体空鼓率不超过5%,单片砖空鼓面积不超过1/3。但是卫生间墙砖、灶台区域的瓷砖,哪怕一点点空鼓都最好返工,哪天掉下来砸到人砸坏洁具,哭都来不及。我前两年还碰过业主家整块墙砖掉下来砸了电动车,太险。
问:木门安装完验收要查哪几点?
答:三招就够。第一看门缝,门底边和地面留5-8毫米刚好,留大了漏风隔音差,留小了天热受潮胀住,门都打不开。第二抓住门晃一晃,门框有没有松动,开关门听有没有异响,锁舌能不能顺畅弹开。第三摸边框密封条有没有漏贴,切面有没有毛刺划手。
问:定制衣柜验收要防什么坑?
答:先摸封边。封边粗糙、溢胶到处都是的,大概率是小厂偷工减料做的,用不了两年就会开胶吸潮变形。然后拉一遍所有柜门抽屉,看有没有错位,五金件晃一晃松不松。最后一定要量内部深度,对不对得上你当初签的设计图!我见过太多商家偷偷把60厘米深改成55厘米,省好多板材钱,坑死人不偿命。
问:吊顶验收怎么查安不安全?
答:先问工人用的什么龙骨,必须是轻钢龙骨,要是用木龙骨,一定要看有没有做防火防腐处理。伸手晃一下吊顶,没有晃动感才合格,主龙骨必须打膨胀螺丝,不能只用气钉固定,掉顶可不是小事。集成吊顶要看每块板有没有翘边,缝隙匀不匀。

整体竣工收尾验收常见问题
问:装修完环保需要竣工验收吗?
答:必须要,尤其是家里做了很多定制柜体,用了大量板材的,别着急入住。 自己买个几十块的甲醛检测盒就能初查,按照GB/T18883的标准,甲醛浓度不能超过0.1mg/m³,超标就多散两个月,实在不放心找正规第三方检测,一户大概1000-1500块,买个安心总比住进去生病强。
问:竣工验收要核对工程款吗?
答:当然要!一条一条对着当初的报价单捋,加项减项有没有算错,很多装修公司喜欢在最后乱加费用,比如垃圾清运费你已经交过了,他又给你加一遍,还有一些没做的项目也给你算钱,不对的当场砍,别不好意思。
问:一定要验收完再付尾款吗?
答:绝对不要提前付尾款。所有问题都整改完,你亲自摸过看过确认没问题了,再把尾款打给对方。不然真出了问题,装修公司能拖你大半年不整改,你拿他一点办法都没有,信我。
问:旧房翻新竣工验收要多查什么?
答:多查新旧墙体的交接处,有没有开裂,原来的旧水管有没有全部换掉,接头有没有渗水,旧窗改造后打胶匀不匀,密封好不好,别住进去才发现漏风漏雨,修都不好修。
特别提醒
- 别嫌麻烦不去现场验收,也别让装修公司代你签字,所有问题都是你不在场的时候蒙混过去的,哪怕你请假半天也要自己去转一遍。
- 验收出来的问题,一定要写在验收单上,约定好整改期限,超过期限可以扣一部分工程款,别只做口头约定,转头人家就忘了。
