装修怎么避开增项漏项坑?资深工程师的干货问答

预算报价类增项漏项问题 🔍

问:一开始报的5万整装,装到一半说要加3万,这合理吗? 答:不合理,也不合法。只要合同签了闭口价,非你主动要求改方案加项目,一分钱都不用掏。 很多业主怕耽误工期,乖乖掏钱,刚好中了装修公司的套路。常见误区就是觉得反正都装到一半了,加就加吧,其实责任全在对方故意漏报。 注意签合同的时候,一定要写清楚是闭口合同还是开口合同,闭口合同就是总价包死,只有业主主动改方案才调价。 问:水电改造一定会有增项吗? 答:当然不是。这是装修圈最常见的增项套路,故意按米算,量房的时候少报预估米数,最后开槽走管完直接翻两三倍。 建议签合同前,要求装修公司按点位算钱,一个插座点位多少钱一口价,不容易漏。一般家装普通插座点位30-80块,空调热水器这类大功率点位100左右,超过这个区间就要当心了。 问:墙面施工都会漏项吗? 答:十个装修公司有六个会故意漏。很多报价只写批两遍腻子,不写含阴阳角找直、墙固刷涂,最后施工的时候说这些要额外加钱。 标准做法就是报价里必须把墙固、阴阳角处理、基层找平、披刮、打磨都列清楚,这些都是刷漆贴墙布的必做工序,本来就不该漏。

家装增项漏项预算对比表
家装增项漏项预算对比表

现场施工类增项漏项问题 🛠️

问:拆改的时候怎么防漏项增项? 答:大多数漏项都在清运费和小项目上。很多报价只写拆墙多少钱,故意漏了铲原有腻子、拆旧门窗、拉走建渣这几项,最后收你好几百块一车,加起来好几千。 建议量房的时候你自己数清楚所有需要拆的东西,一条一条列进报价里,清运费直接包在拆改总价里,不要按车算。 问:防水为什么经常出现增项? 答:套路就是漏报墙面防水。很多报价只算地面防水,等贴砖的时候才说卫生间墙面要做,不加钱不干活。 标准要求是,卫生间淋浴区墙面防水要做到1.8米高,干区至少30cm,这些都要提前写进报价,按平方算钱,别留漏洞。 问:定制衣柜为什么总有漏项增项? 答:太普遍了。很多报价只写投影面积的柜体钱,漏了拉手、铰链、抽屉、拉直器、安装费、运费,甚至还有按门的数量额外加钱的。 注意选定制的时候,要求把所有配件钱都包进投影单价里,问清楚哪些要额外加钱,全部写进合同。一线品牌的基础五金一般都是免费含的,不用额外加钱。

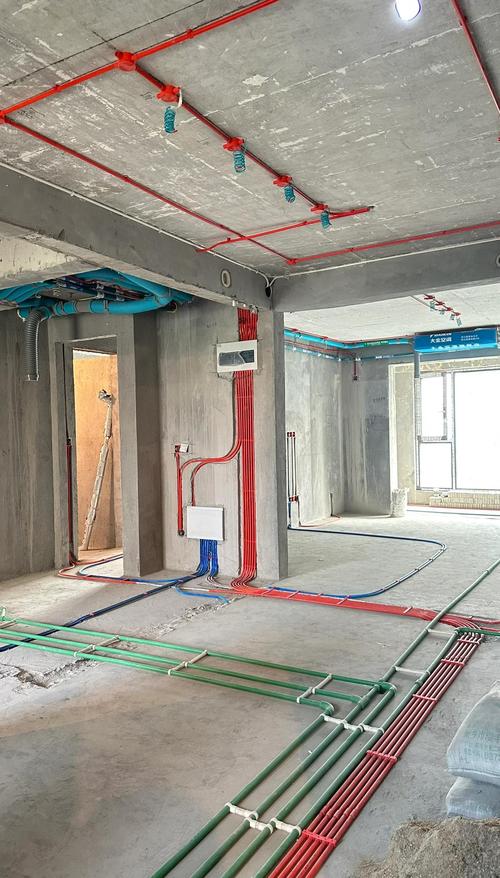

装修水电改造增项现场实拍
装修水电改造增项现场实拍

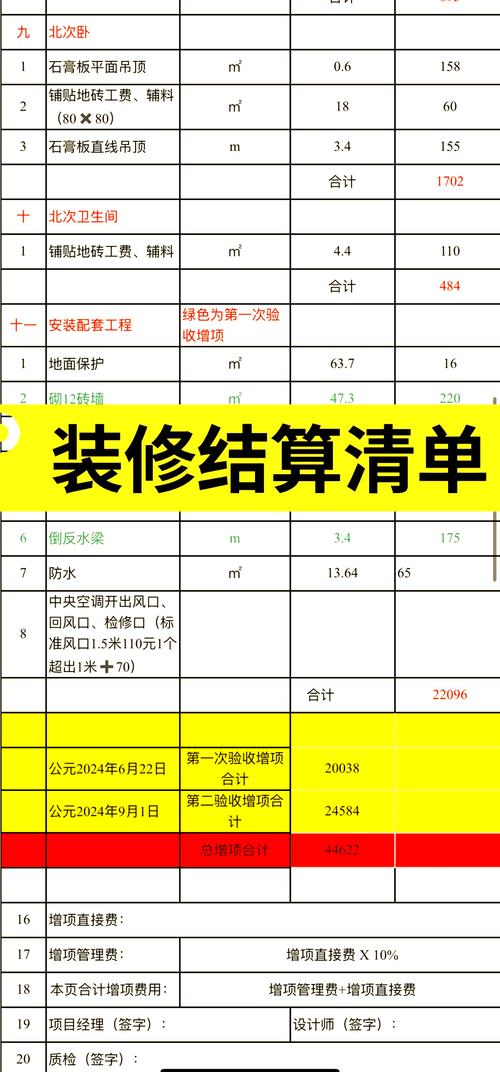

验收结算类增项漏项问题 ✅

验收结算类增项漏项问题 ✅
验收结算类增项漏项问题 ✅
问:装修公司说漏项是因为我没说清楚需求,该我出钱,对吗? 答:不对。设计量房是装修公司的本职工作,常规家装需求,比如每个房间要有插座,厨房要留烟机孔,这些都是默认该包含的,不是你没说就是漏项。 只有一种情况你需要加钱,就是你中途主动改设计,加柜子加插座改位置,那才该你掏钱。 问:哪些地方最容易被漏项,业主还发现不了? 答:我给你捋几个高频漏项:下水隔音棉包管、烟道挂网防裂、卫生间门槛石做防水、飘窗石安装、墙地面找方正、油烟机打孔、空调打孔,这几个十个有八个会漏,你签合同前一定要一条一条对着查。 问:开放商已经做了防水,装修公司说要重新做,算增项吗? 答:要看情况,大部分是忽悠。如果开放商交房的时候防水验收合格,你不砸地面不改水电,可以不重做。但很多装修公司故意漏了原有防水检测的钱,最后说原有防水不行要重做,忽悠你加钱。 建议你自己提前做48小时闭水试验,没问题就不用重做,别被坑。 问:结算的时候增项超过多少可以拒付? 答:行内默认规矩,非业主原因的增项,超过总报价的5%,超出部分你完全可以不用给钱!这个条款一定要写进合同里,这是保护你自己最大的武器。 问:找装修游击队是不是就没有增项漏项? 答:刚好相反。游击队报价低得离谱,漏的项目更多,最后加的钱比正规装修公司还多,而且加了钱活还干不好,干完收了钱跑了你找都找不到。

特别提醒 💡

  1. 绝对不要信「3万装完两居室」「免费设计」这类宣传,99%的低价套餐都是引流钩子,漏个七八个项目,等你开工了慢慢加,算下来比正常报价还贵一两万。
  2. 签合同付定金之前,一定要把报价单每一项都对着设计图捋一遍,别嫌麻烦。你现在多花两个小时核对,比后面被迫掏几万冤枉钱强一万倍。
