做工装装修前,这些问题你真的搞清楚了吗?

前期预算与规划问题

❓问:工装预算怎么控才不会超支?

✅答:按「设计费+主材费+辅材费+人工费+管理税费+10%浮动金」拆分做总预算,最终浮动不能超过估算的15%。 很多甲方一开始只盯着主材人工费砍价,漏掉设计、运输、税费这些隐形开销,最后结算超了十几万都不奇怪。常见误区:为了压缩预算硬压工人工资,工人转头就给你偷换劣质材料,反而亏得更多。10%的浮动金一定要留,工装中途改方案太常见了。

❓问:工装工期一般多久,能提前赶工吗?

✅答:1000平以内的工装,正常工期是45-60天,5000平以上大概90-120天。能赶,但绝对不能瞎赶。比如瓦工水泥没干透就让木工进场,后期墙面开裂、瓷砖掉砖,维修花的时间比你赶的多好几倍。建议急着开业的话,提前把同步工序排好,主材提前一周下单备货,别硬催工人抢工序。

❓问:工装水电改造怎么收费,常见坑有哪些?

✅答:目前市场两种收费方式,按平方算35-80元/平,按米算改电25-40元/米、改水30-50元/米。注意一定要提前确认报价是否含开槽费,很多低价报的是不开槽的价格,现场开槽再加钱,一平加价二三十,最后总费用直接涨三分之一。

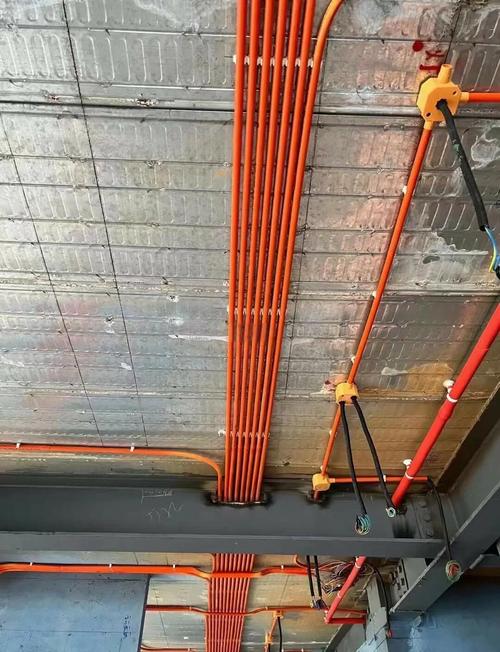

工装施工现场水电改造排线
工装施工现场水电改造排线

材料与施工常见问题

❓问:工装防火材料有强制要求吗?

✅答:当然有!工装公共区域的吊顶、隔断、墙面材料必须达到A级不燃标准,这是硬性规定。很多小装修队为了省成本给你换B级易燃材料,消防验收直接不过,重新拆改花几十万都打不住。建议找能包消防验收的施工方,材料进场抽着查一下,别偷懒。

❓问:工装防潮防水要做到什么标准?

✅答:卫生间、厨房、地下室这些湿区,墙面防水要做到1.8米高,地面全做,闭水试验必须做满48小时,不能只做24小时就完事。南方的写字楼走廊墙面,也要做至少30公分高的防潮层,不然回南天墙皮整块掉,修都不好修。常见误区:觉得工装人流大只做地面防水,漏掉墙面,后期出问题返工要停业,损失太大。

❓问:工装公共区域选地板还是地砖更划算?

✅答:优先选80*80cm的品牌防滑地砖,价格大概60-120元/平,耐磨耐造还好打扫,用五七年都没问题。独立办公室可以选加厚复合地板,80-150元/平,脚感好价格也不高。别选太便宜的杂牌材料,用不到一年就起翘变色,换的钱比当初省的多太多。

❓问:工装环保要求比家装低吗?不用除醛行不行?

✅答:扯!工装大多是密闭空间,人流量又大,甲醛超标不仅员工顾客投诉,连营业都可能给你停。要求其实比家装更高。完工后一定要通风7-15天,找专业机构上门测甲醛,合格了再进场。别信什么绿萝活性炭除醛,那都是心理安慰,污染量大还是找专业治理。

工装公共区域防滑地砖铺装现场
工装公共区域防滑地砖铺装现场

验收与后期翻新问题

验收与后期翻新问题
验收与后期翻新问题

❓问:工装消防验收不过一般是什么原因?

✅答:十个不过八个踩这三个坑:一是材料阻燃等级不够,二是私自改格局把疏散通道改窄了,三是喷淋烟感位置挪错了。记住,装修改格局前一定要先看原有消防图纸,别动主结构和通道宽度,不然神仙都救不了你的验收。

❓问:工装验收要重点查哪些地方?

✅答:第一查水电,打开所有龙头看水压,插电试所有插座,确认开关控制对应正确。第二查墙面地面,拿靠尺靠一下,落差超过2毫米就是不合格,走路有空响的砖一定要敲掉重贴。第三查门窗,开关顺不顺畅,打胶匀不匀,漏不漏水。别随便签验收字,签完再找问题,施工方大多会拖着不管。

❓问:工装旧房翻新要注意什么?

✅答:旧翻新第一件事就是查原有水电管线,老化了全部换掉,别舍不得那几万块,后期漏电短路着火,那可是大事。旧墙面如果已经空鼓掉皮,全部铲到红砖重新做,别直接在上面刷漆,三个月就掉给你看。如果原有地砖平整没有空鼓,也可以直接铺新地板,能省一大笔拆除和找平费用。

特别提醒

  • 别为了省预算偷工减料,工装营业一天的流水都比你省那点预算多,后期出问题停业,亏的是自己。
  • 绝对不要动承重墙和原有消防主管道,别抱侥幸心理,出了事故谁都担不起。
