干装修快二十年,被问得最多的就是半包的各种问题,今天索性把大家问爆的10个问题整理出来,全是踩过坑才总结出来的实话。
基础认知类问题
问:半包到底包含哪些内容?业主和装修公司各买什么?
答:标准规则就是,装修公司出人工+辅材,业主自己买所有主材。
辅材就是那些藏在墙里、地上的基础材料:水泥沙子、腻子、线管、水管、防水涂料、龙骨这些,零碎又不显眼。主材就是你能看到的大件:瓷砖、地板、木门、橱柜、洁具、五金这些,决定了你家的整体风格和环保等级。
常见误区:很多不良装修公司会故意把本该是辅材的项目划给业主买,偷偷赚差价,签合同的时候一定要对着清单一项一项捋清楚。
问:半包比全包便宜多少?预算差大概在什么范围?
答:相同装修品质下,半包总价大概是全包的60%-70%。比如100平的硬装全包要15万,半包大概就是8万到10万。
省钱的核心是你自己买主材,可以跳过装修公司的高额溢价,自己控成本。但你要是不懂材料,听销售瞎忽悠乱买,花得比全包还多也不是什么新鲜事。
问:什么样的人适合选半包?什么样的千万别碰?
答:有空跑建材、能自己拍板做决定、对装修风格和环保有要求的,选半包准没错。
天天996连周末都要加班、一点都不想操心、对建材一窍不通又不愿意做功课的,别碰半包。真的会累死你,还容易超预算。

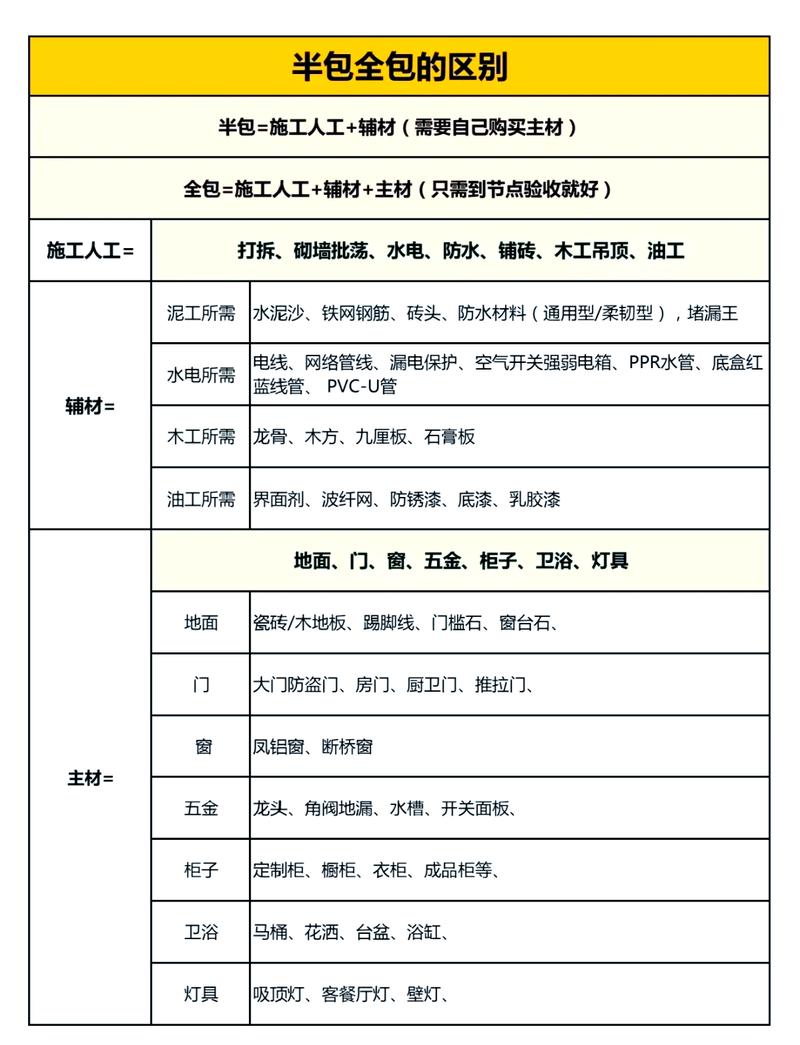

装修半包甲乙双方材料分工对照表
预算施工类问题
问:半包买主材,怎么控制预算不超支?
答:开工前先把所有要买的主材列出来,每一项定好价格上限,总预算一定要留10%的浮动空间。
说实话,很多业主半包超支,都是逛建材市场看到好看的就换款式搞出来的。原本定好80块一块的砖,看到180的忍不住换,预算一下就超了好几万。建议提前做好功课查好大致价格,再去实体店对比,心里有数才不会被销售套路。
问:辅材是装修公司买,怎么防止他们偷换劣质材料?
答:所有材料进场那天,一定要亲自去验收,每一样都核对品牌和型号。
常见的坑:合同写的是品牌线管,偷偷换成小厂杂线;合同写的耐水腻子,换成普通非耐水腻子,用个两三年就掉皮。实在抽不开身,也得找个懂行的朋友帮你去看,别稀里糊涂就让工人开工。
问:半包做水电改造,业主要提前准备好什么?
答:先定好所有家电家具的尺寸和摆放位置!再开工做水电。
比如你要买多大容量的冰箱、沙发旁边要不要留落地灯的插座、床头要不要做双控,这些提前定好,水电工才能开对槽留对孔。别水电做完了才想起来,床头插座被衣柜挡住了,那时候再改,费钱又费力,还破坏瓷砖墙面。
问:旧房翻新做半包,有哪些额外要注意的地方?
答:一定要让装修公司先铲掉旧墙皮,验收基层再动工。别直接在旧墙面上刮腻子,老房子原墙面大多有空鼓起砂的问题,直接做不出一年就开裂掉块。
还有旧水管全部换成新的PPR管,别省那几千块钱,万一漏到楼下,你赔的钱比换管子贵十倍都不止。

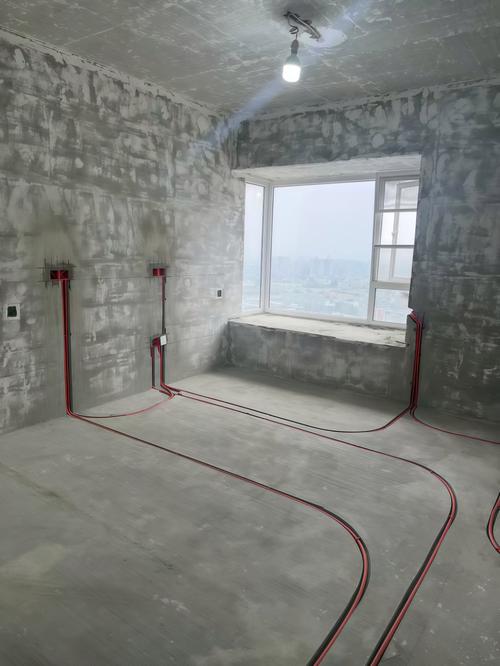

旧房半包翻新基层验收现场图
工期验收类问题
问:半包正常工期是多久?怎么催工期不会得罪工人?
答:100平以内的平层,半包正常工期是45到60天,要是遇上定制主材货期延误,工期会相应拉长。
别天天蹲在工地催工人,容易引起逆反心理,活给你干坏了更麻烦。只要开工前和工长定好每个节点的完工时间,合同里写清楚延误赔付条款,到点没完工按规则扣钱就行,丑话说在前面比什么都强。
问:半包做完防水,业主自己怎么验收?
答:一定要做满48小时的闭水试验,水位至少要没过防水表面3厘米,做完别直接填坑,先去楼下邻居家看天花板和墙角有没有漏水点。
别只查自己家,楼下漏了你才是责任人。注意淋浴房的墙面防水要做到1.8米高,别只做到1.5米,不然常年洗澡的水蒸气渗到墙对面,隔壁的衣柜用不了几年就发霉。
问:半包整体完工,有哪些必查的验收细节?
答:拿个手电筒顺着墙面照一圈,有没有坑洼不平一看就清楚;拿个小橡皮锤挨个敲瓷砖,空鼓率别超过5%,瓷砖四个角最容易空;拿个验电笔插所有插座,看看是不是都通电,零地线有没有接反。
这些小问题不提前查出来,住进去再修就要撬砖砸墙,折腾死人。
特别提醒
特别提醒
1. 别抱着“半包一定比全包便宜”的想法盲目选,如果你没空没精力又不懂行,大概率会被建材销售坑,算下来花的比全包还多,冤不冤?
2. 所有口头约定的内容,不管是材料品牌、工期还是付款节点,全部写进合同里,别信工长拍胸脯的“放心吧都是这么干的”,真出了问题,口说无凭,吃亏的只有你自己。
