前期预算与准备篇
问:装修预算怎么控制才不会超支? 💰 答:拆分预算为基础施工、主材、家具家电、备用金四块,备用金必须留总预算的10%-15%。付款一定要按节点付,开工付30%,水电验收完付30%,木瓦完工付25%,整体竣工验收合格再付最后15%。 别信口头优惠。 别提前付全款。 常见误区:很多人一开始就把预算花得一分不剩,改个吊顶加个壁龛,直接超支好几万。说实话,我见过太多业主栽在这上面。 问:找装修公司还是私人施工队更靠谱? 🧰 答:追求省心稳定找正规中小型装修公司,想省钱且自己能天天盯工地找知根知底的熟人施工队。别找网上那种报价比市场价低30%以上的低价队,大多是跑路或者坐地起价的坑。 注意:不管选哪个,所有口头承诺的东西,全部写进合同里,漏项缺项的地方,签合同前一定要一条条核对清楚。 问:旧房翻新一定要全部铲到红砖吗? 🏚️ 答:原墙面抹灰层结实,掉粉少,没有大面积空鼓,就不用铲到红砖。直接刷界面剂重新找平就行。铲到红砖多花大几千不说,还会延长工期,完全没必要。 常见误区:很多装修公司一上来就劝你全铲,就是为了多收钱。对吧? 问:小户型一定要做极简装修才显大吗? 📏 答:不是。只要做好色调统一,少做突兀的复杂造型,哪怕做点复古造型也不会显挤。别为了显大强行压缩储物空间,住进去你就知道,储物不够才是真的闹心。
基础施工核心篇

问:新房水电改造需要全部换线换管吗? 🔌 答:毛坯新房开发商用的线都是符合国家标准的,不用全换,只需要根据你的布局加线改位置就行。老房房龄超过10年的,一定要全换。 注意,老房原来的铝线必须全部换成铜线,别听工人说抽不出来就直接加线,埋下火灾隐患。真的,别省这钱。 问:卫生间防水做几遍才够? 🚽 答:淋浴区墙面刷到1.8米高,干区墙面刷到30厘米高,地面刷两遍,墙面刷一遍就够。如果卫生间隔壁就是衣柜,那整面墙都要刷满防水。别信装修公司说要刷三四遍收你加倍的钱,没必要。 问:闭水试验到底要怎么做才合格? 💧 答:闭水试验必须满48小时,水面高度不低于2厘米,做完一定要去楼下邻居家看顶板有没有漏水痕迹。别做24小时就完事,很多慢漏24小时渗不下去,住进去半年才漏,那时候再修就得撬砖,太折腾了。

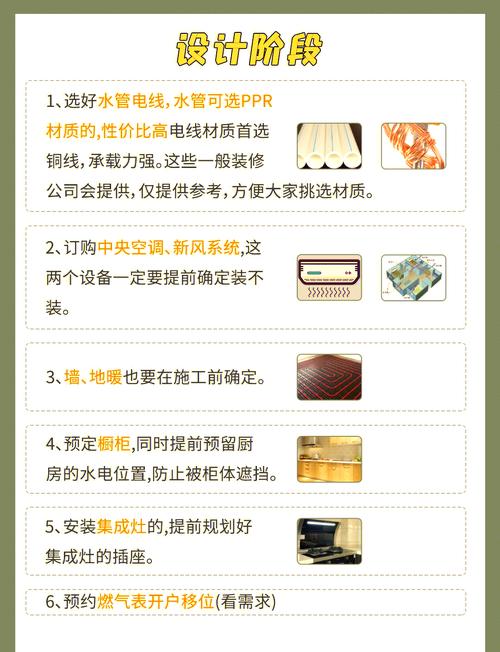

主材选购与验收篇

1. 别盲目追网红小众设计,很多看起来好看的墙面造型、异形瓷砖,清洁起来能把你逼疯,耐用性也差,普通人家装修还是实用优先。
2. 别信什么“一口价全包套餐”,大多是先低价拉你进来,想换好点的材料就疯狂加钱,算下来比自己找工人装还贵。
