上个月陪一朋友收房,满心欢喜去,结果——水电验出一堆问题,他当场就炸了。说实话,水电这种隐蔽工程,一旦封上,再想改就是砸墙砸地,费钱费时间。所以,今天咱们不扯虚的,直接问答形式,把水电验收这事儿说透。
材料把关:别让劣质管线埋下大雷
问:水管怎么选?PPR和不锈钢,还有铜管,到底哪种好?

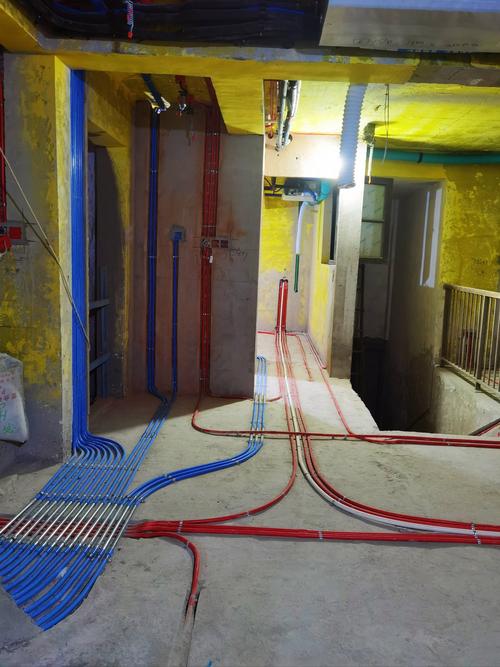

答:家用就选PPR热水管,记住,壁厚要3.4mm以上的,管子上有红线标识。不锈钢和铜管?那玩意太贵,除非你豪宅不差钱。注意,冷水管也要用热水管标准,别被装修公司忽悠降级。品牌嘛,伟星、日丰、金牛都行,关键是打压验收后,厂家上门给你开质保卡,这卡比啥都靠谱。

问:电线用多粗的?是不是越粗越好?
答:当然不是!普通插座和照明2.5平方就够了,厨房、卫生间、空调等大功率,必须用4平方。有些师傅忽悠你全屋4平方,根本没必要,除了多花钱,穿管还难散热。还有,强弱电线要分色,火线红黄绿,零线蓝,地线黄绿双色——千万别混用,后期检修要骂人的。
施工细节:这些坑,踩一个就够你受的
问:水管走顶还是走地?听工人说走顶好维修?
答:走顶确实好维修,漏水先漏你吊顶,听得见;走地呢,一旦漏了,楼下邻居先上来敲门。但是!走顶要多费不少管子和人工,预算得加。我的建议,厨卫这些有水区域走顶,其他地方走地就行。关键不是走哪,而是熔接工艺,双眼皮要均匀,不能有缩径。
问:电路布线非得横平竖直吗?我看网上说这样是坑钱?

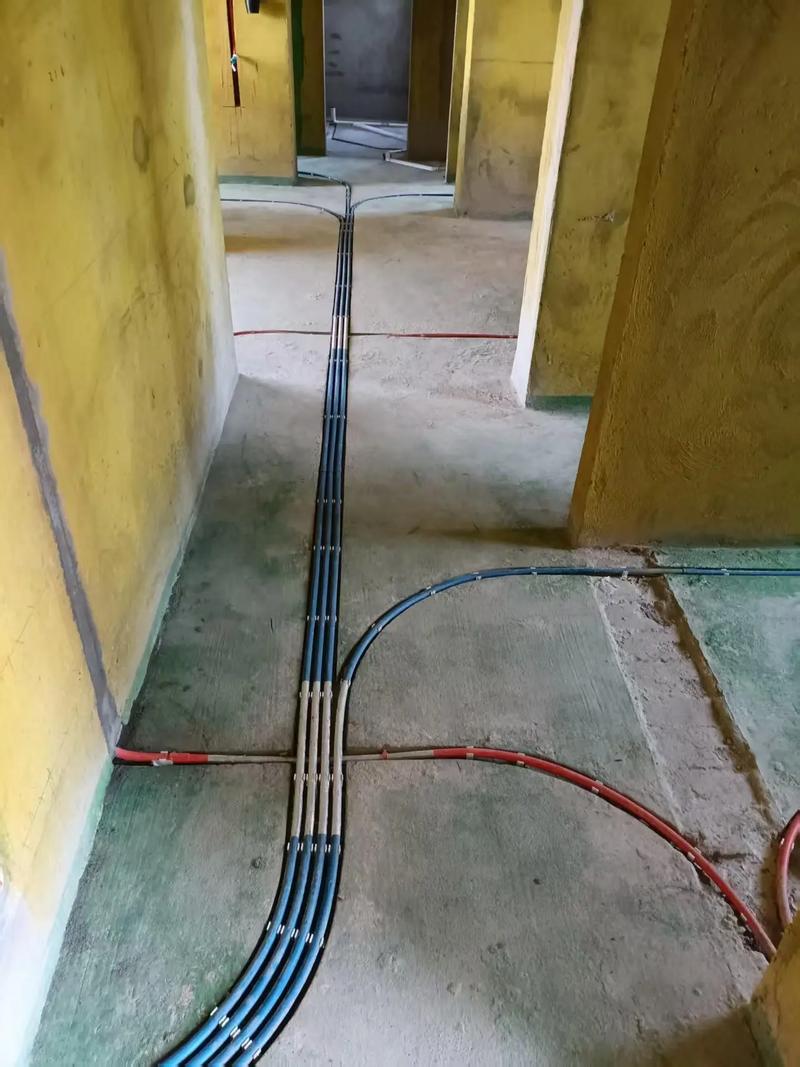

答:对,横平竖直更多是为了好看和后期定位——但确实费线。真正该较真的是两点之间走直线,也就是“点对点”,省材料还减少直角弯,电线抽得动。注意,承重墙别开大横槽,横向不超过30公分,这是死规矩。至于强弱电交叉,必须包锡纸,要不然后面网络卡顿别怪我没提醒。

问:水管隔音必须做吗?不然楼上冲水声太尴尬?
答:必须的必!包管之前先拿阻尼片把下水管包一层,再包隔音棉,扎带扎紧。别省这个钱,不然夜深人静,那哗啦啦的声音真能逼疯你。还有,马桶移位超过1米的,记得用挂壁式,否则堵的风险成倍增加。
验收实战:小白也能当半个监理
问:水电验收得准备哪些工具?总不能空手去吧?
答:带个小本本记问题,带个粉笔现场标记。但真正硬核的是——压力表!水管打压打到0.8-1.0兆帕,保持30分钟以上,掉压不超过0.05兆帕才合格。电路用相位检测仪每个插座插一遍,看火零地线接错没。这俩玩意几十块钱,能救命。
问:打压试验到底怎么才算过?很多师傅糊弄人?
答:没错!常见误区就是装完打压十几分钟就撤了,那根本不顶事。记住:0.8兆帕以上,稳压至少半个小时,并且在此期间,你要把所有的接头、内丝弯头都用干纸巾擦一遍,再摸,看有没有渗水。很多微漏是看不出来的,必须手摸、纸擦。
问:插座留多少才够?太多浪费,太少又插线板满天飞?
答:我的标准:卧室每面墙至少一个,厨房台面带开关的起码五个,卫生间干区两个,马桶旁留一个防溅盒的。鞋柜旁边也得有,烘鞋器要用。最好拿粉笔在墙上画出家具位置,模拟生活动线,高度别统一30公分,床头柜插座70公分高才好用。
问:水电改造一般需要多久?工期太慢是不是被坑了?
答:正常户型,100平米左右,一个师傅带个徒弟,开槽布管穿线,大约5-7天。如果是旧房,全拆全改得翻倍。要是超过两周还没弄完,要么工人磨洋工,要么装修公司把工人抽去别家了——你该催了。
避坑指南:这些傻事别干

问:旧房水电翻新,能只局部改吗?全改太贵了。
答:老房子,特别是十年以上的,千万别只换几根管子插座。原来电线可能都是铝线,或者截面不够,绝缘层老化。你局部一改,新旧混用,接口电阻大,比不改还危险。咬咬牙,全改,图个踏实。
问:验收不合格怎么办?能自己让步吗?
答:绝对不!不合格的,哪怕是一处小事,比如等电位没接,都别签字。直接在验收单上写清楚问题,限期整改,改完再验。你一签字,钱一付,再找人?电话都不接你的。
问:小白最容易被什么坑?防不胜防啊!
答:按米数计价!有些公司水电按实际发生算,合同只报个预估价,结果一结算多出几千块。一定要求在合同中注明“水电改造总价不超过预估的5%-10%”,超出部分拒付。还有,墙地固刷得五颜六色就以为是好工艺,其实跟水电质量八竿子打不着。
最后两句掏心窝子的话:
特别提醒:1. 别再迷信“横平竖直就是好”了,活线才是硬道理,后期换线抽不动,哭都来不及。2. 水管打压试验时,一定要有人全程盯着,那些打压机连着水龙头作弊的猫腻多了去了。自己带个简易压力表,拆下来再测一遍,累点,但安心。
