防水验收到底验什么?资深工程师吐槽式问答,句句避坑

防水施工,顺序和材料是基础

问:装修到哪一步开始做防水?顺序搞错就全完了? 答:水电改造完,马上做防水!别先贴砖再防水,那是糊弄鬼呢。顺序必须是:水电开槽布线——堵漏宝处理管根、墙角——找平基层——刷防水涂料——闭水试验——保护层——贴砖。注意,如果卫生间有地暖,防水要做在地暖下面和上面两层,懂吧?

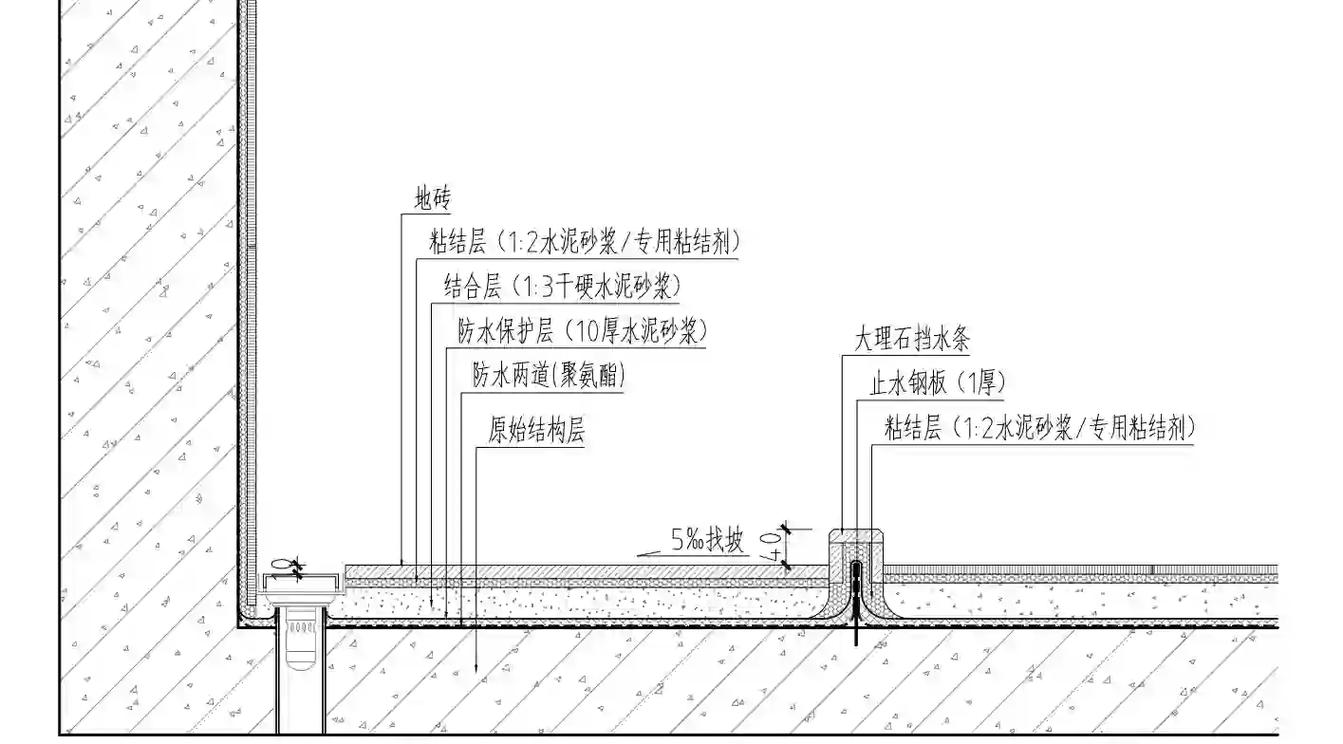

卫生间防水施工顺序示意图
卫生间防水施工顺序示意图
问:防水材料水泥基和涂料哪种好?别被工人忽悠了 答:地面用柔性,墙面用刚性,别混着来。柔性防水像一层橡胶,抗拉伸,适合地面因为热胀冷缩容易开裂。刚性防水能跟水泥结合得更牢,墙上贴砖不空鼓。常见误区:全屋用一种,那是偷懒。品牌?雨虹、德高、西卡都行,但注意,通用型K11那种水泥基砂浆只适合墙面,地面还是得用JS聚合物水泥涂料,一桶300块左右,别省。

闭水试验,最关键的验收环节

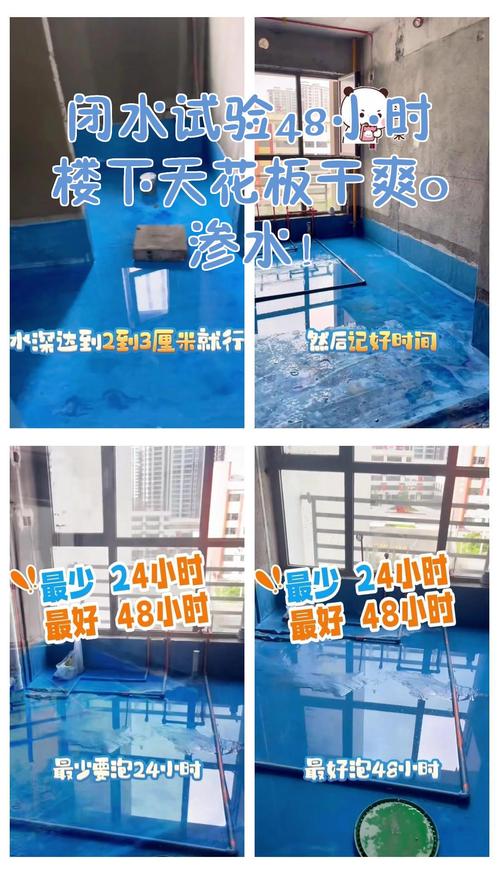

问:闭水试验泡48小时还是24小时?水位没降就合格? 答:国家规定是24小时以上,但我强烈建议你泡够48小时——有时慢渗根本看不出来。水位下降1~2毫米算正常蒸发,如果一夜之间少了一大截,完蛋,楼下邻居要上门了。另外,必须去楼下看!用手电照管道根部,摸摸湿不湿,有些微渗光看水面平静没用。
闭水试验检查楼下天花板渗漏
闭水试验检查楼下天花板渗漏
问:闭水试验后,水要怎么放?直接戳个洞? 答:千万别!你戳洞不是破坏防水层吗?用虹吸或者水泵把水抽出来,温柔点。看到有工人拿桶往外舀,直接泼到下水管里,我都替你捏把汗——溅出来的水顺着地漏四周的缝隙渗下去,闭水试验白做了。正确做法:抽水后用堵漏宝把地漏周围再封一遍,才敢贴砖。 问:阳台、厨房到底要不要做防水?我家没地漏啊 答:阳台有洗衣机或拖把池,必须做!厨房洗菜盆那面墙刷30厘米高就行,地面万一水管爆了总比水漫金山强。没地漏的厨房,很多人不做,其实花不了几百块,买个安心。特别提醒:如果你家是老房子,铸铁下水管,管根那里腐蚀得跟狗啃似的,不做防水等着楼下找你打架吧。

这些细节,多少人都忽略了

这些细节,多少人都忽略了
这些细节,多少人都忽略了
问:淋浴区防水刷1.8米就够?为啥我还看见发霉? 答:规范是淋浴墙刷到1.8米,但隔壁是卧室衣柜的话,你给我刷到顶!水汽无孔不入,衣柜背板长毛了你就哭吧。另外,干区墙面30厘米没错,可是洗手台那面墙也给我刷到1.2米,用水时候溅水不擦,半年就起皮。 问:管根、墙角这些地方,有特殊处理吗? 答:所有水管根部、马桶排污口、地漏周围,必须用堵漏宝先做一圈馒头状的坝,这是灵魂!不然涂防水涂料时,直接刷过去,很薄,一震动就裂了。还有墙角阴角,要用无纺布或玻纤布做加强层,像贴创可贴一样。你不盯着,工人肯定跳过,反正闭水试验漏了还能补——但其实后期砸砖费用吓死你。 问:防水做完干了,能马上贴砖吗? 答:先做保护层!有些急脾气的瓦工直接上去踩,鞋底有小石子,把防水膜划得跟地图一样。你得让工人在干透的防水层上薄薄刮一层水泥净浆或者铺专业的防水保护垫,然后再贴砖。特别是地面,不然等做完你灌水一泡,从划伤的地方渗下去……那酸爽。 问:旧房翻新,防水可以直接刷在瓷砖上吗? 答:别做梦了。旧瓷砖必须敲掉,敲到见红砖或结构层,修补空鼓裂缝,再按新流程做。那种所谓的“免砸砖防水涂料”,是骗傻子的,一两年后掉皮脱落,比不做还糟心。 问:防水工程质保多久?合同上怎么约定才不吃亏 答:国家强规是5年,从竣工验收日起。但小公司倒闭了你去哪找?签约时写明防水品牌、型号,涂刷遍数(至少2遍),闭水试验时长。最好留施工照片,每道工序你拍照留底。漏水维修费上万,这点心眼必须有。 问:防水都挺贵的,怎么省钱又不坑自己? 答:第一,不要用杂牌,大牌入门款就行。第二,自己买材料,别包工包料,工人拿回扣给你开桶就勾兑——兑水能省半桶!第三,墙面刷刚性的便宜点,地面柔性的贵点,分开买,别被卖家忽悠买最贵的。 特别提醒: 1. 装修小白以为闭水试验不漏就万事大吉?错!后期贴砖震动、水泥收缩,都可能拉裂防水层,所以贴完砖最好再做一次淋水试验,对着墙面地面猛淋水半小时,去楼下再看看。 2. 很多业主傻乎乎等瓦工干完才想起没做二次排水,卫生间万一漏水,积水全沉在瓷砖下面,发臭长虫。一定要在下水管最低处加二次排水地漏,不懂就逼着包工头做,不做不给钱。
